Bem-vindo(a) ao Acompanhamento da Sua Obra
Este é o seu espaço exclusivo para acompanhar o andamento da obra de forma prática, organizada e transparente. Aqui, você encontrará registros fotográficos, comentários técnicos e atualizações sobre o progresso da execução.
As informações desta página serão atualizadas apenas nos dias em que houver visita técnica, de acordo com o cronograma estabelecido. Assim, garantimos que cada registro reflita com precisão a evolução real do projeto.
Nosso objetivo é que você se sinta seguro(a) e bem informado(a) ao longo de todo o processo — com a certeza de que sua obra está sendo conduzida com o cuidado, o profissionalismo e a atenção que ela merece.
Fique à vontade para acompanhar, e conte conosco sempre que precisar!

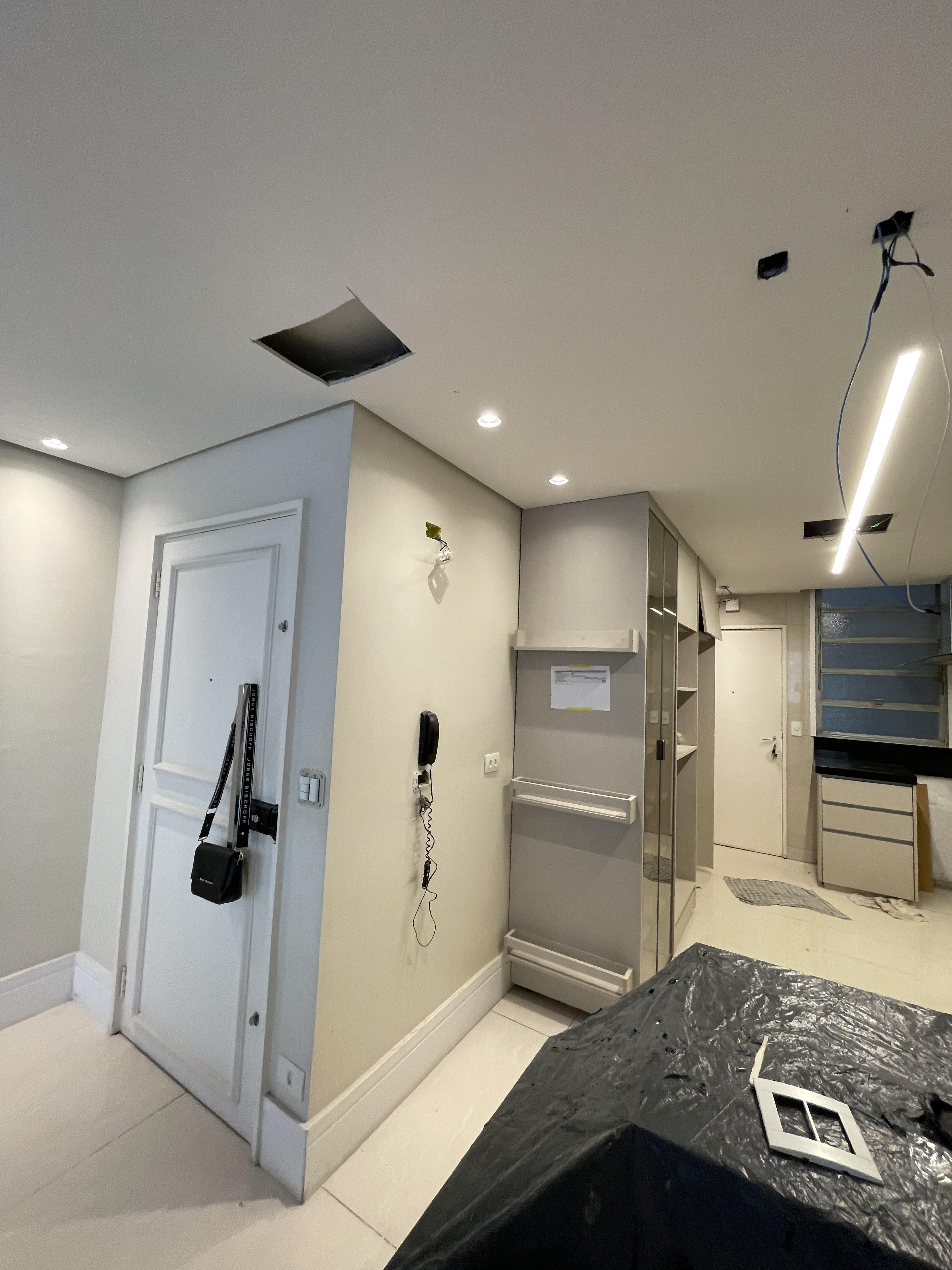

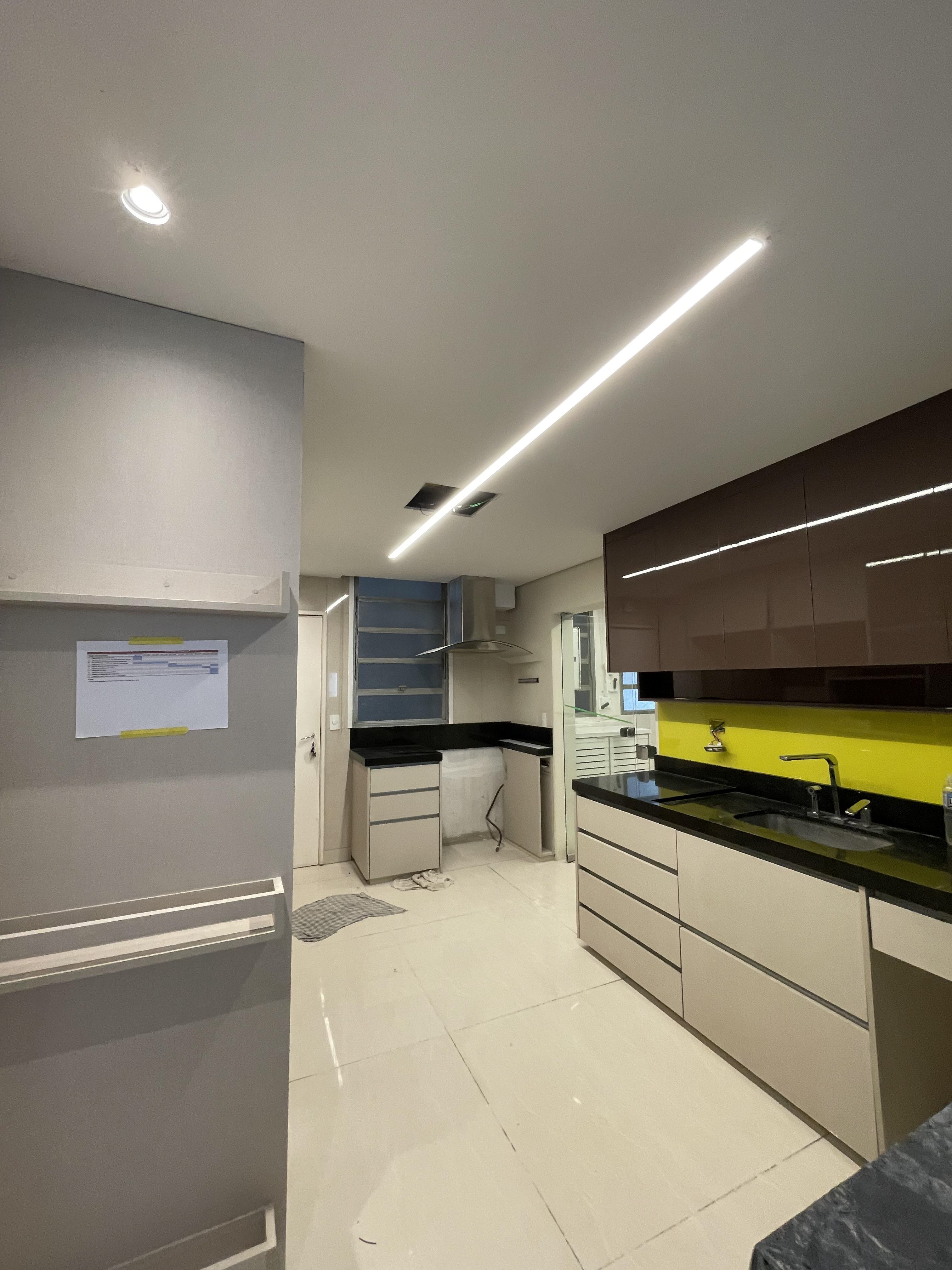

VISITA 15/09
VISTORIA DE SERVIÇOS / RESOLUÇÃO DE PROBLEMAS (TOMADA DE DECISÕES)
Visita com a equipe de pintura para verificar o serviço de forma geral e serviço de marcenaria para reparo das portas.
VISITA 08/09
VISTORIA DE SERVIÇOS

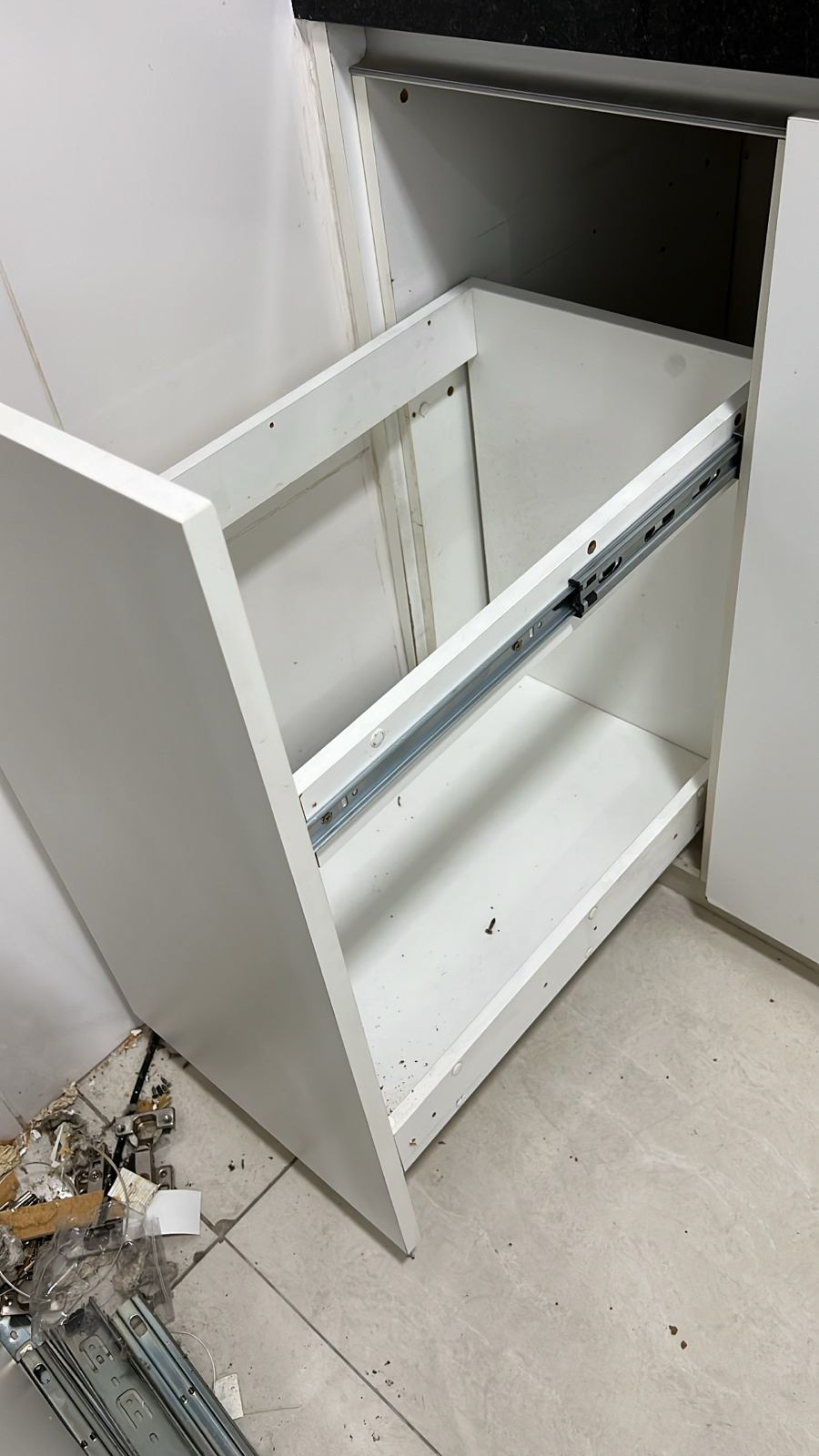

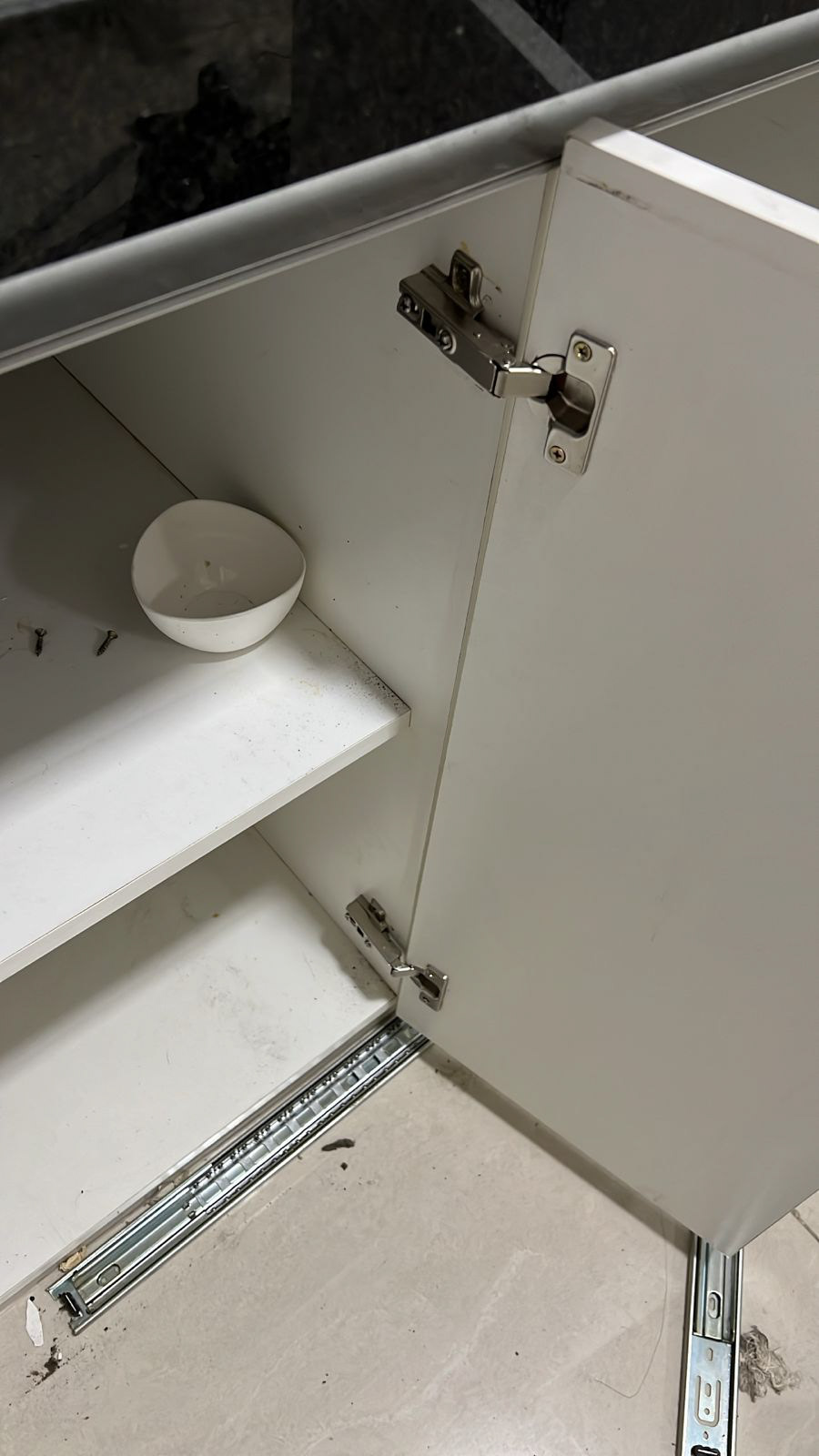

Visita para verificar o serviço da estante.
VISITA 05/09
ACOMPANHAMENTO DE EXECUÇÃO / VISTORIA DE SERVIÇOS / RESOLUÇÃO DE PROBLEMAS (TOMADA DE DECISÕES)

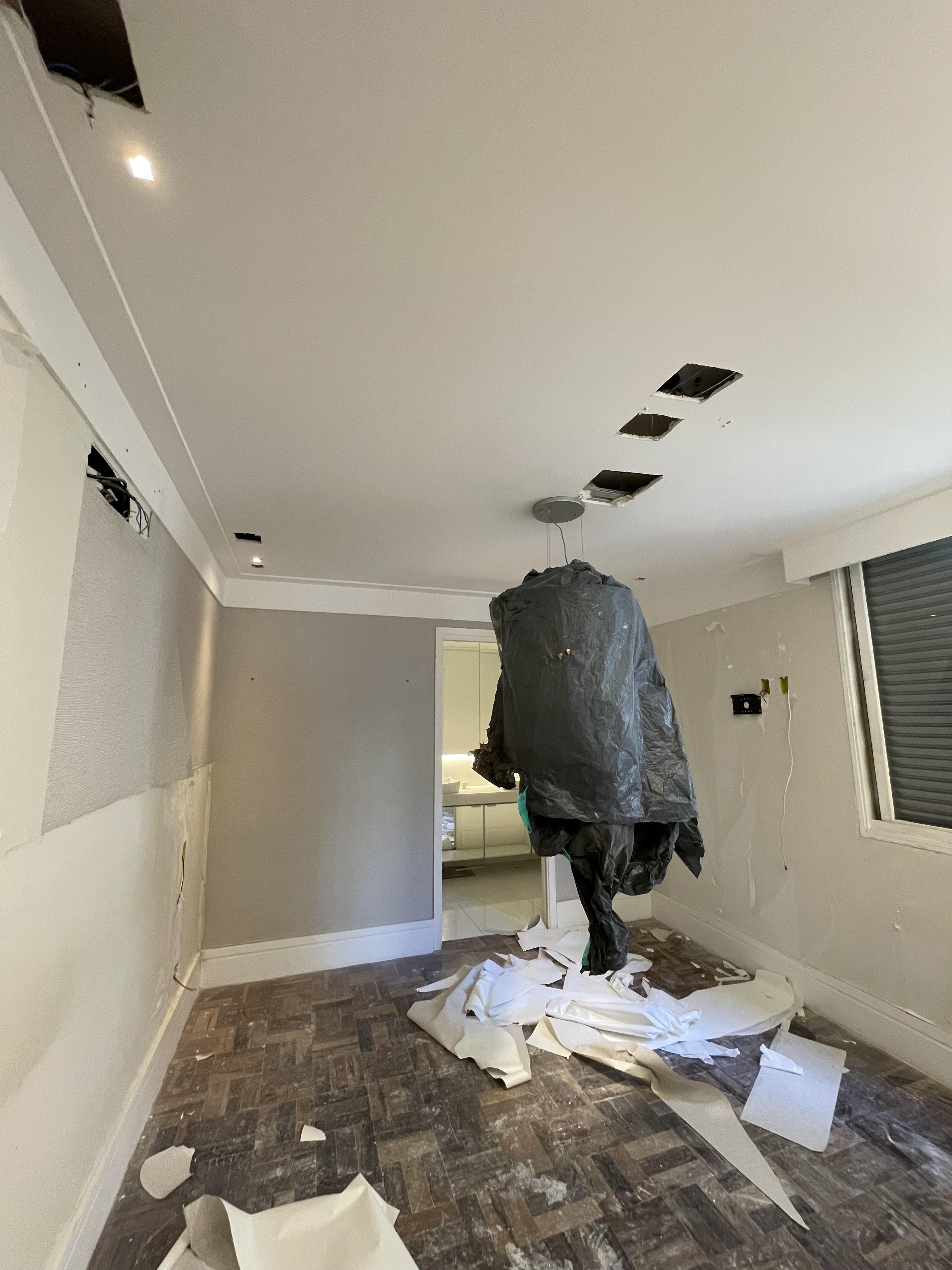

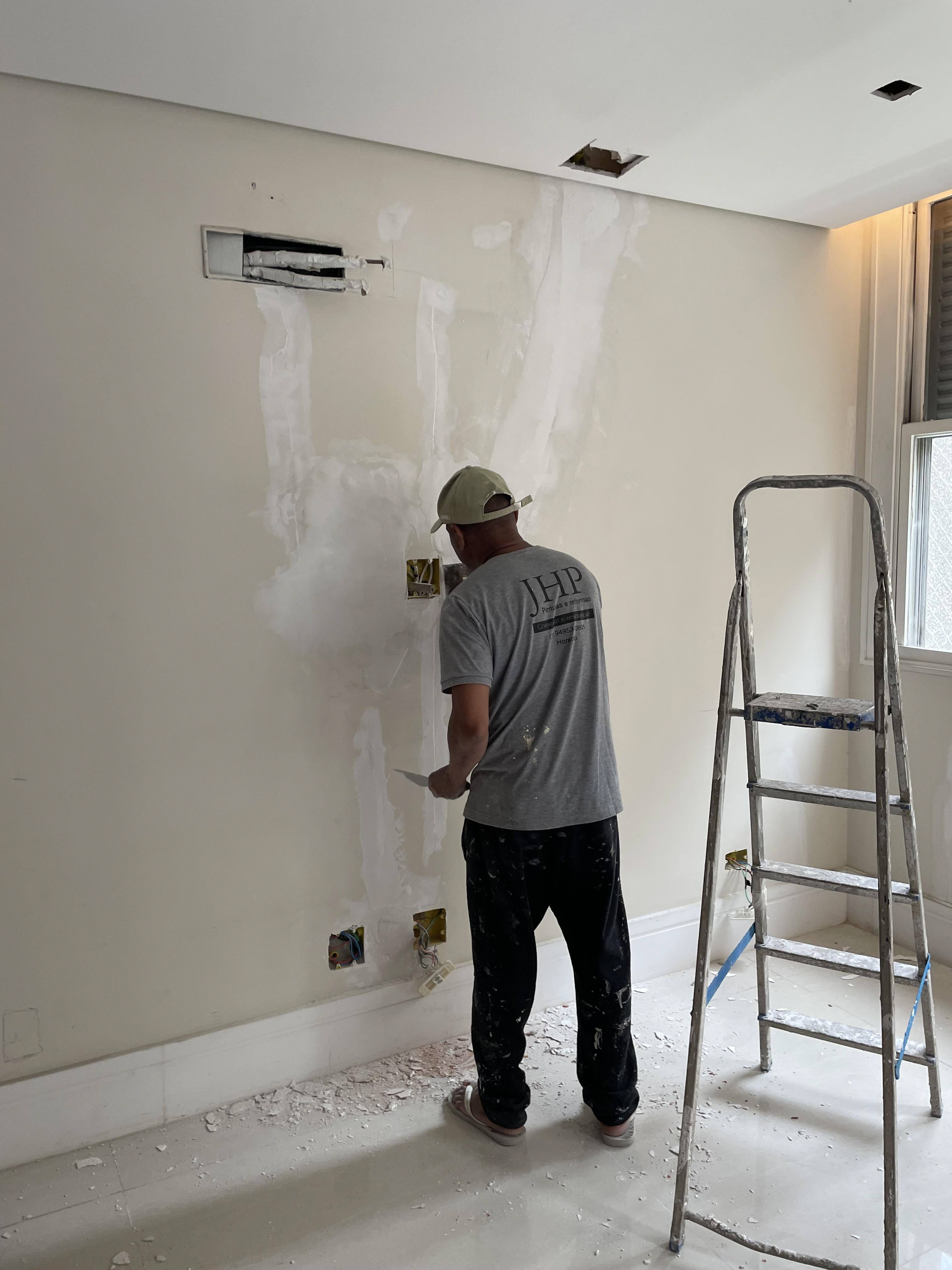

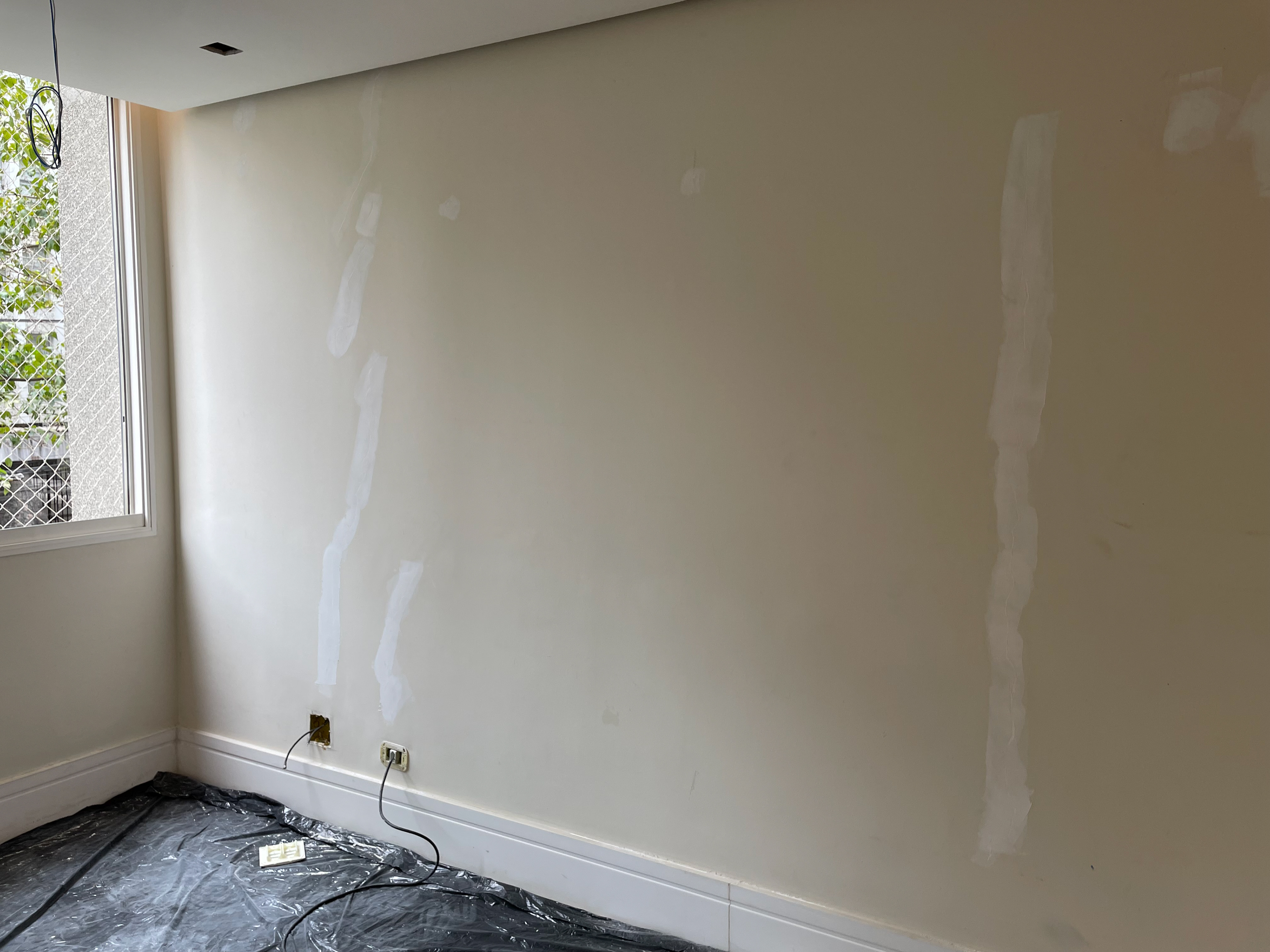

Foi iniciado o serviço para remoção do papel de parede antigo, porém será necessário o emassamento e pintura das paredes para regularização.
A equipe responsável pela pintura da estante voltou ao apartamento para fazer os devidos reparos na estante.

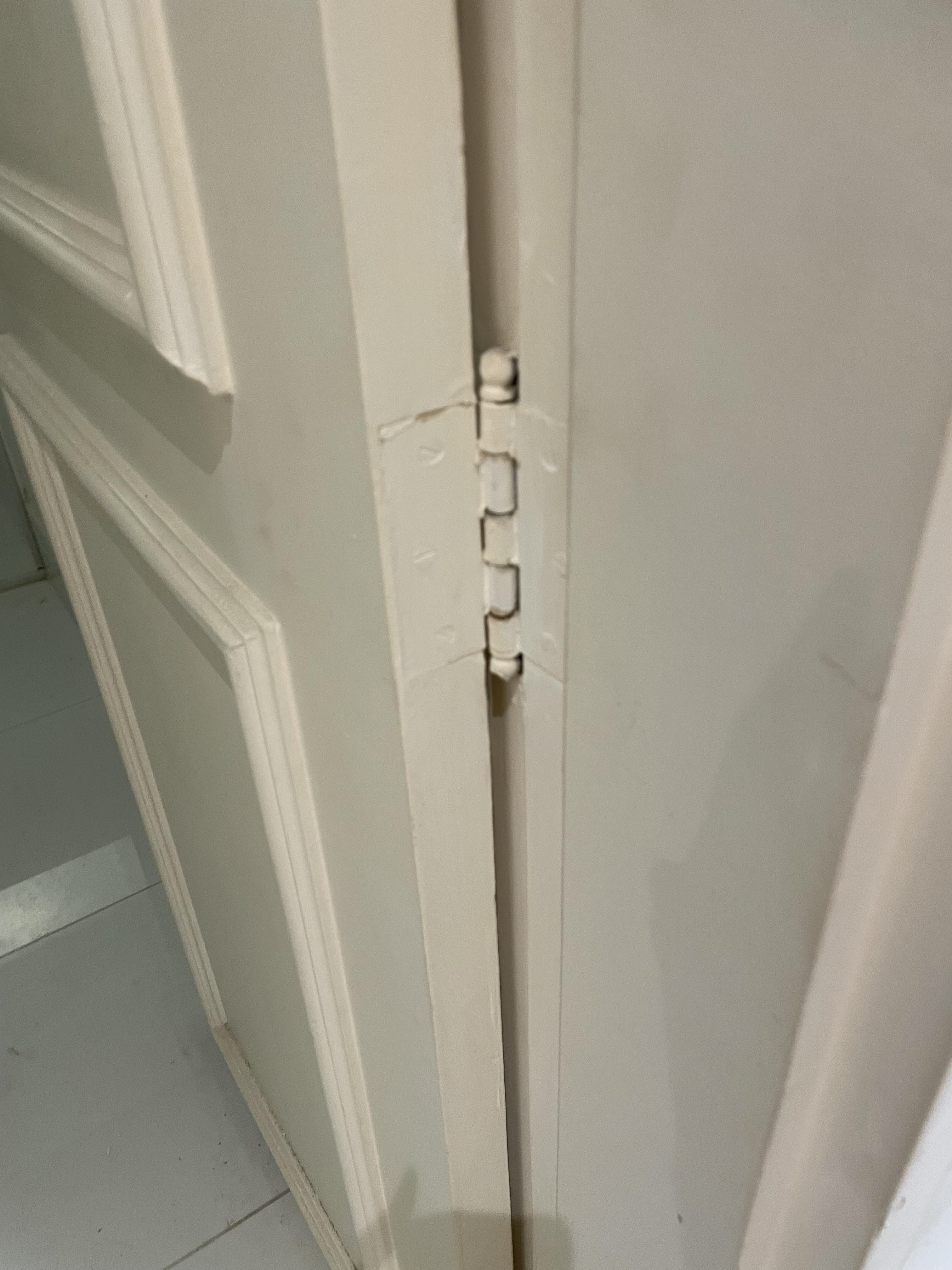

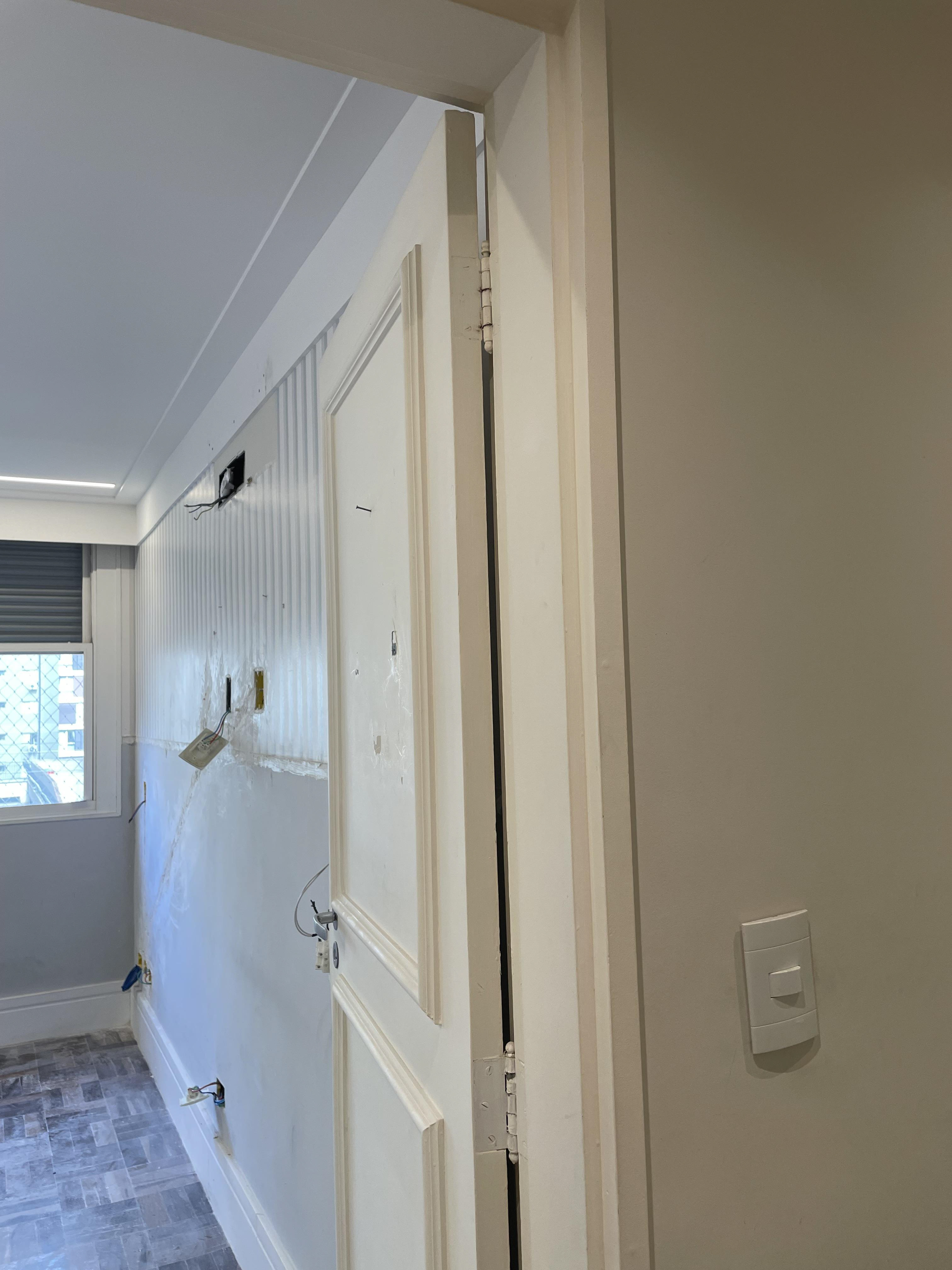

Na quarta feira, dia 10/09 a equipe de marcenaria fará os reparos e instalação das dobradiças para a pintura das portas de passagem danificadas. As demais portas já foram emassadas e receberam a primeira demão de pintura.

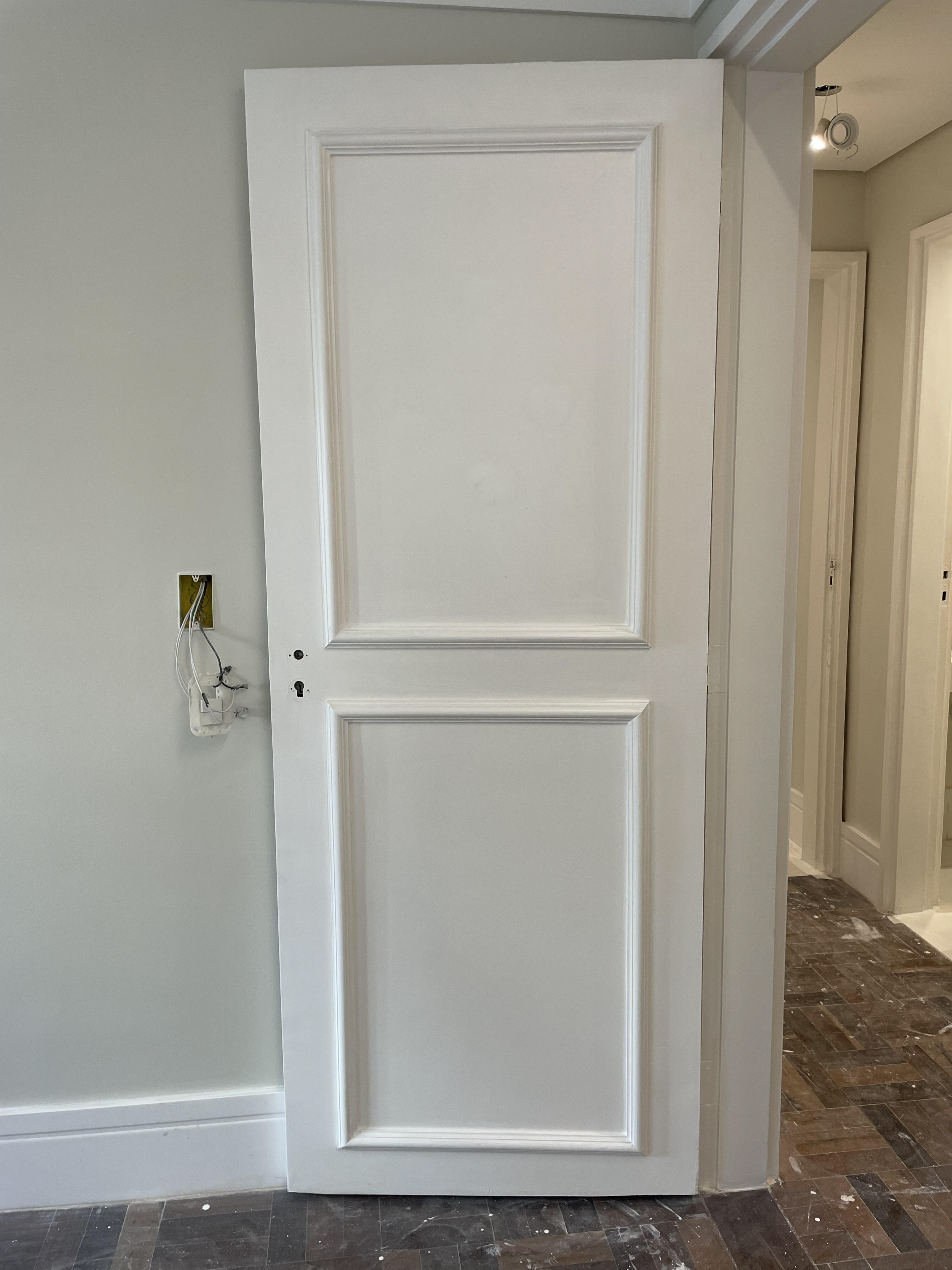

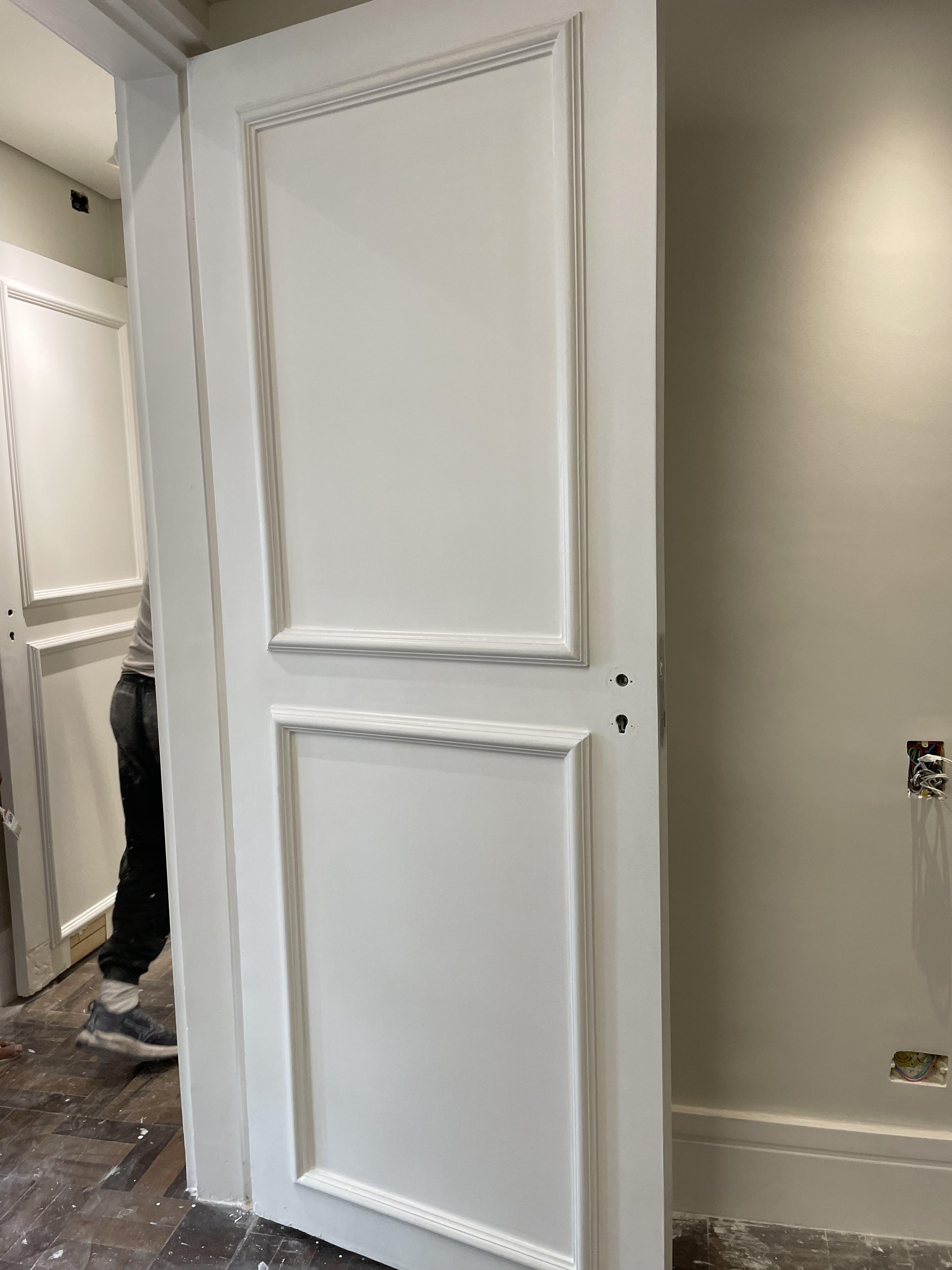

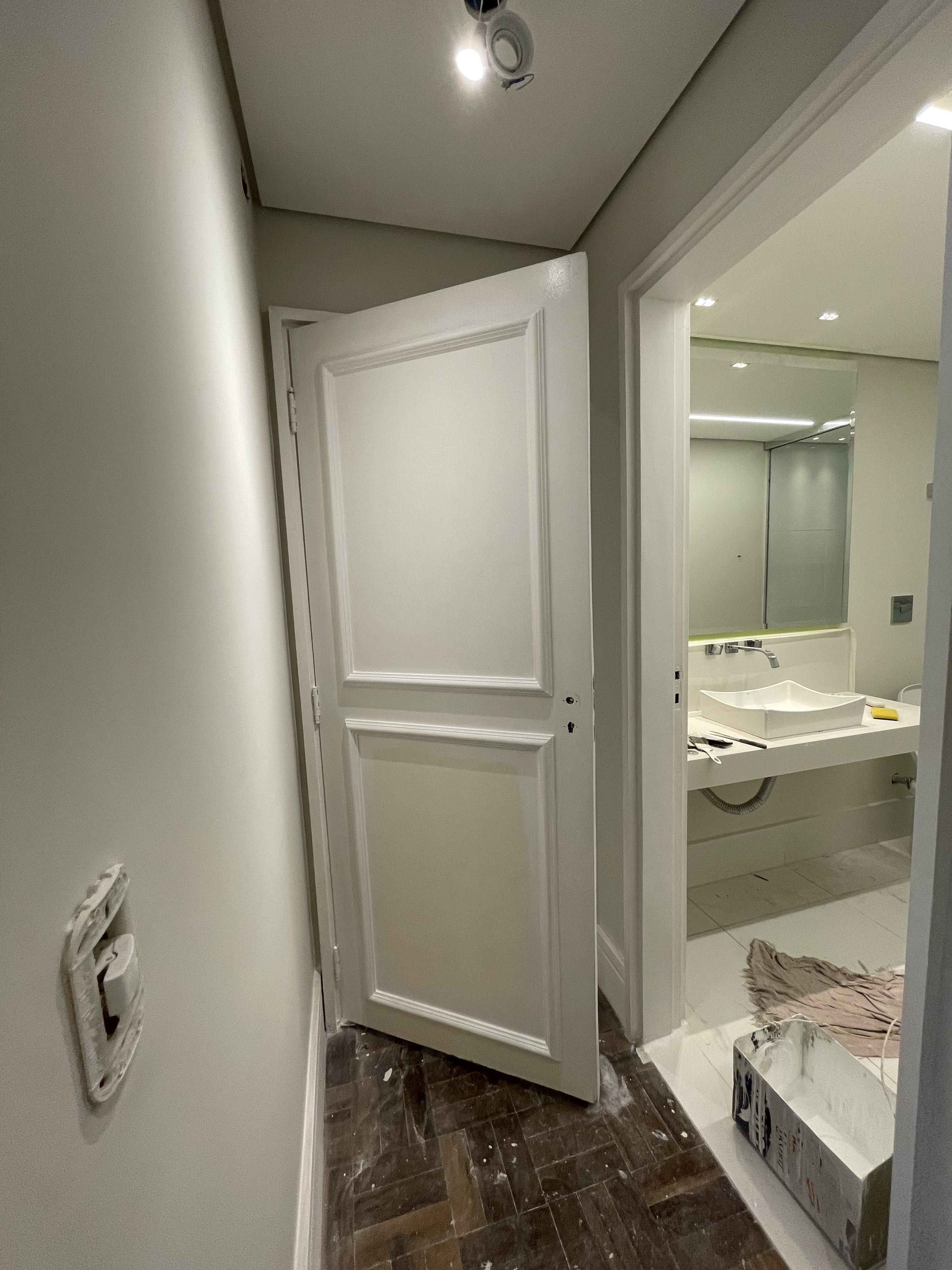

Porta com preparo + primeira demão feitos
Porta com preparo + primeira demão feitos
Porta com preparo + primeira demão feitos

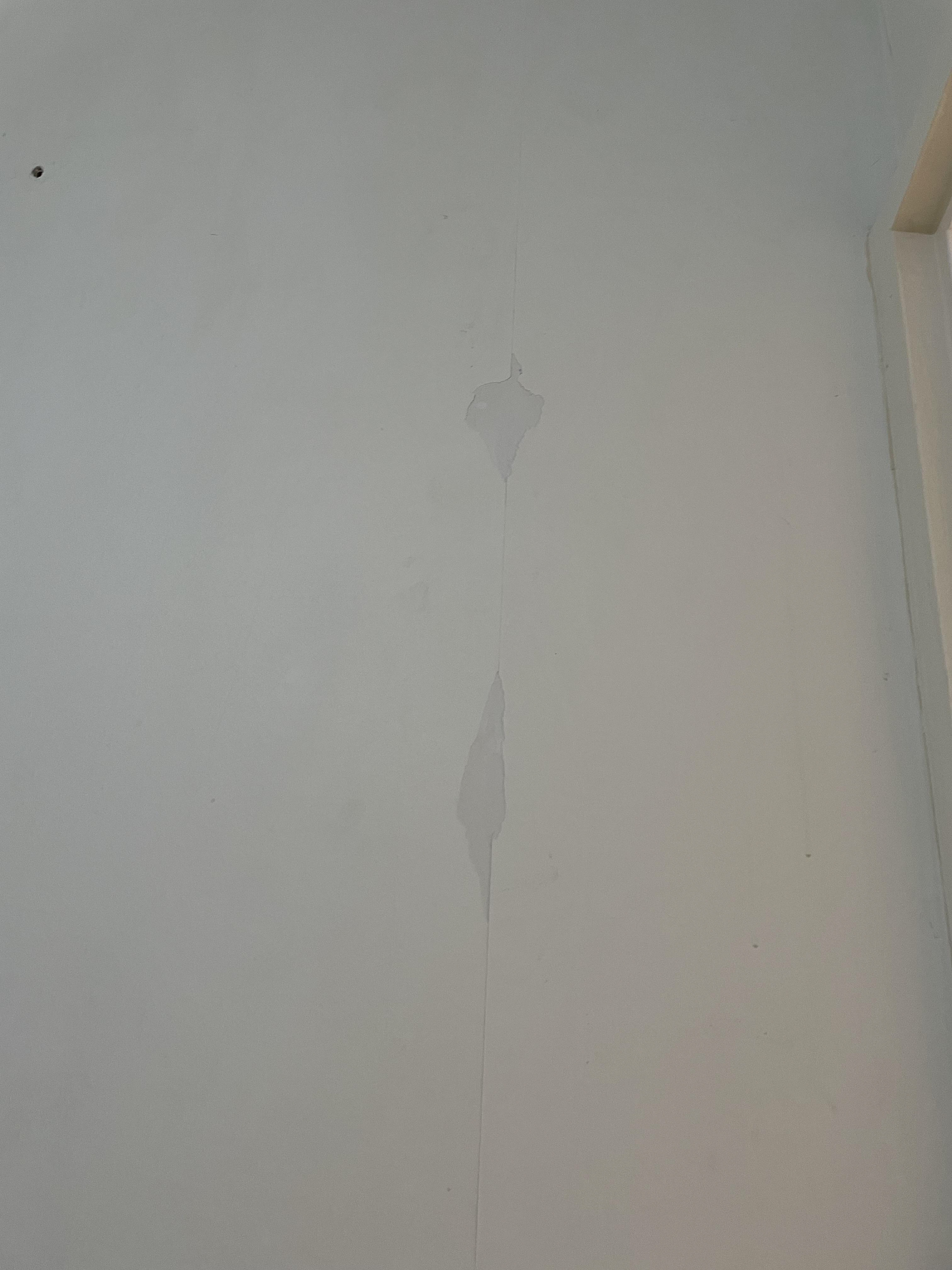

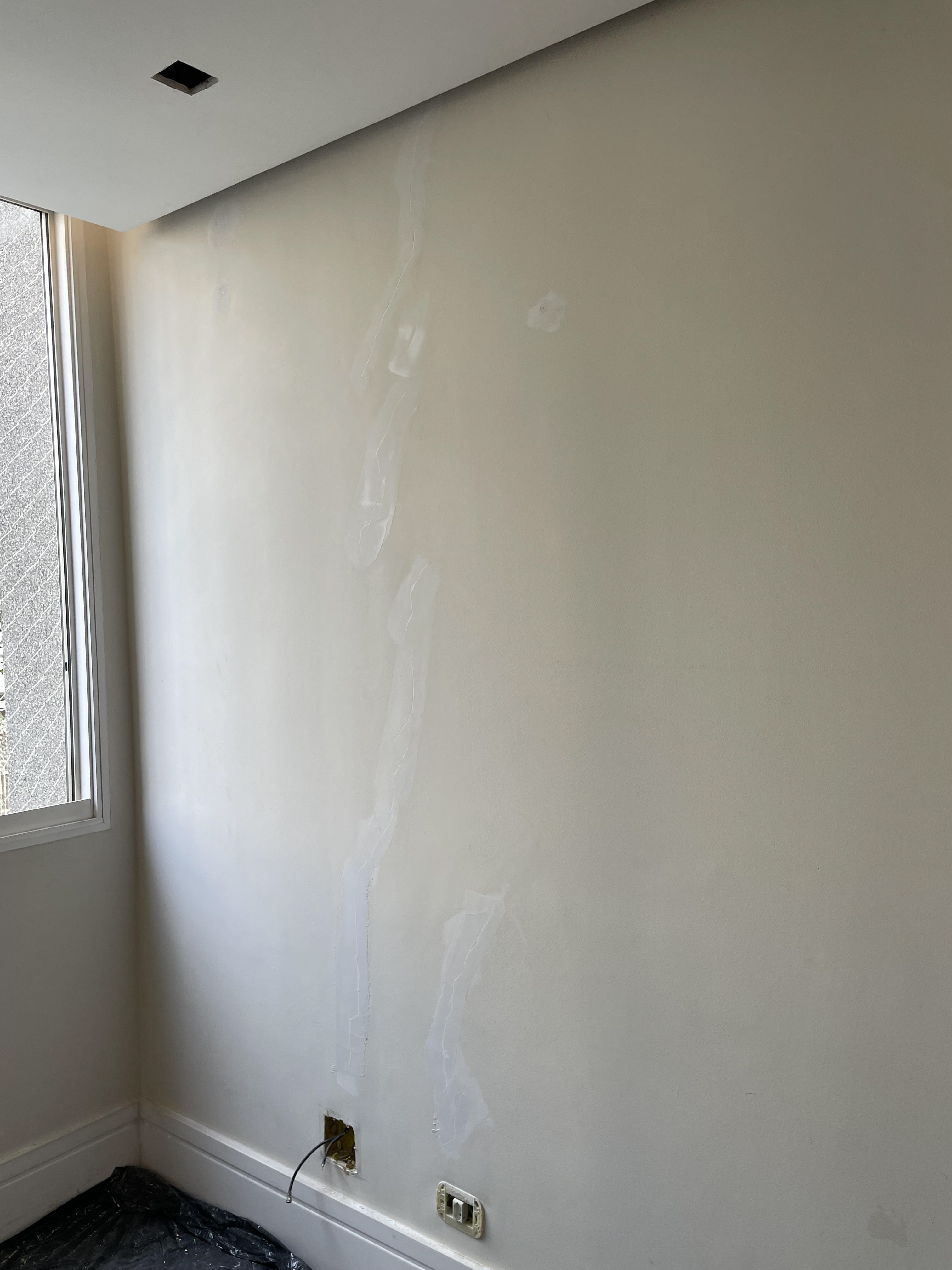

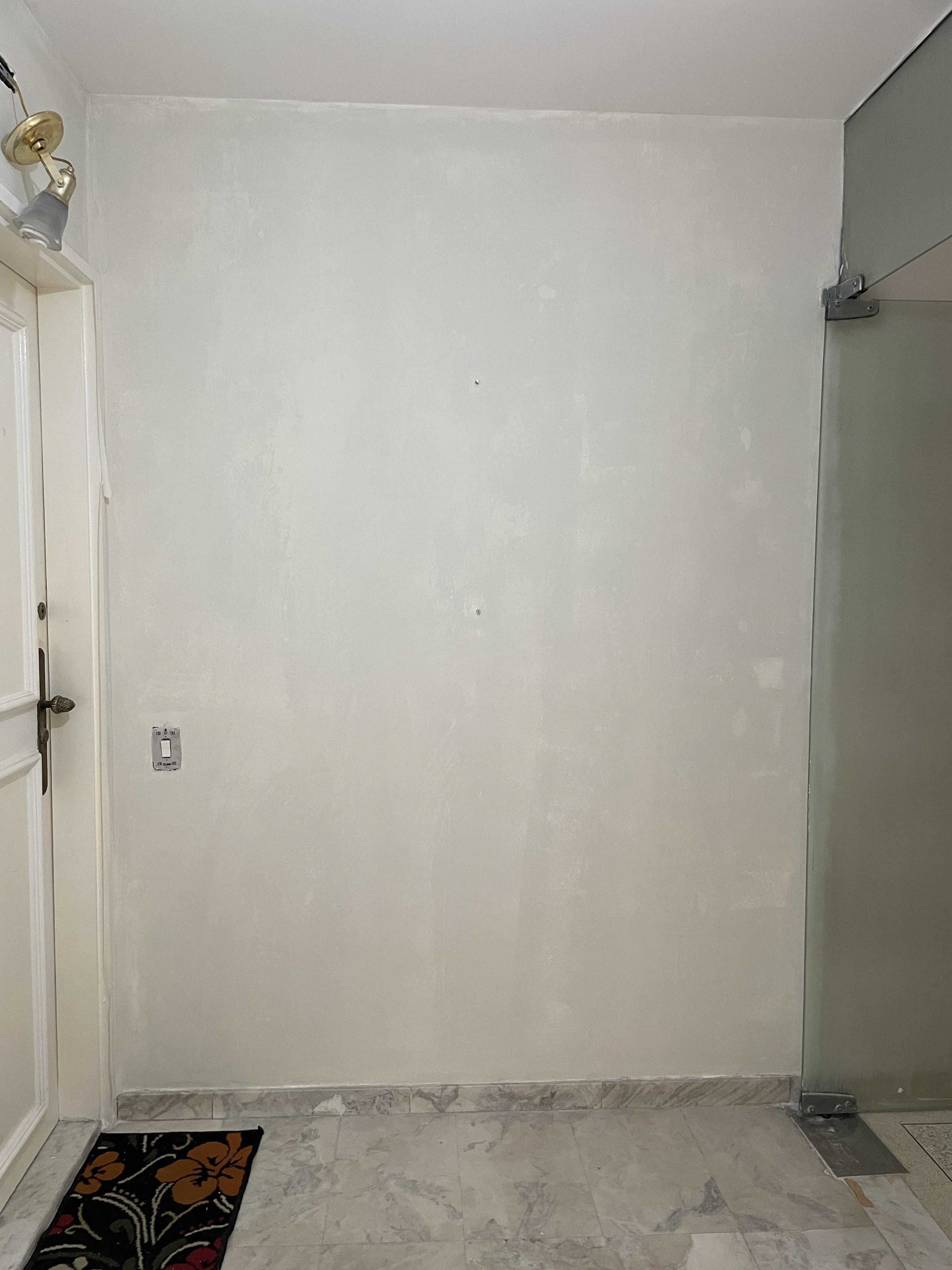

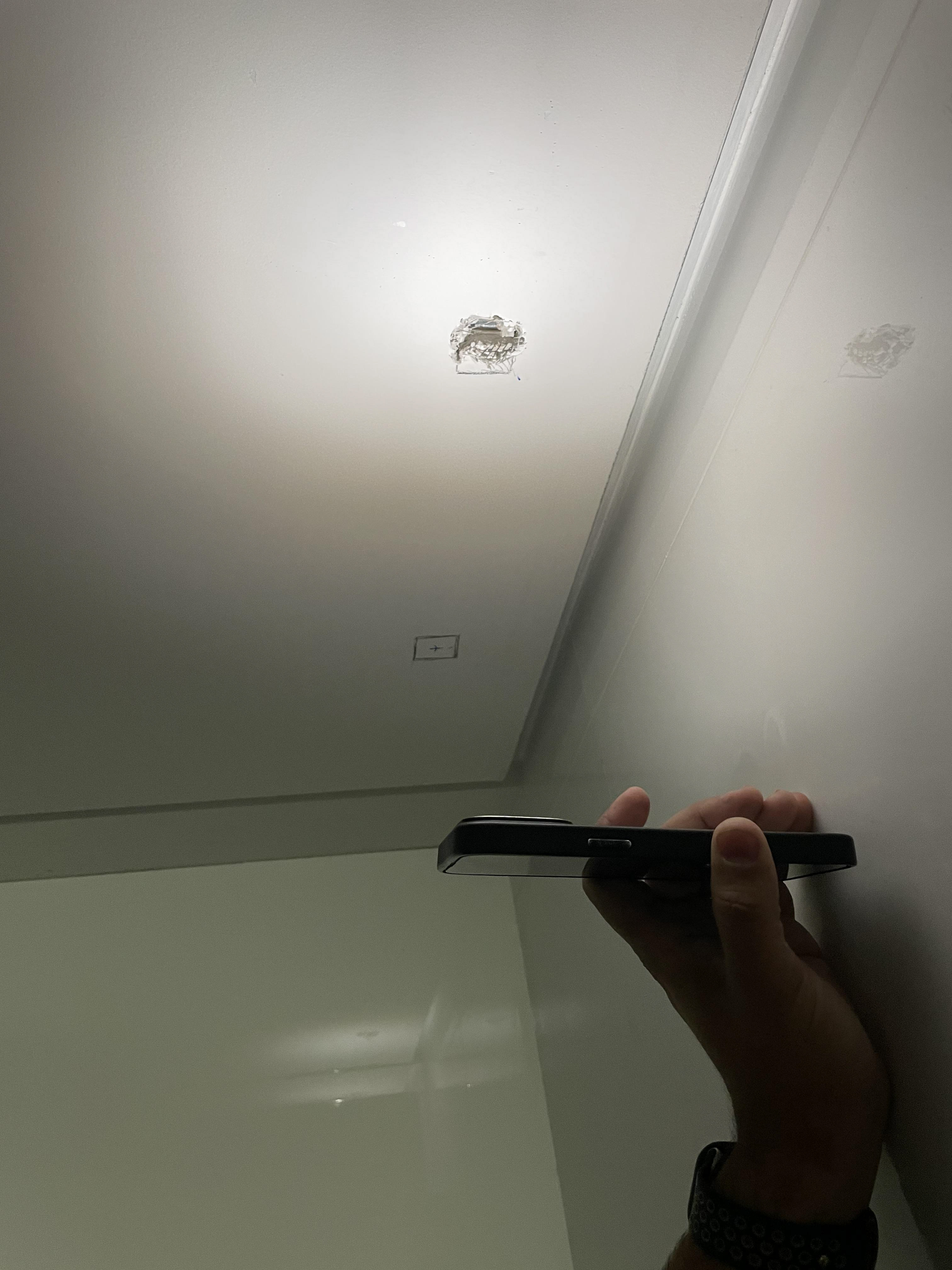

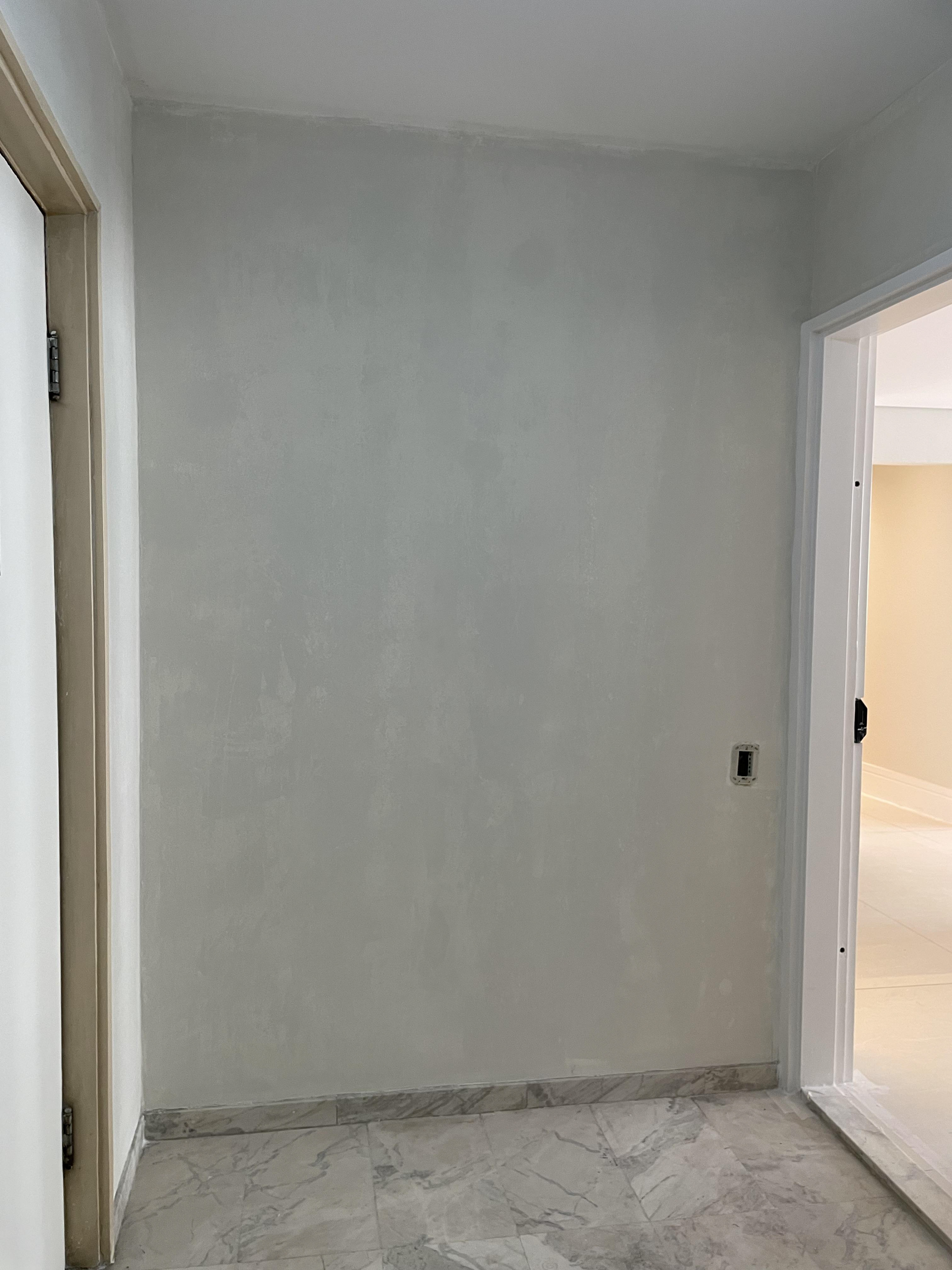

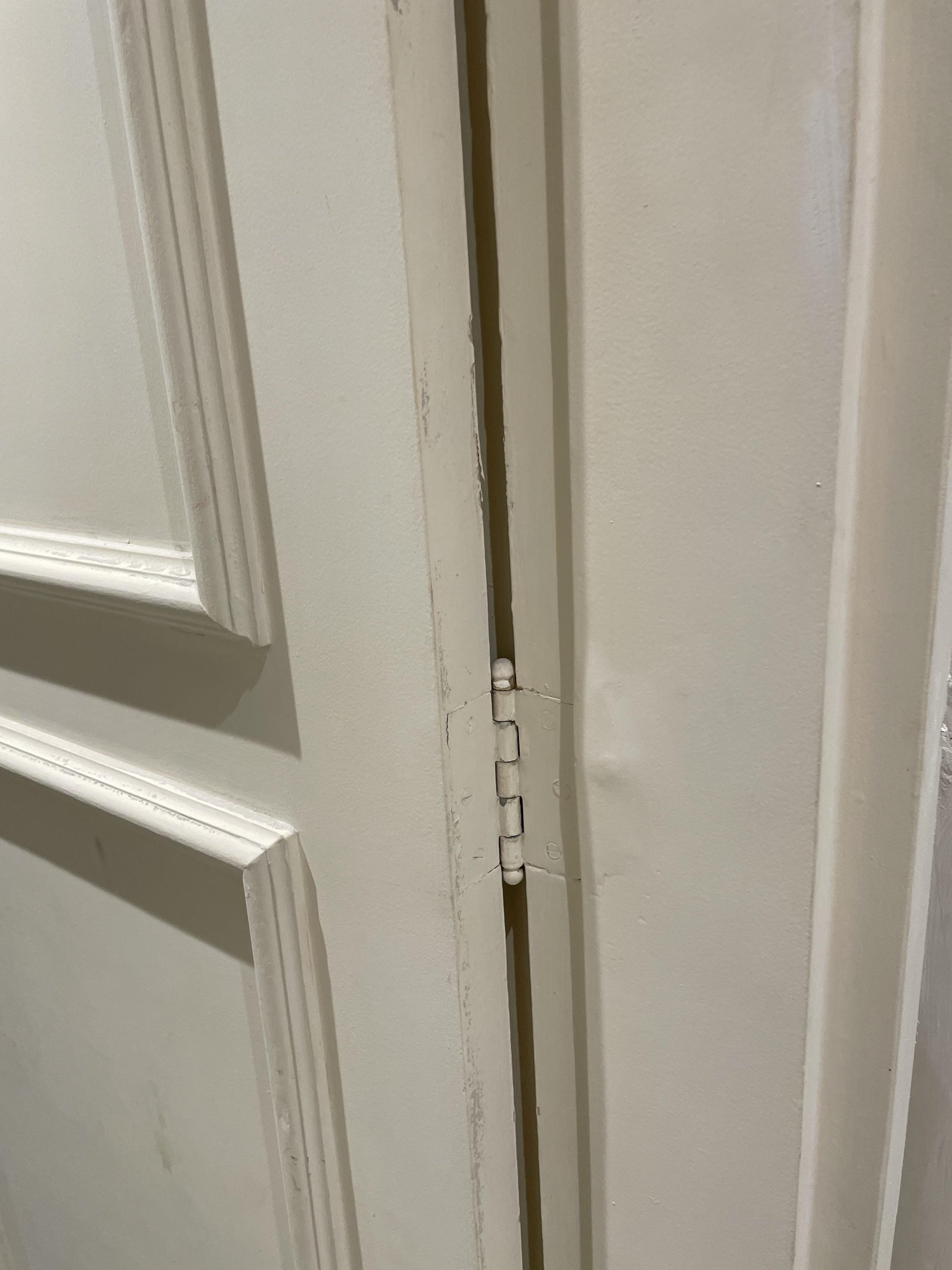

Porta que necessita de reparo antes da instalação do papel de parede

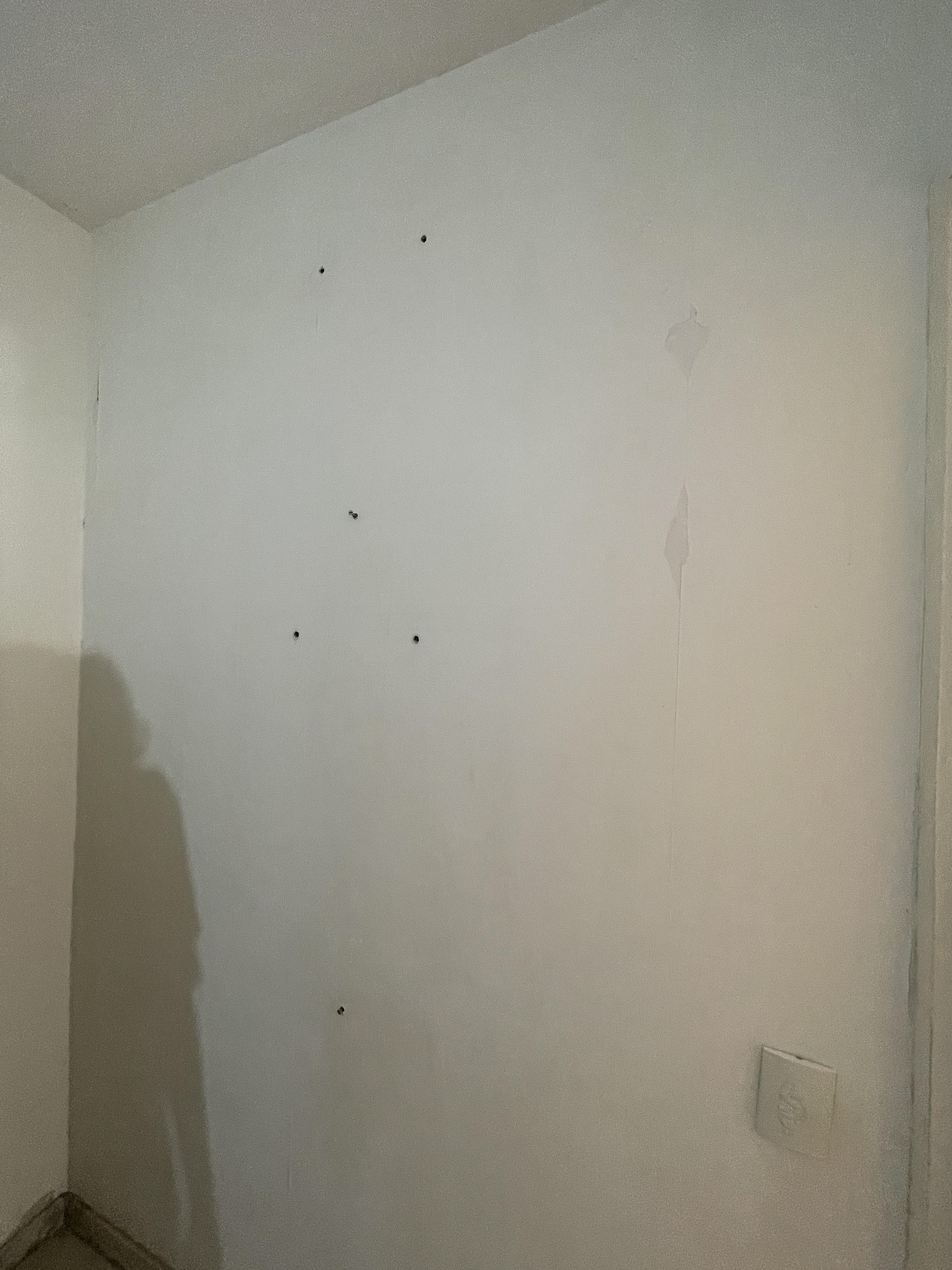

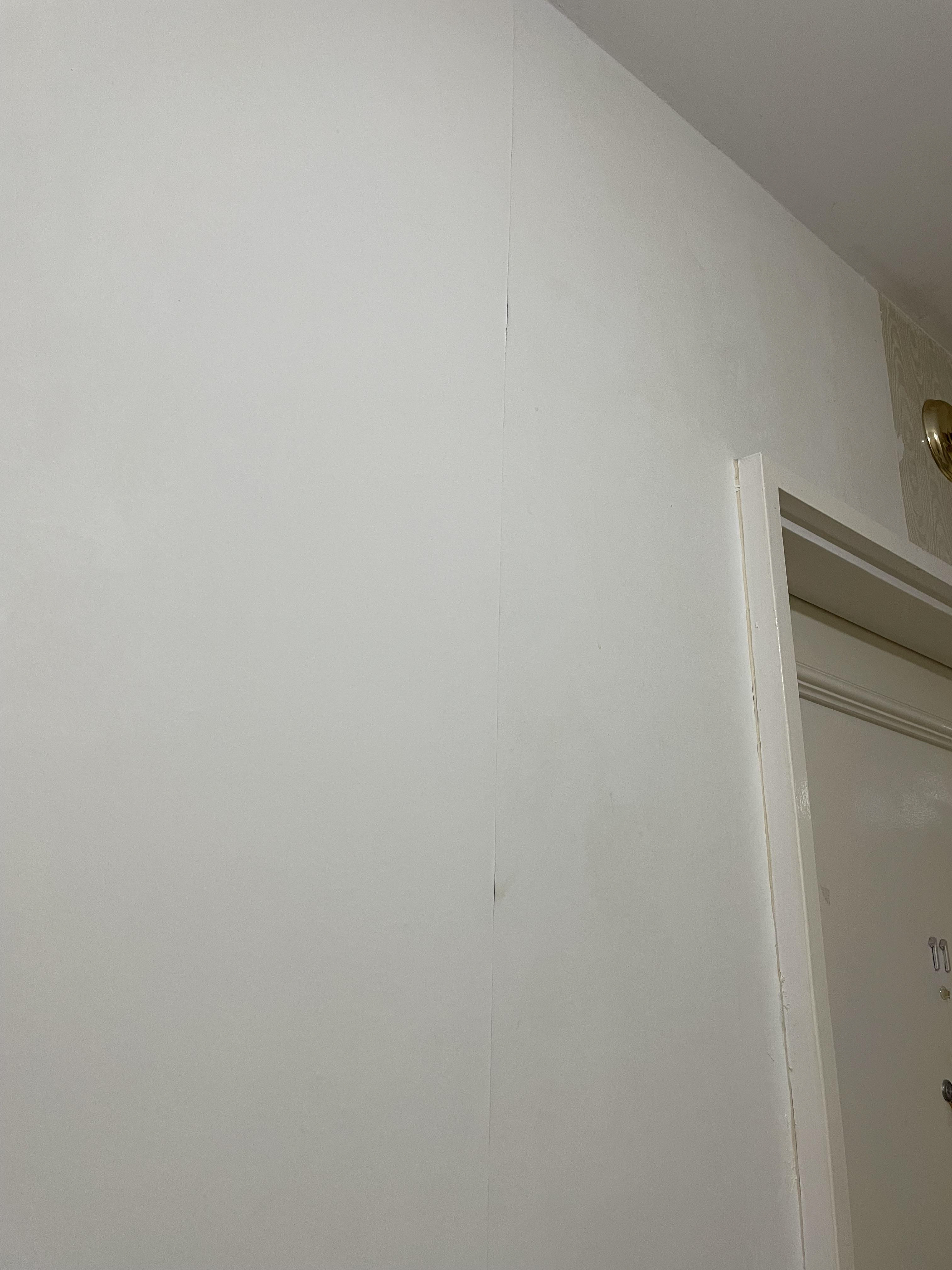

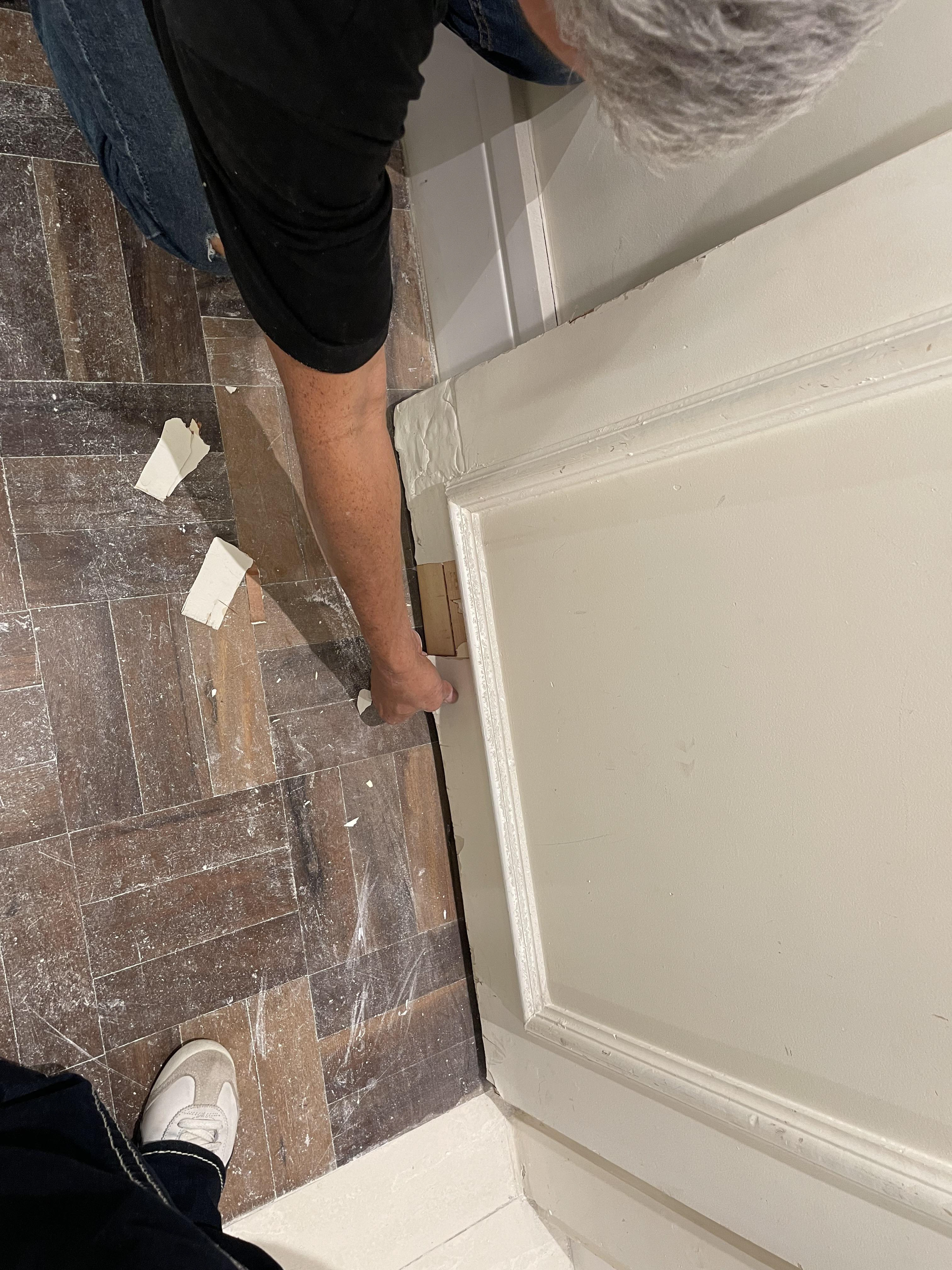

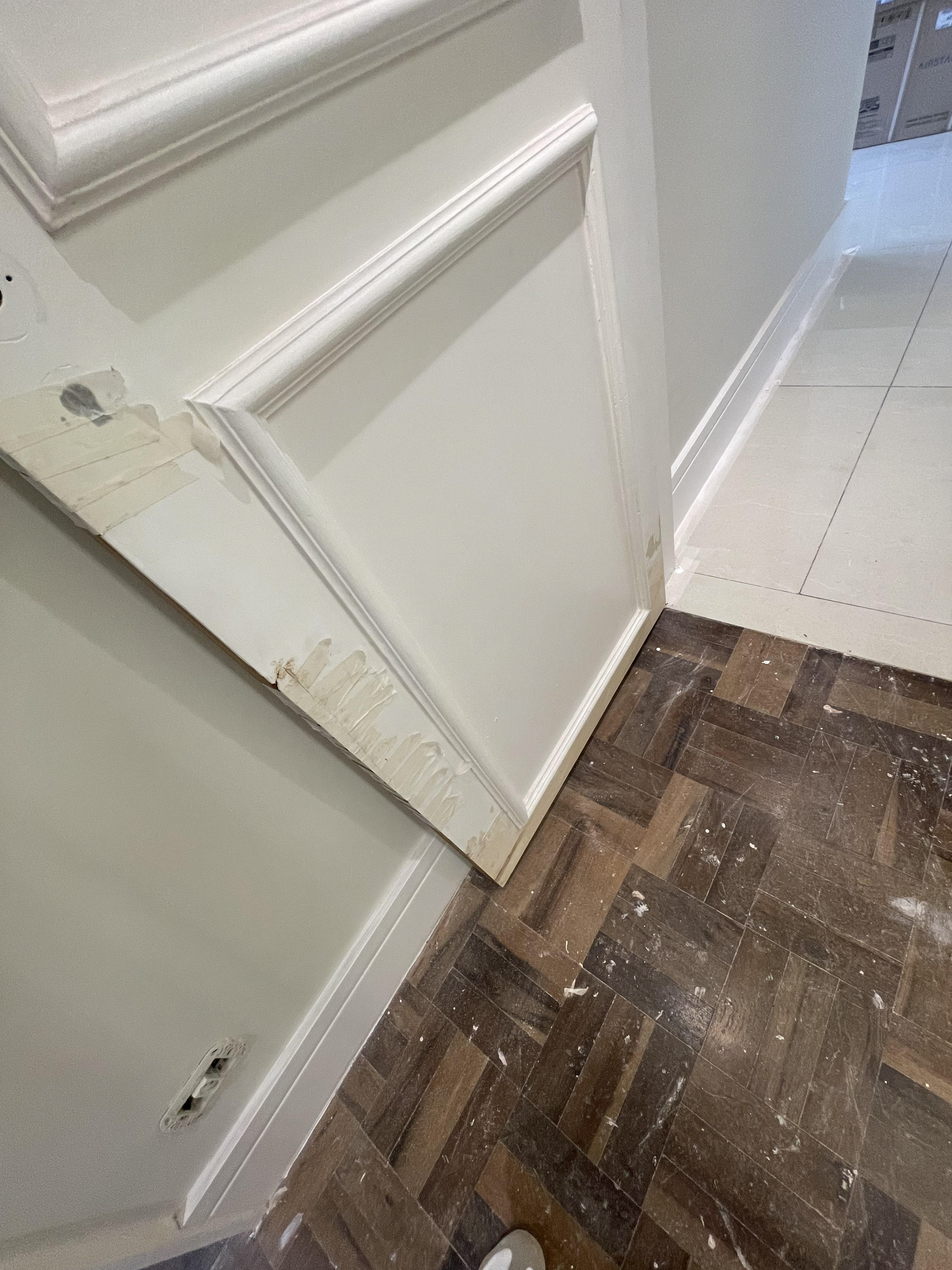

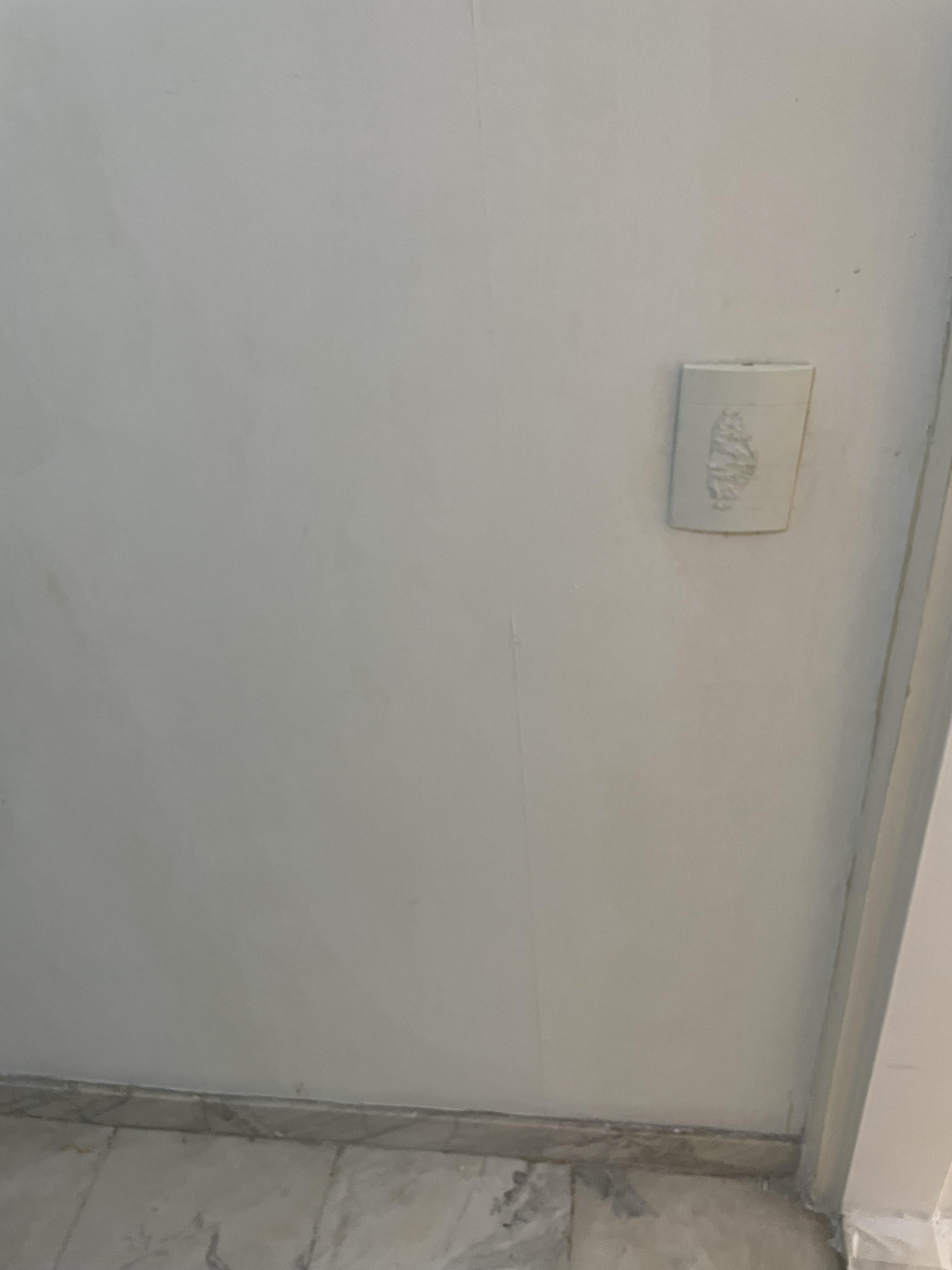

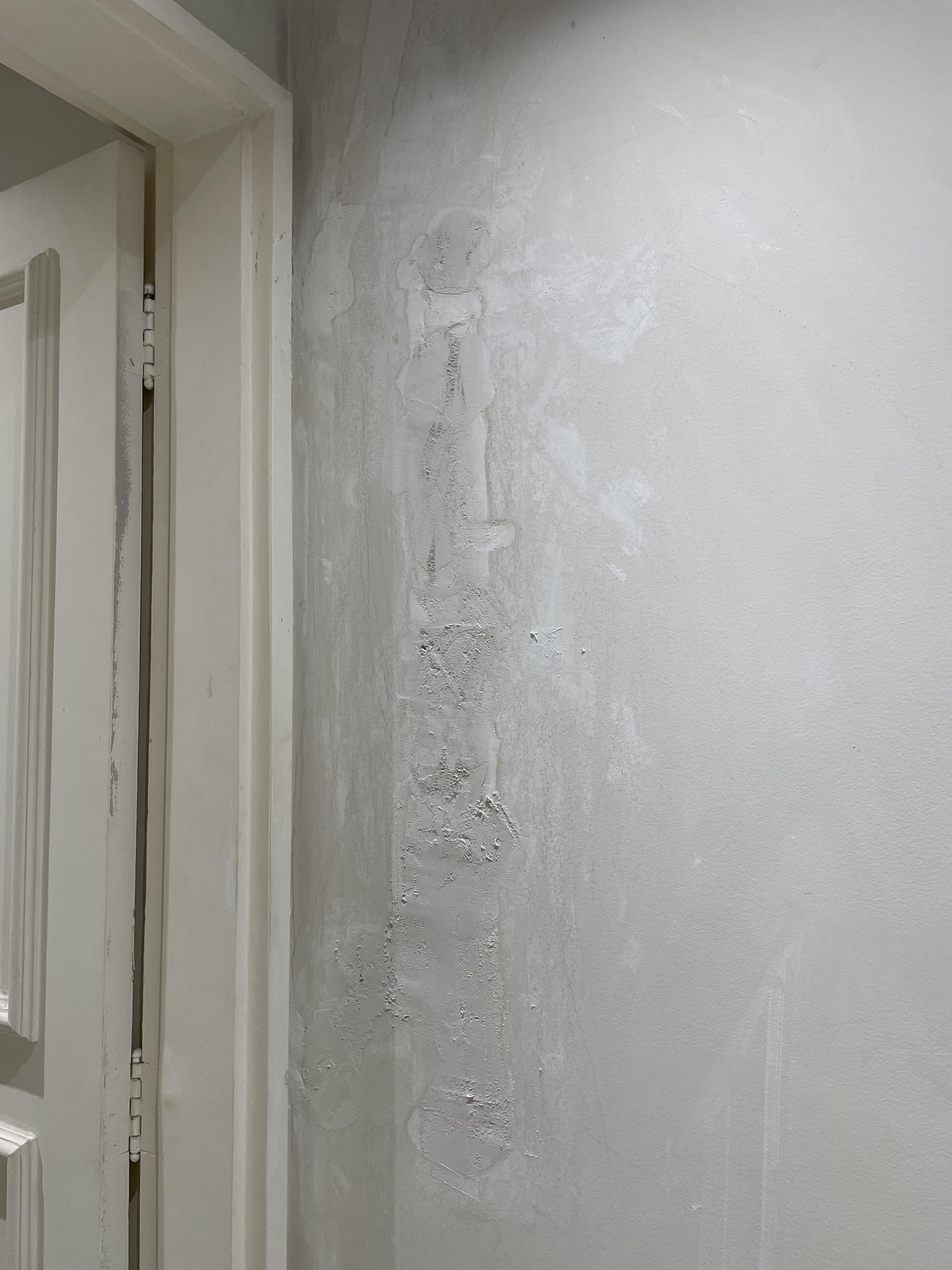

Pontos de reparo antes da instalação do papel de parede
Pontos de reparo antes da instalação do papel de parede
Pontos de reparo antes da instalação do papel de parede
Pontos de reparo antes da instalação do papel de parede
VISITA 01/09
ACOMPANHAMENTO DE EXECUÇÃO / VISTORIA DE SERVIÇOS
Será necessária mais uma demão de pintura da estante em laca.

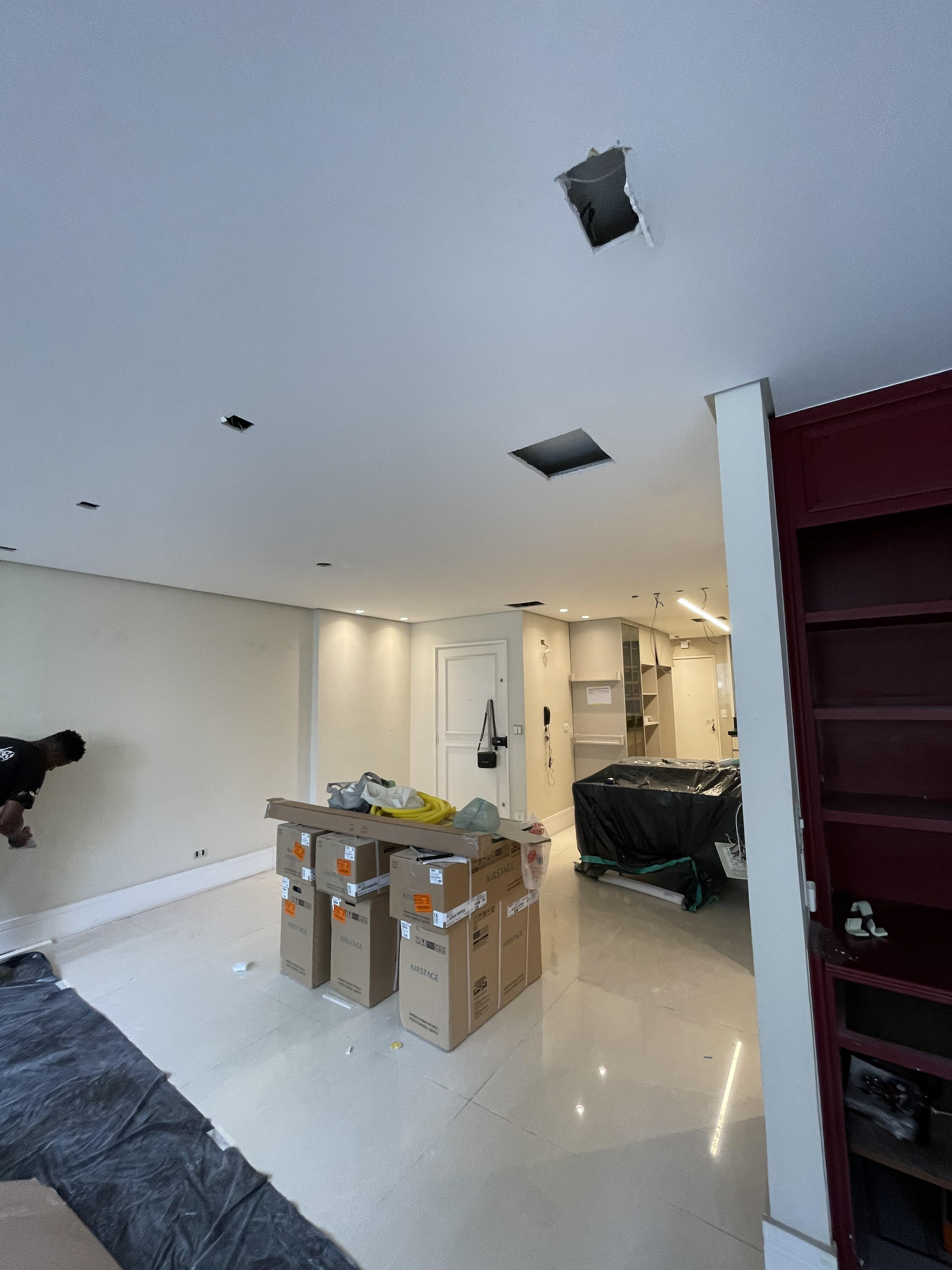

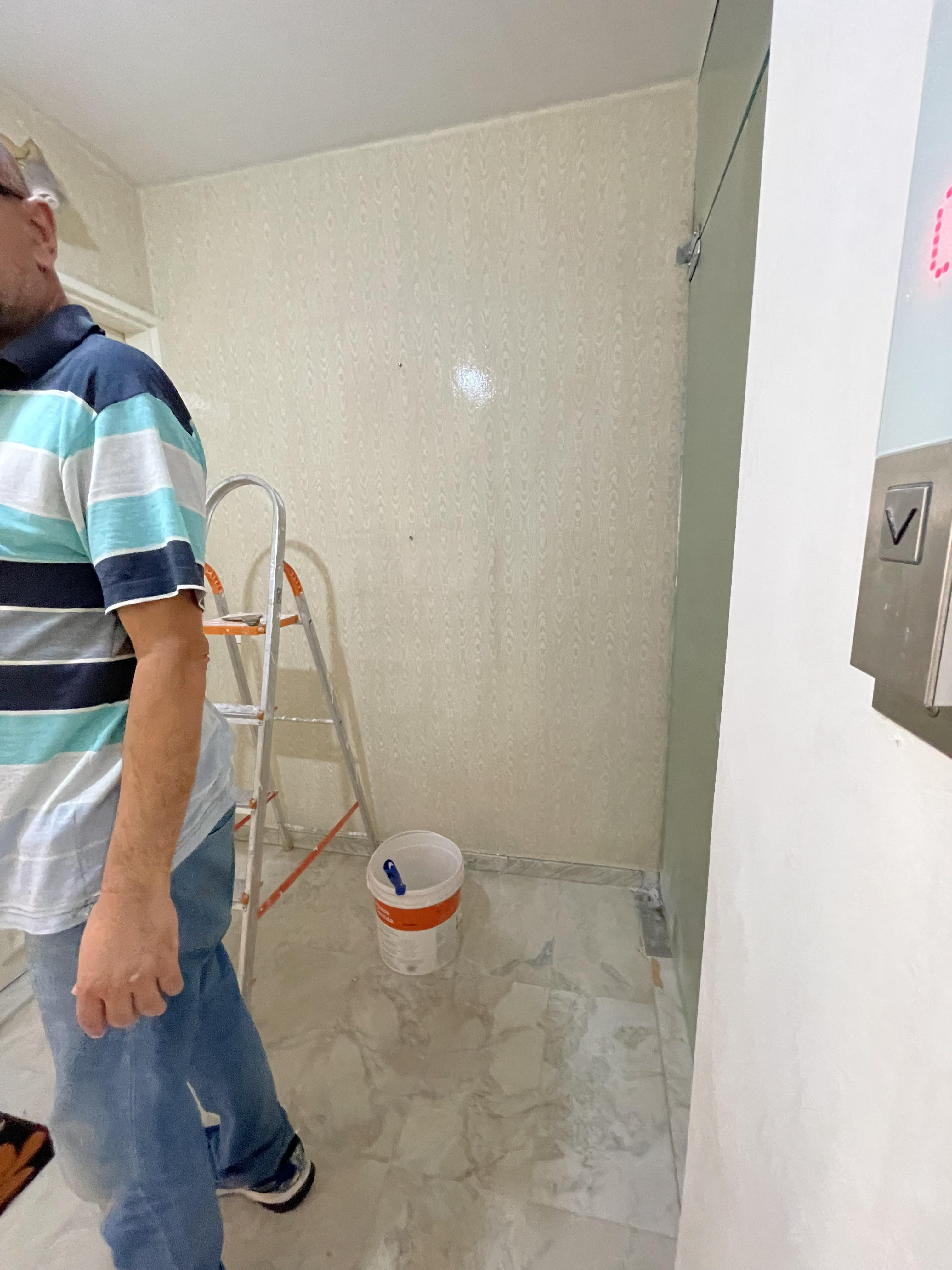

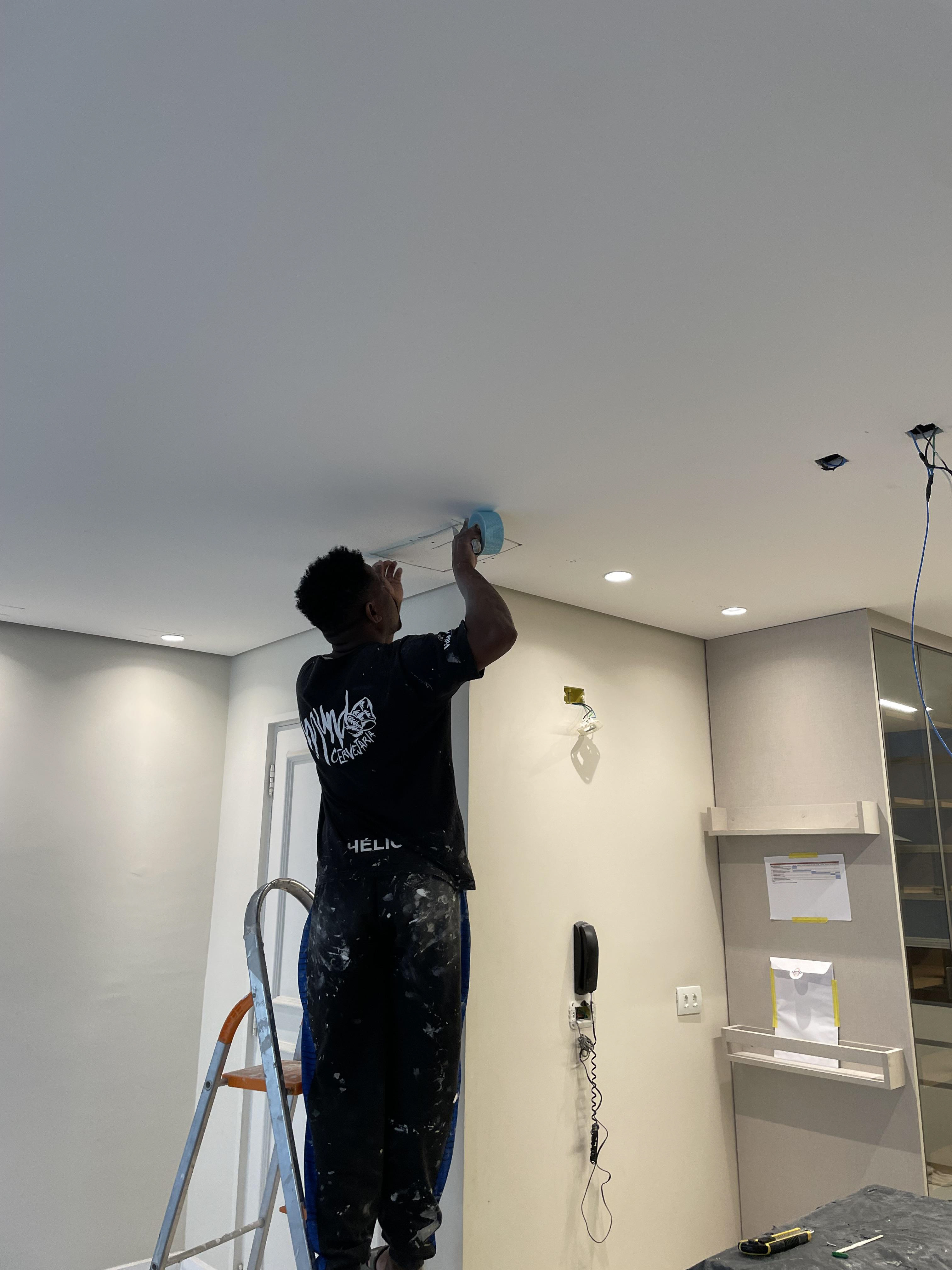

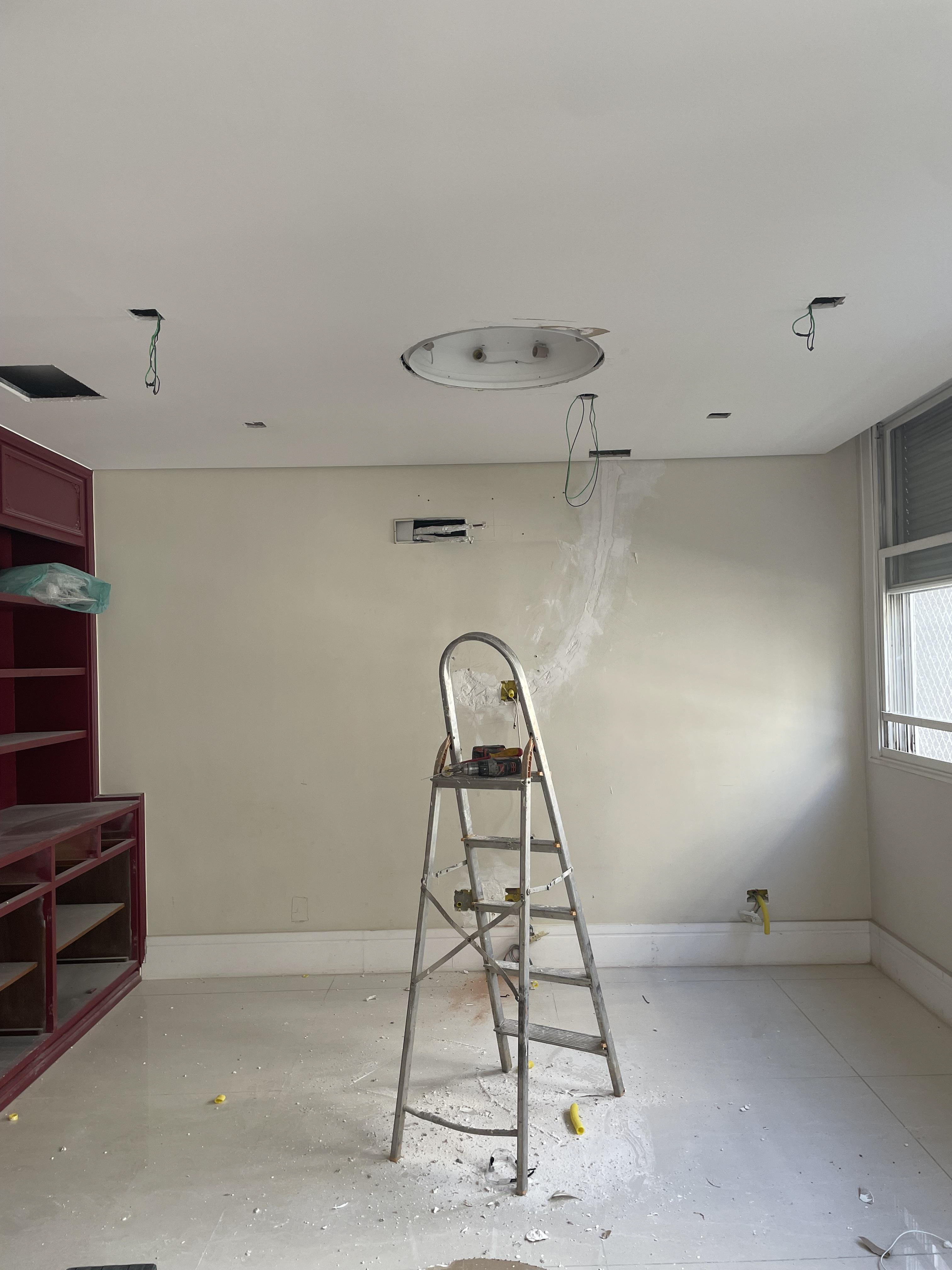

O preparo do teto para pintura do hall de entrada já foi iniciada, e terá continuidade durante essa semana. Também foi feita a remoção dos papeis de parede e preparo para início da pintura dos quartos.
Agendada para quinta feira, dia 04/09 o início do serviço do papel de parede. Os dados do prestador já está na portaria para liberação da entrada. (A previsão de uma nova visita à obra para verificar o serviço é entre sexta feira/ segunda feira).

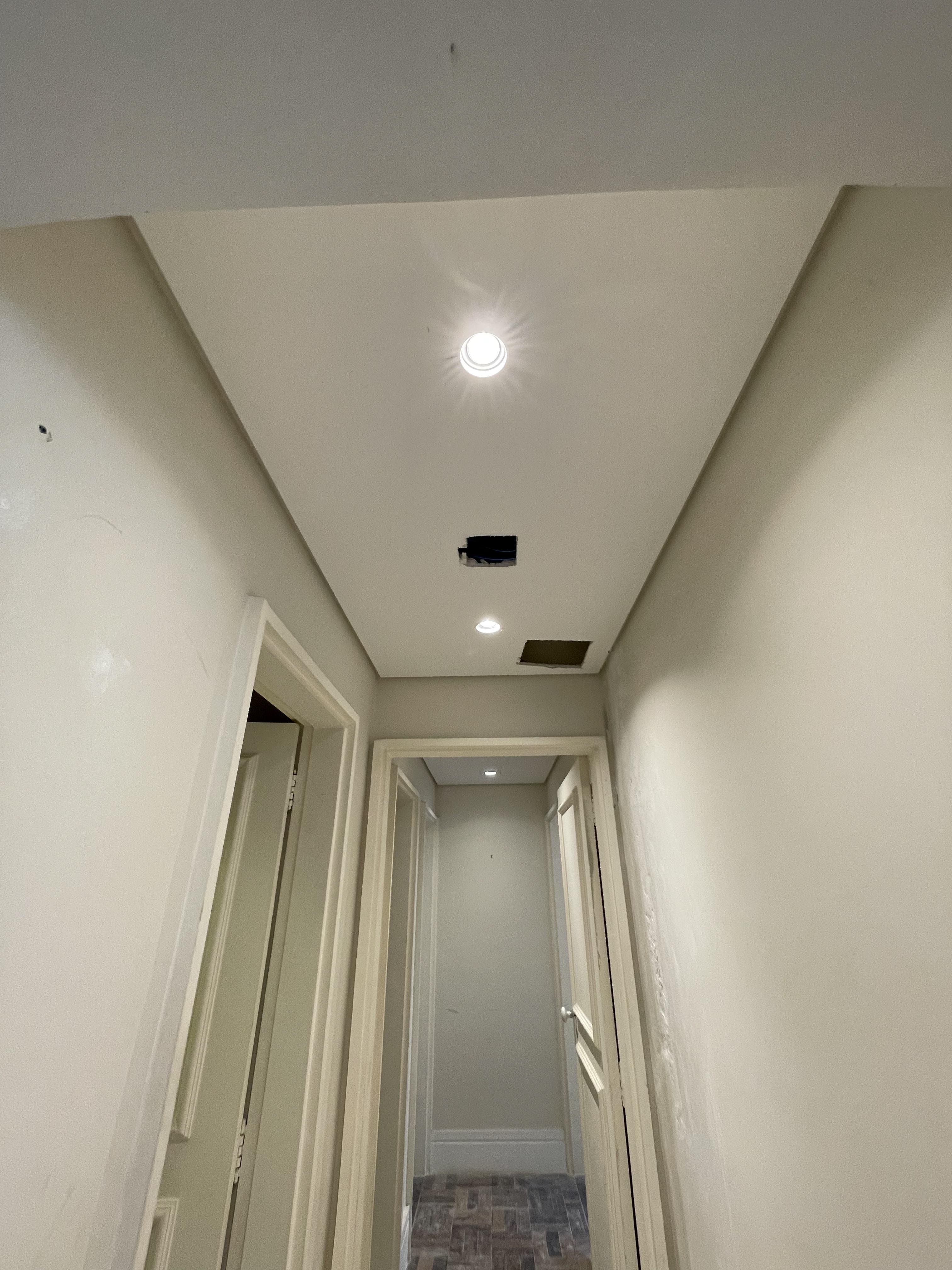

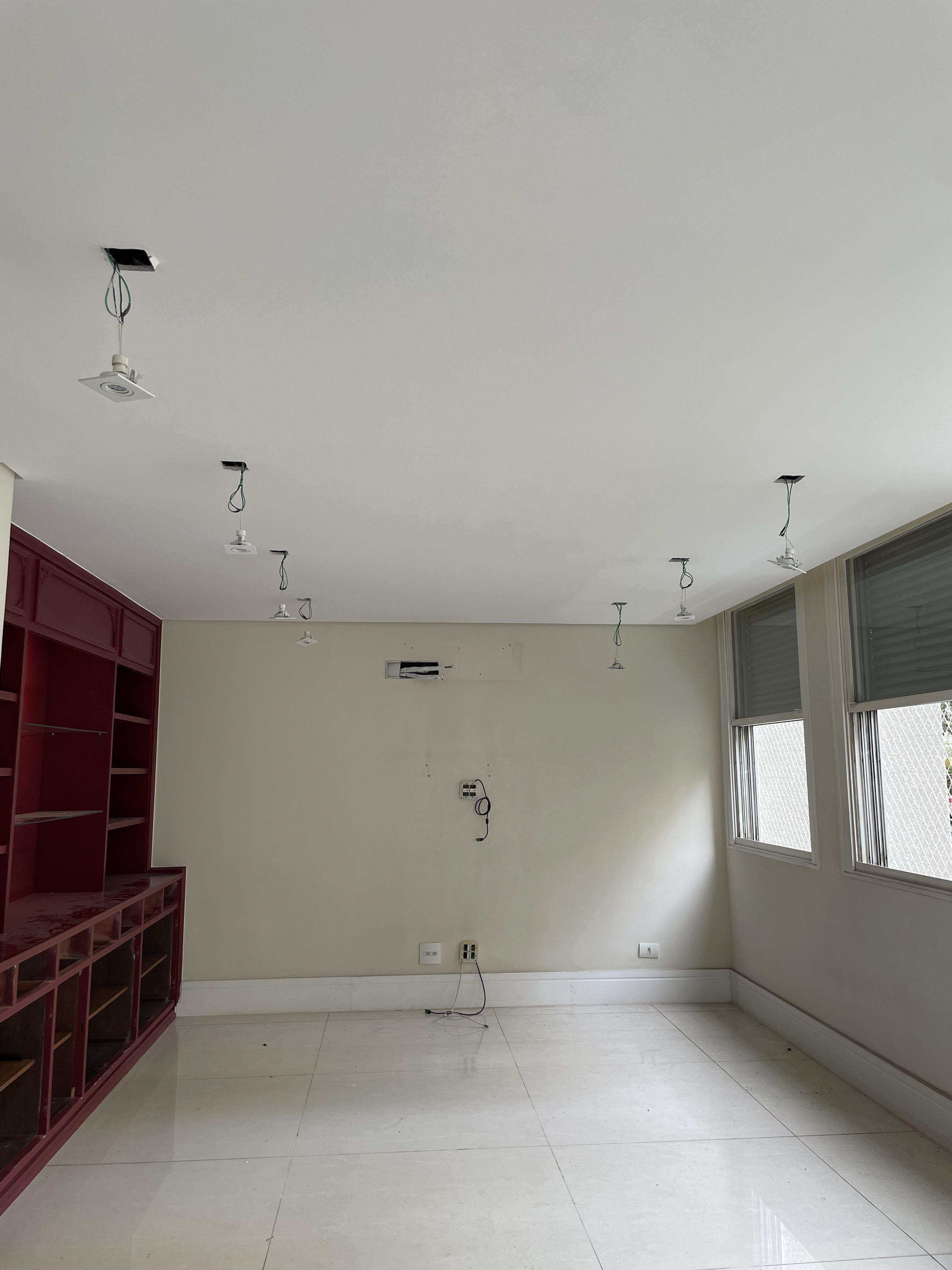

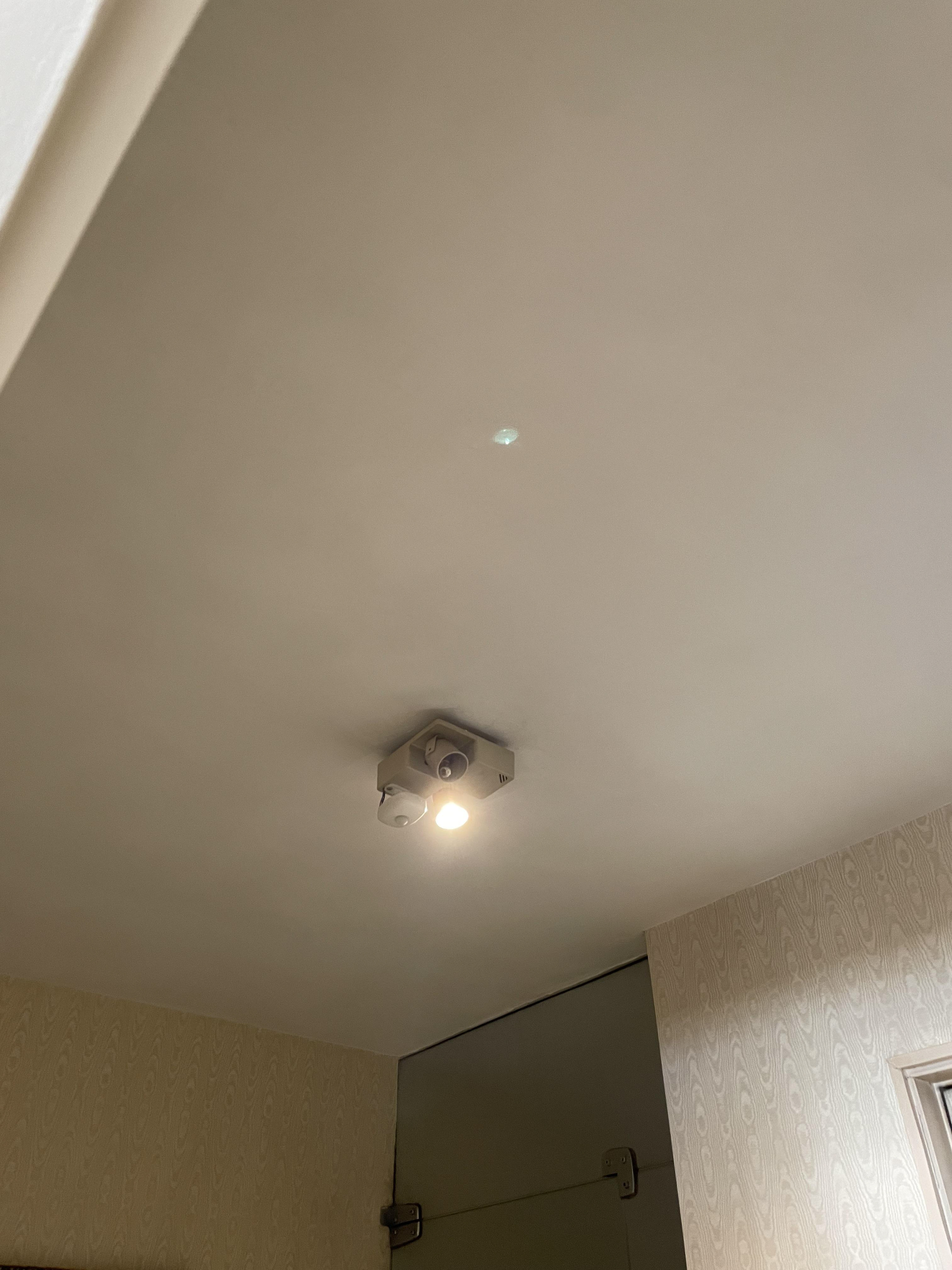

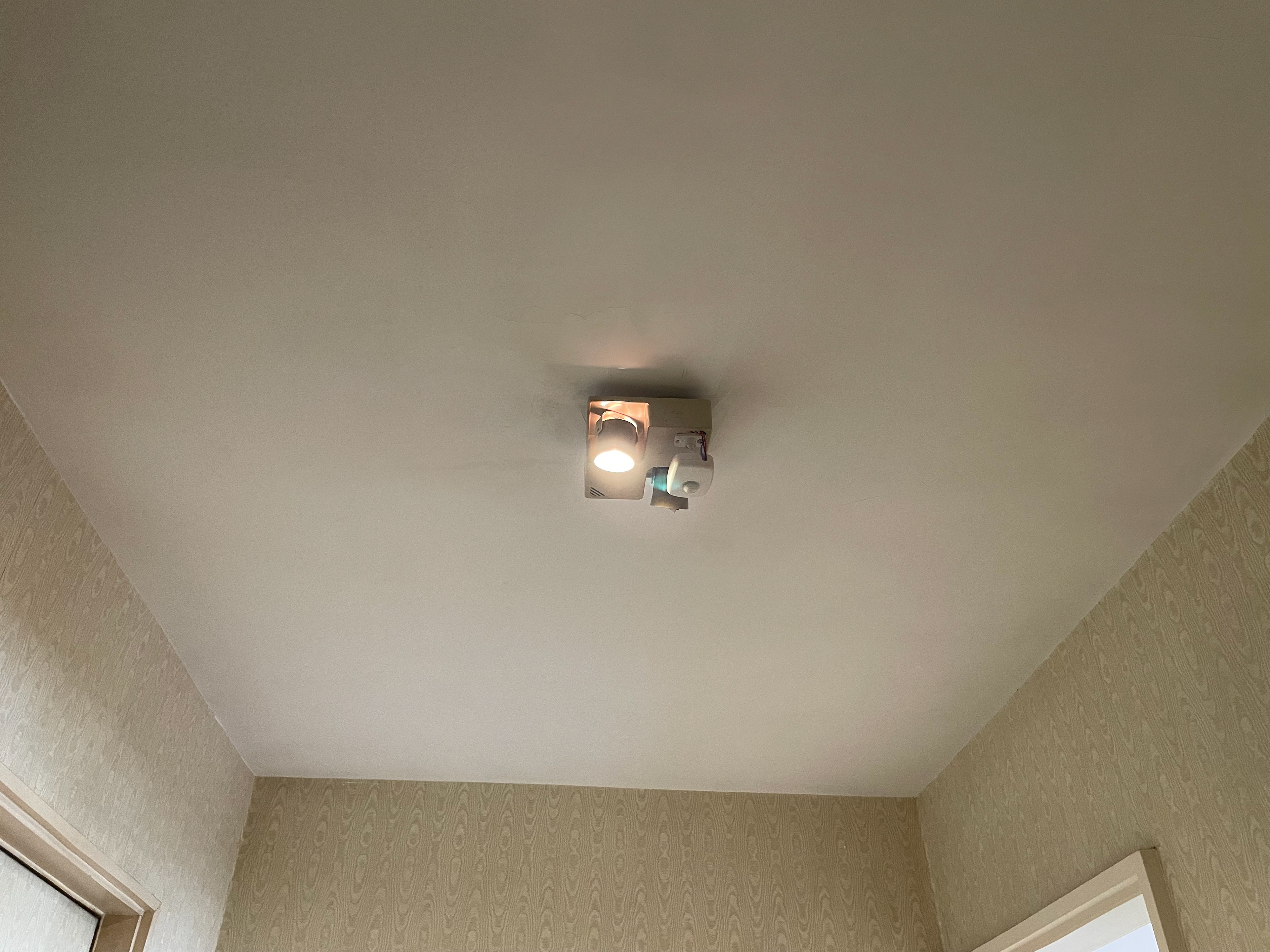

Início do preparo do teto hall de entrada
Início do preparo do teto hall de entrada

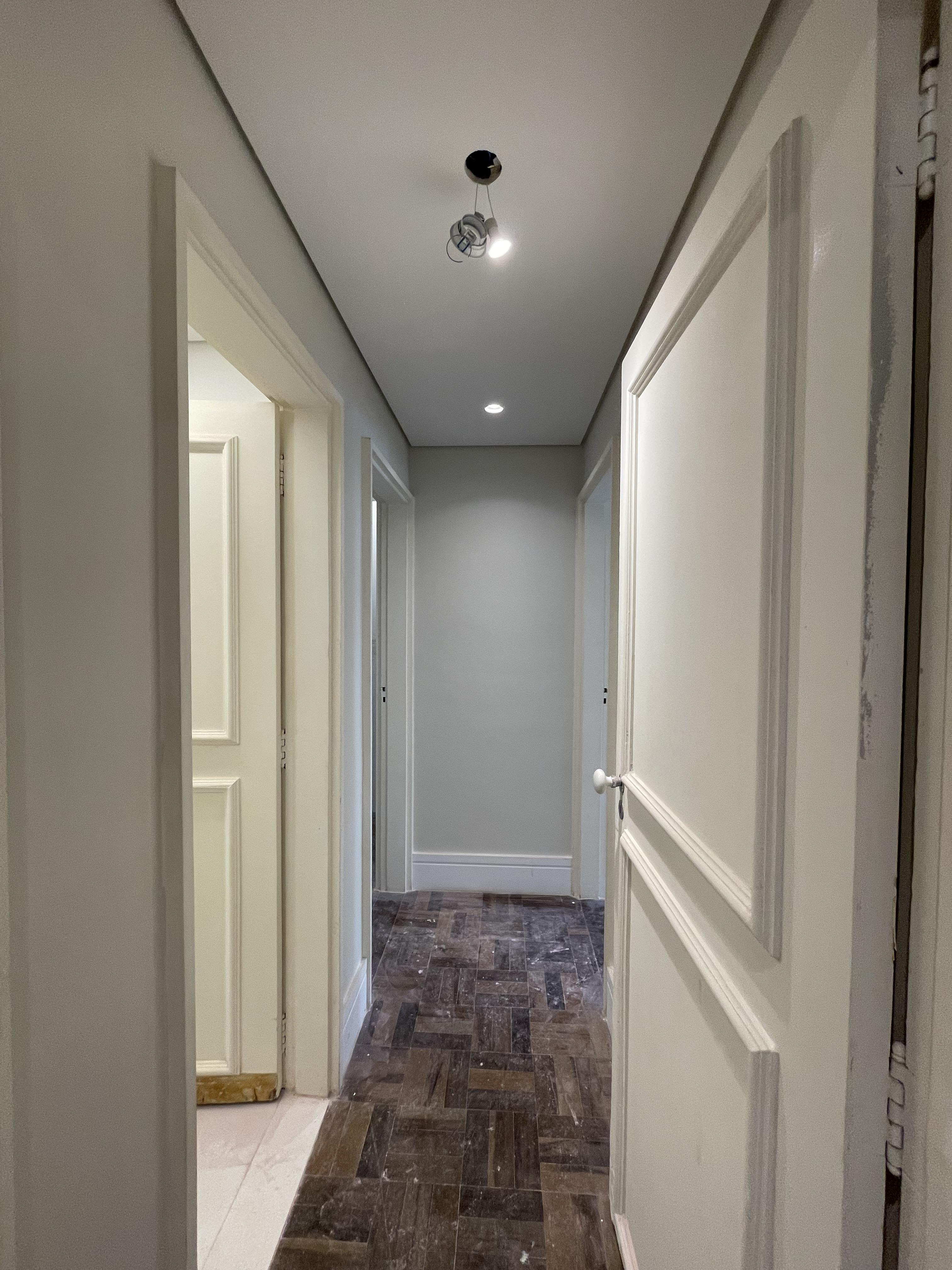

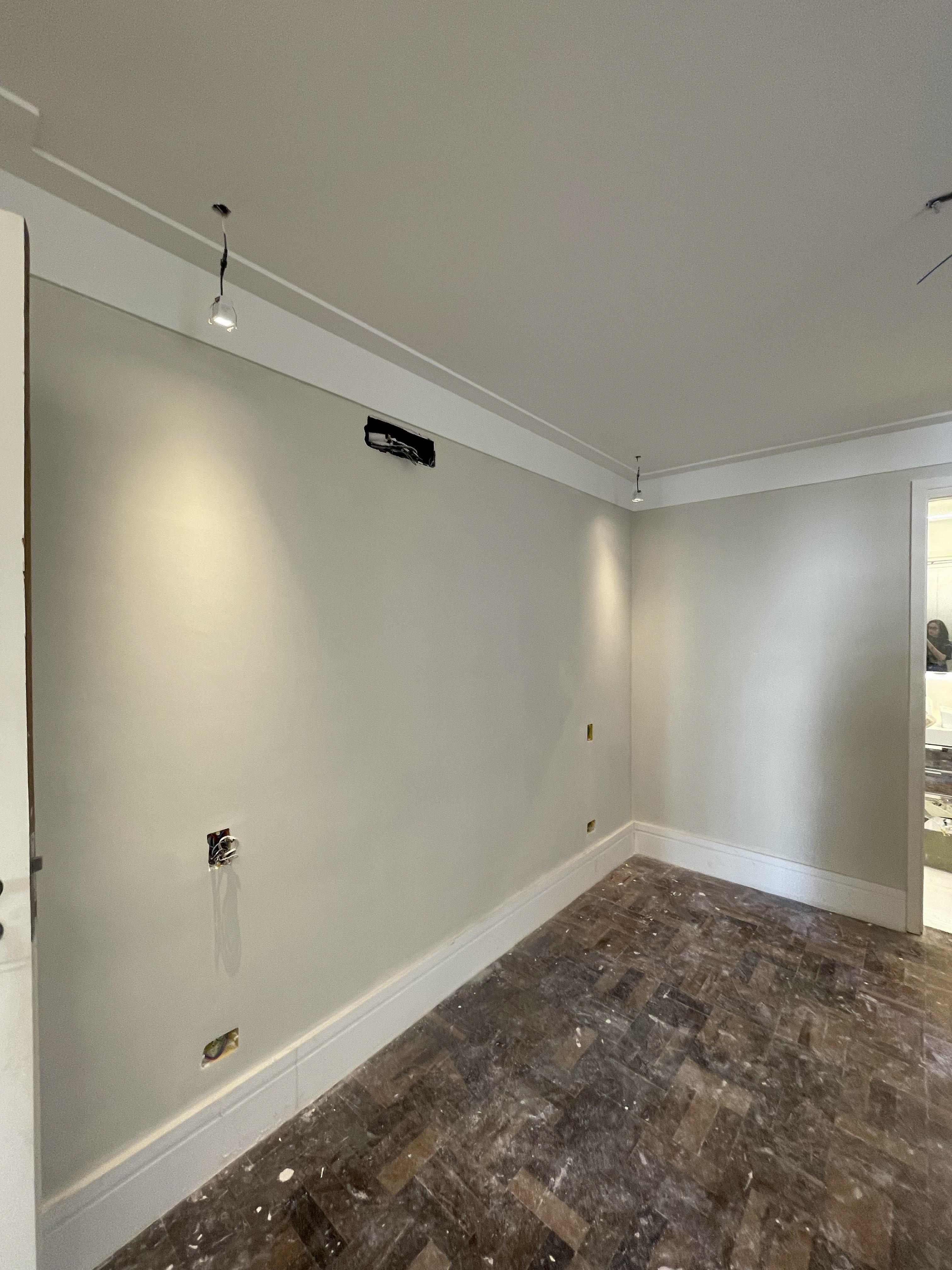

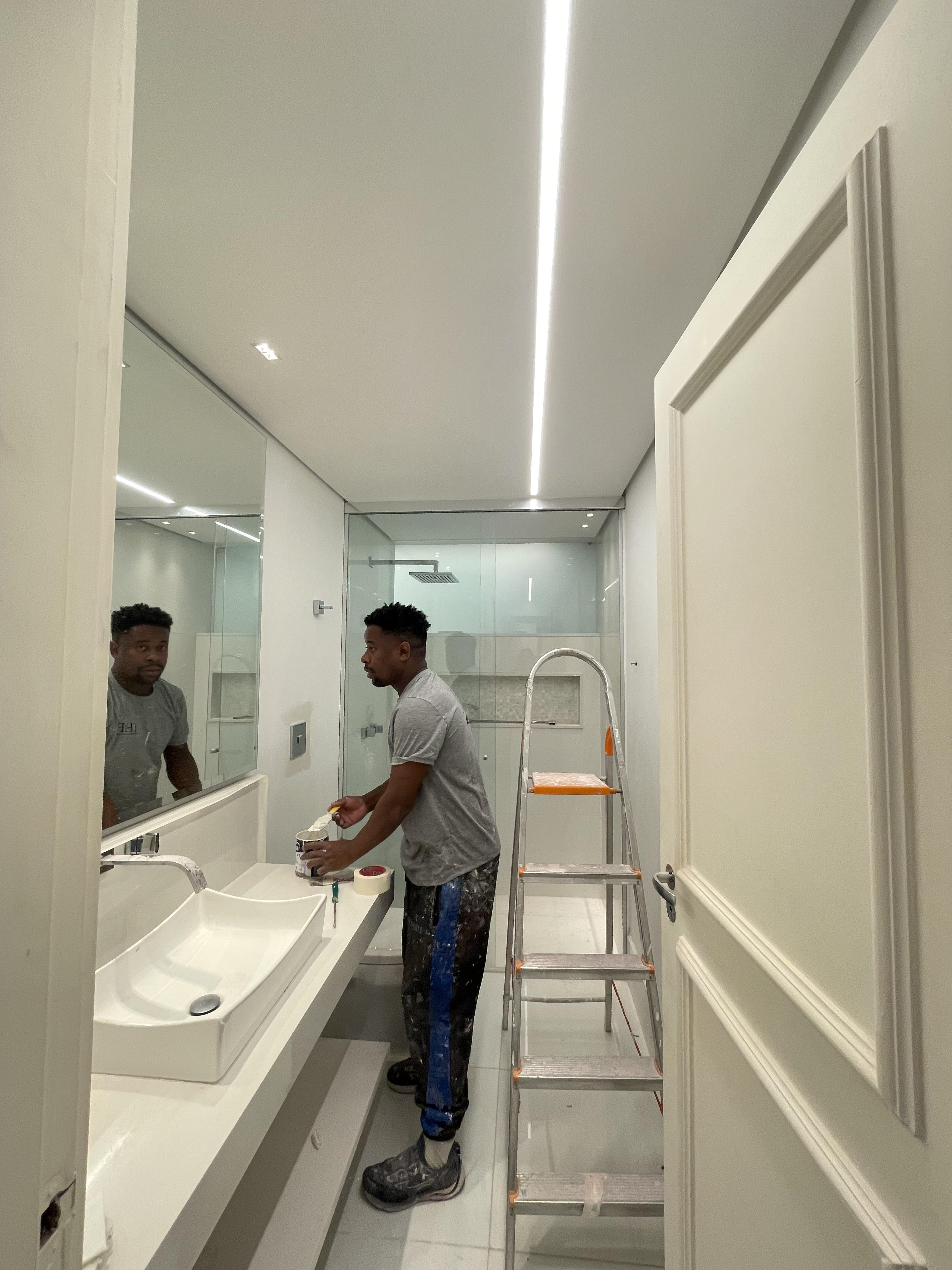

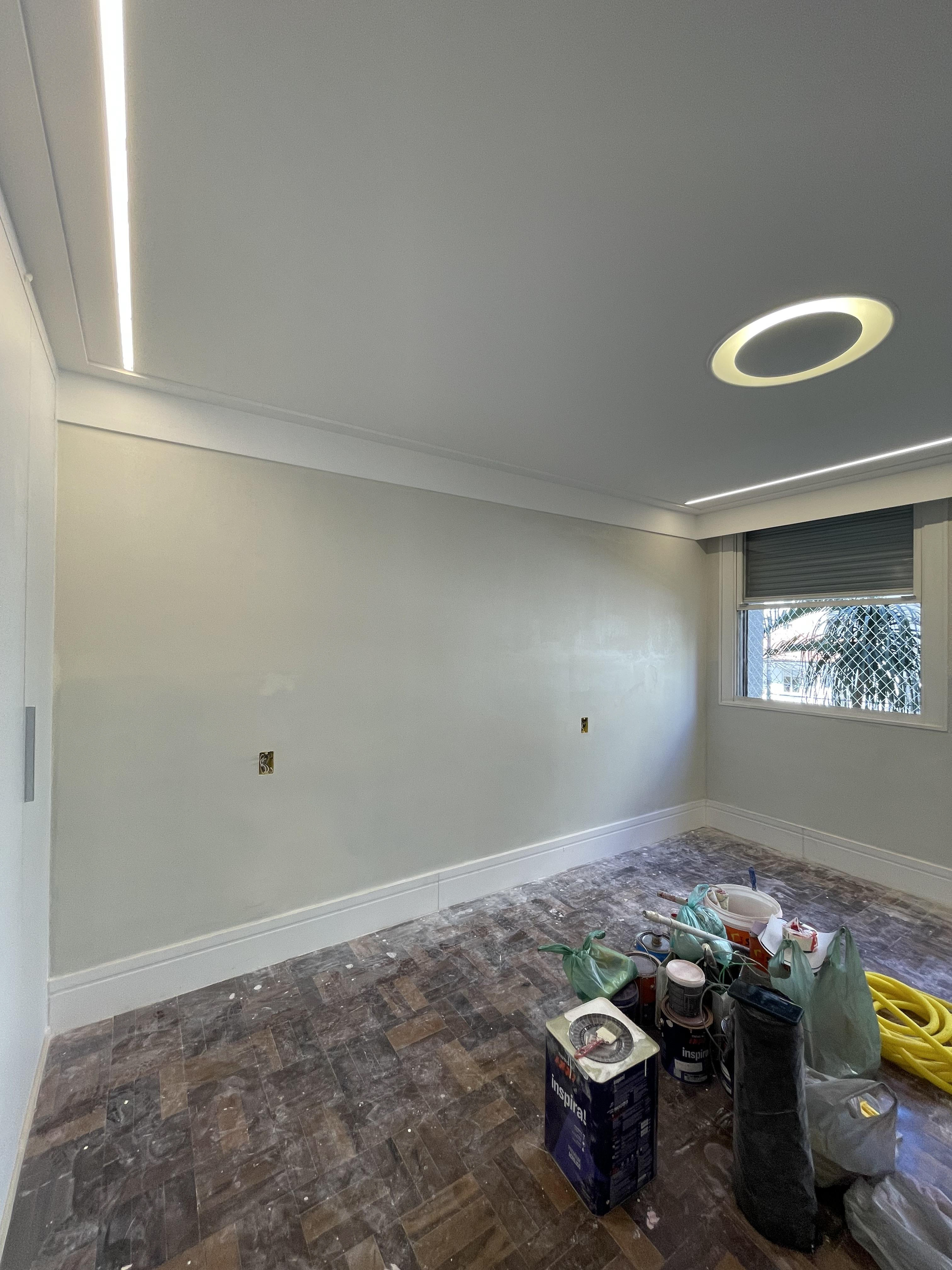

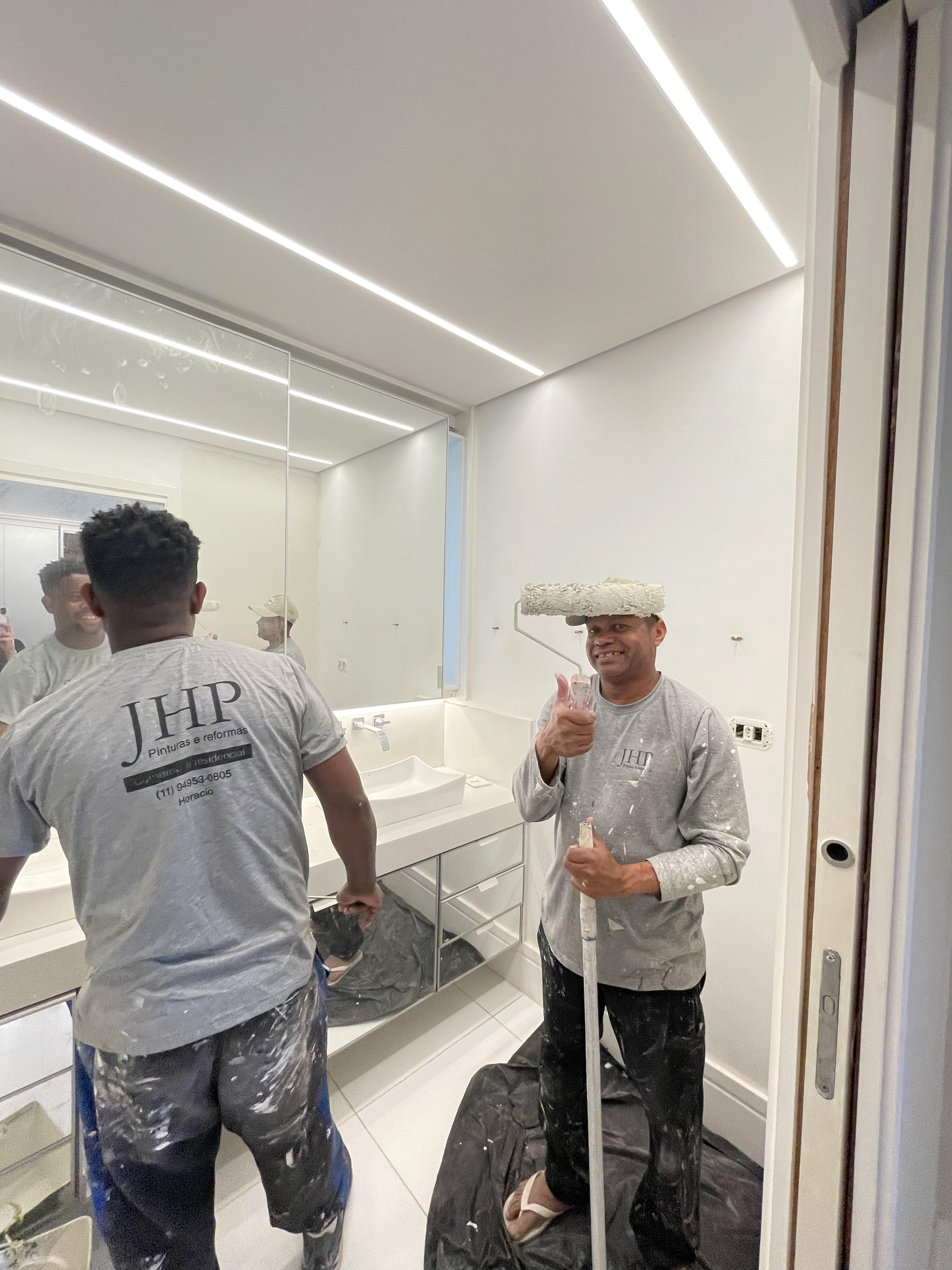

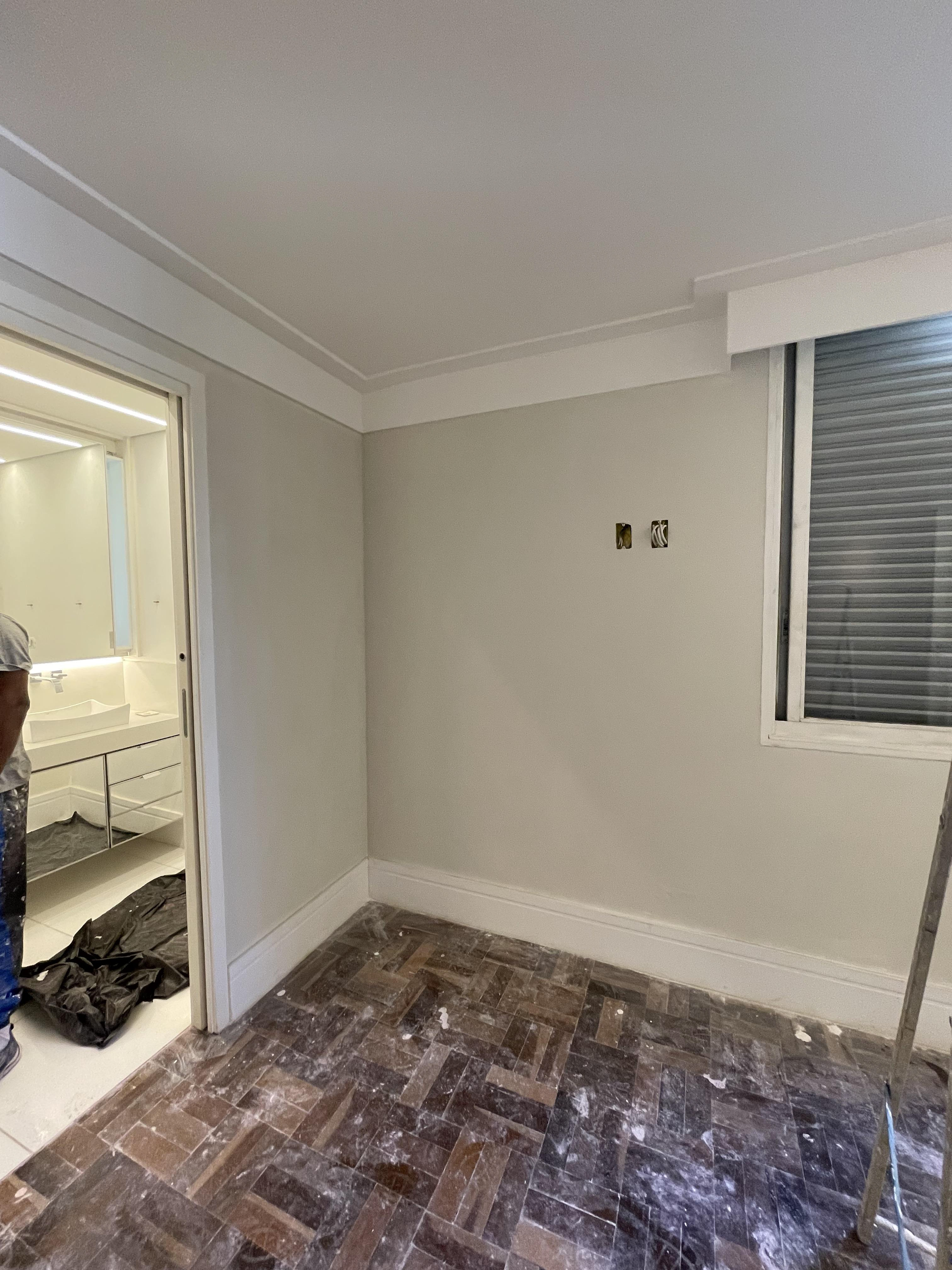

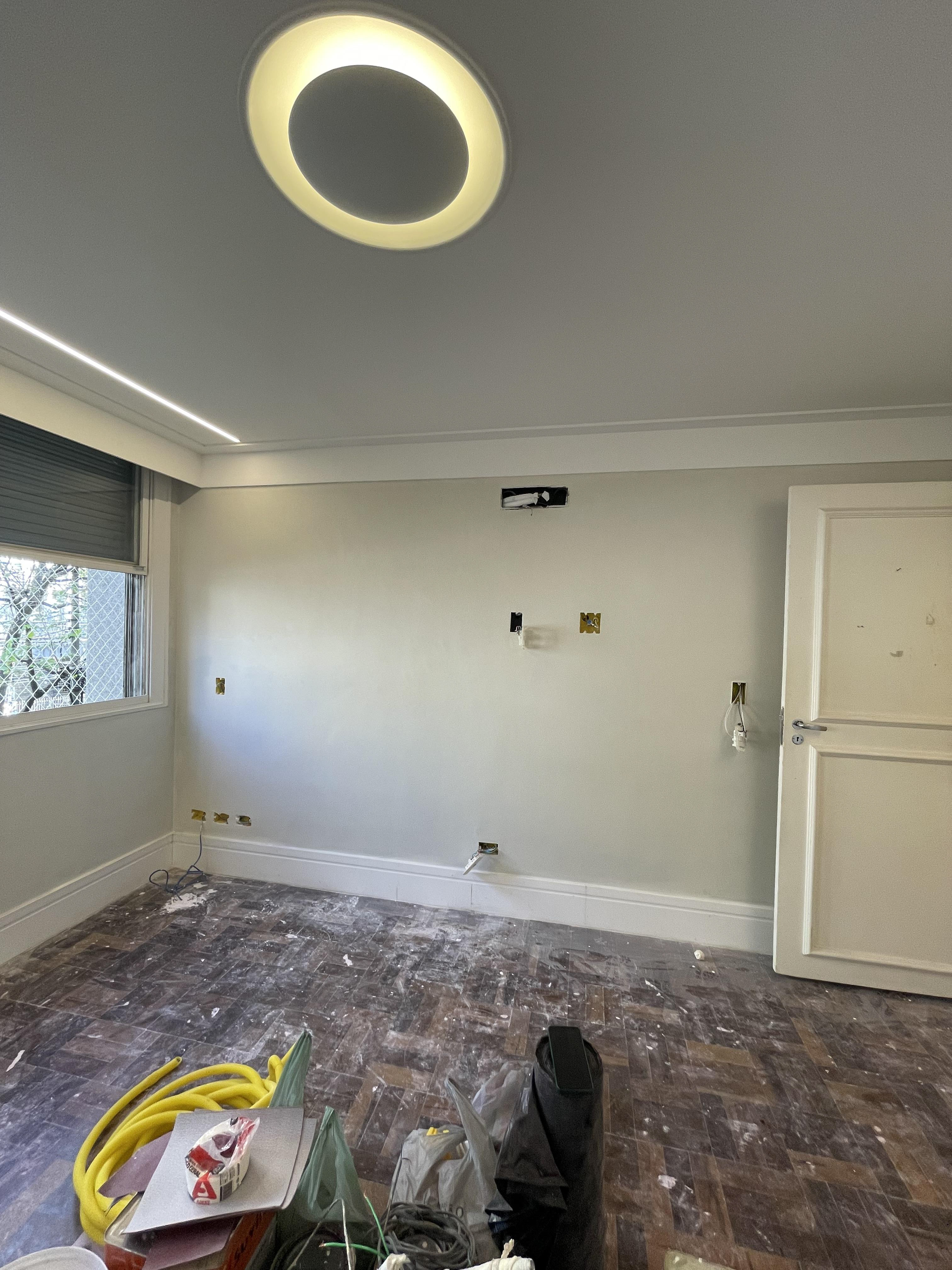

teto e paredes com fundo aplicado para demais demãos

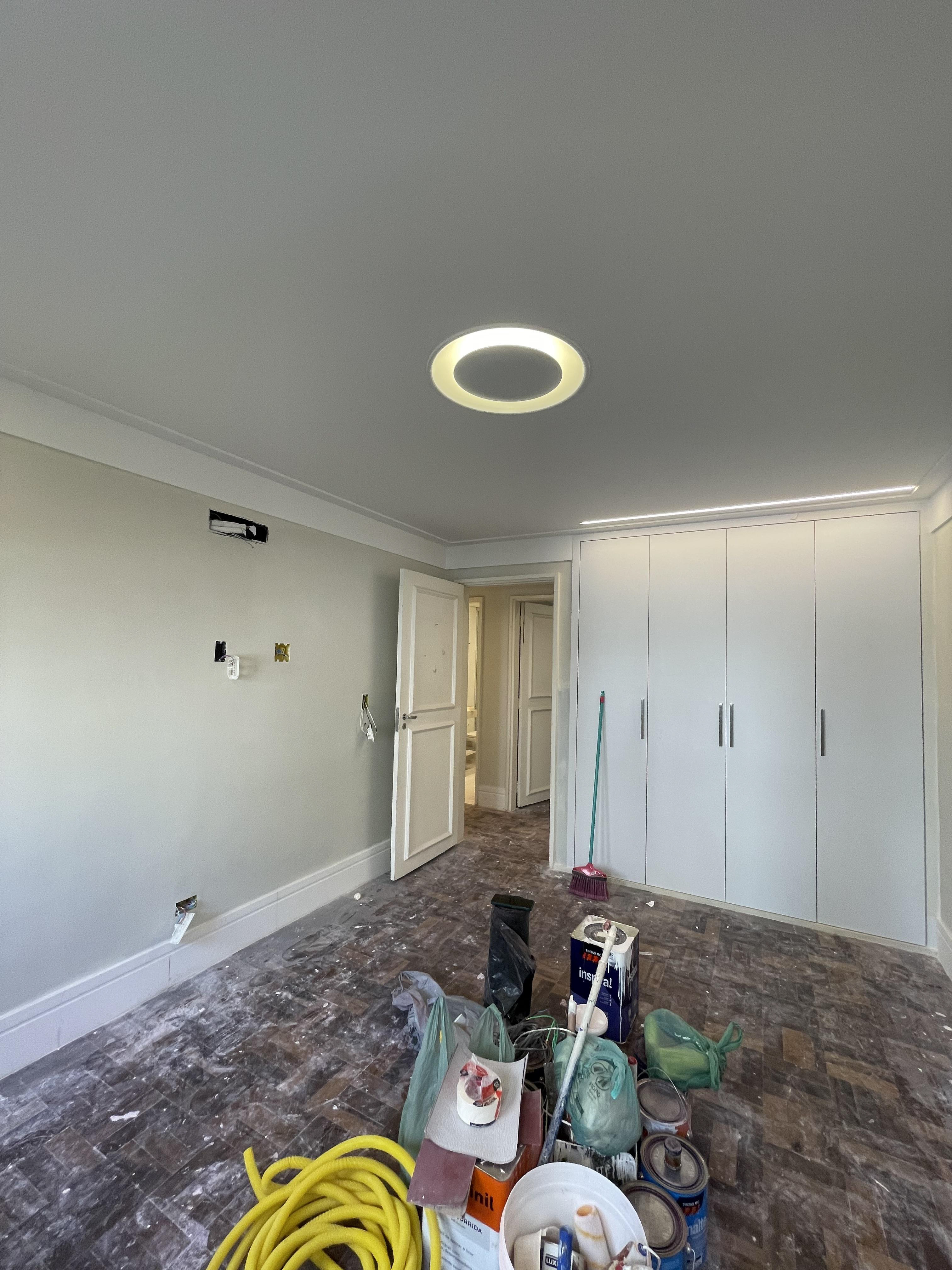

teto e paredes com fundo aplicado para demais demãos
teto e paredes com fundo aplicado para demais demãos
teto e paredes com fundo aplicado para demais demãos

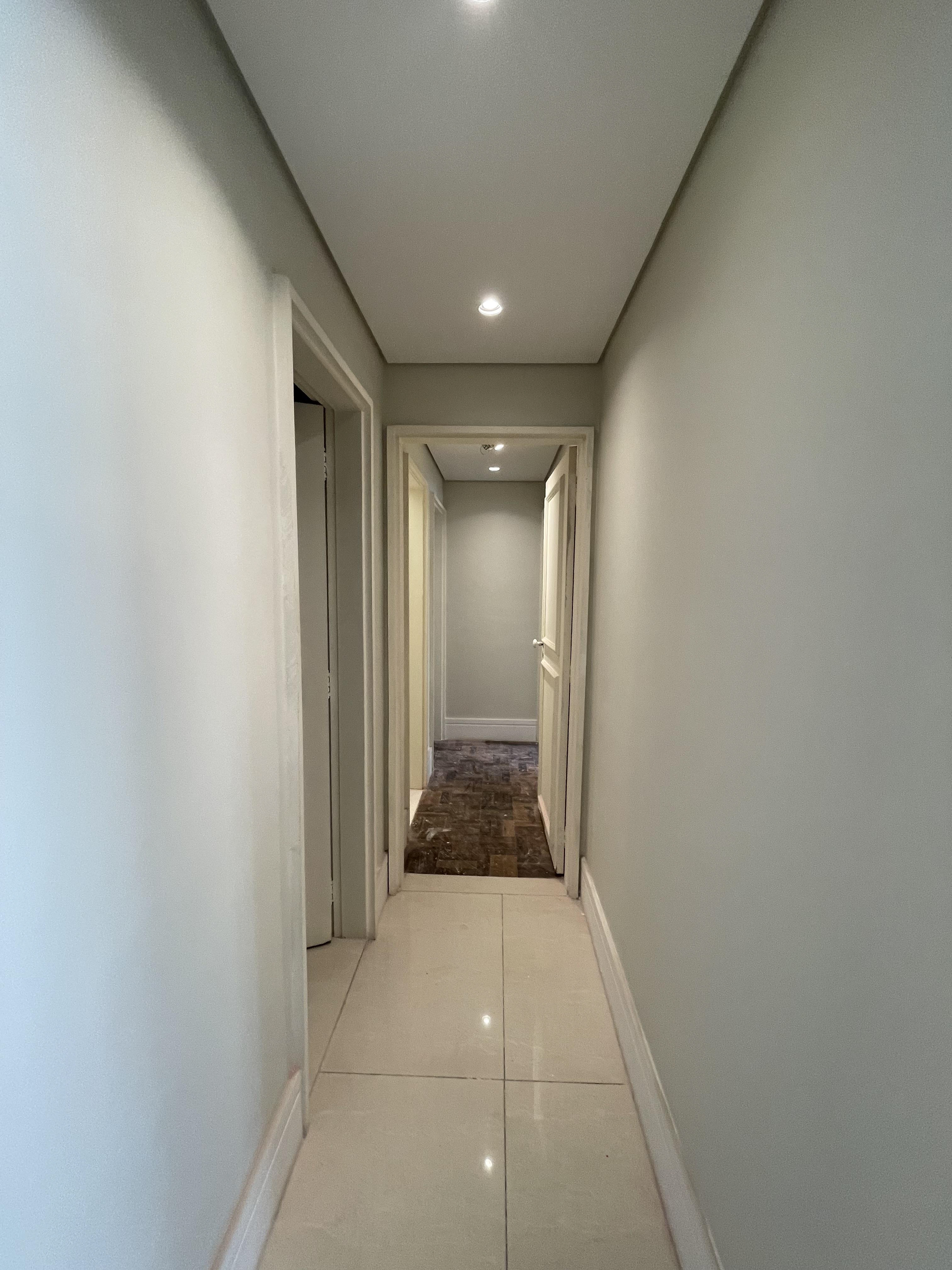

teto com fundo aplicado para demais demãos
teto e paredes com fundo aplicado para demais demãos
teto e paredes com fundo aplicado para demais demãos
teto e paredes com fundo aplicado para demais demãos
teto e paredes com fundo aplicado para demais demãos
teto e paredes com fundo aplicado para demais demãos

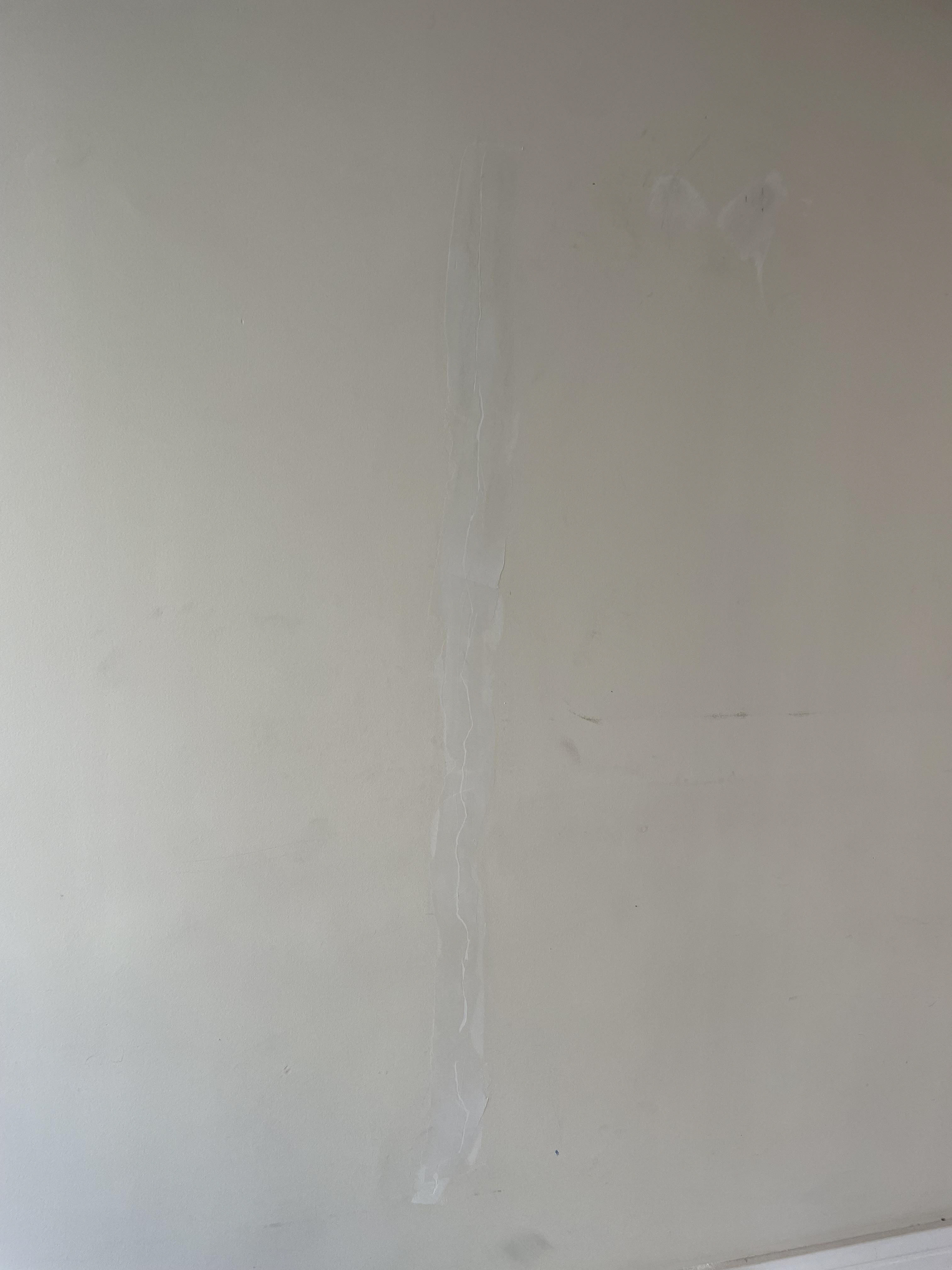

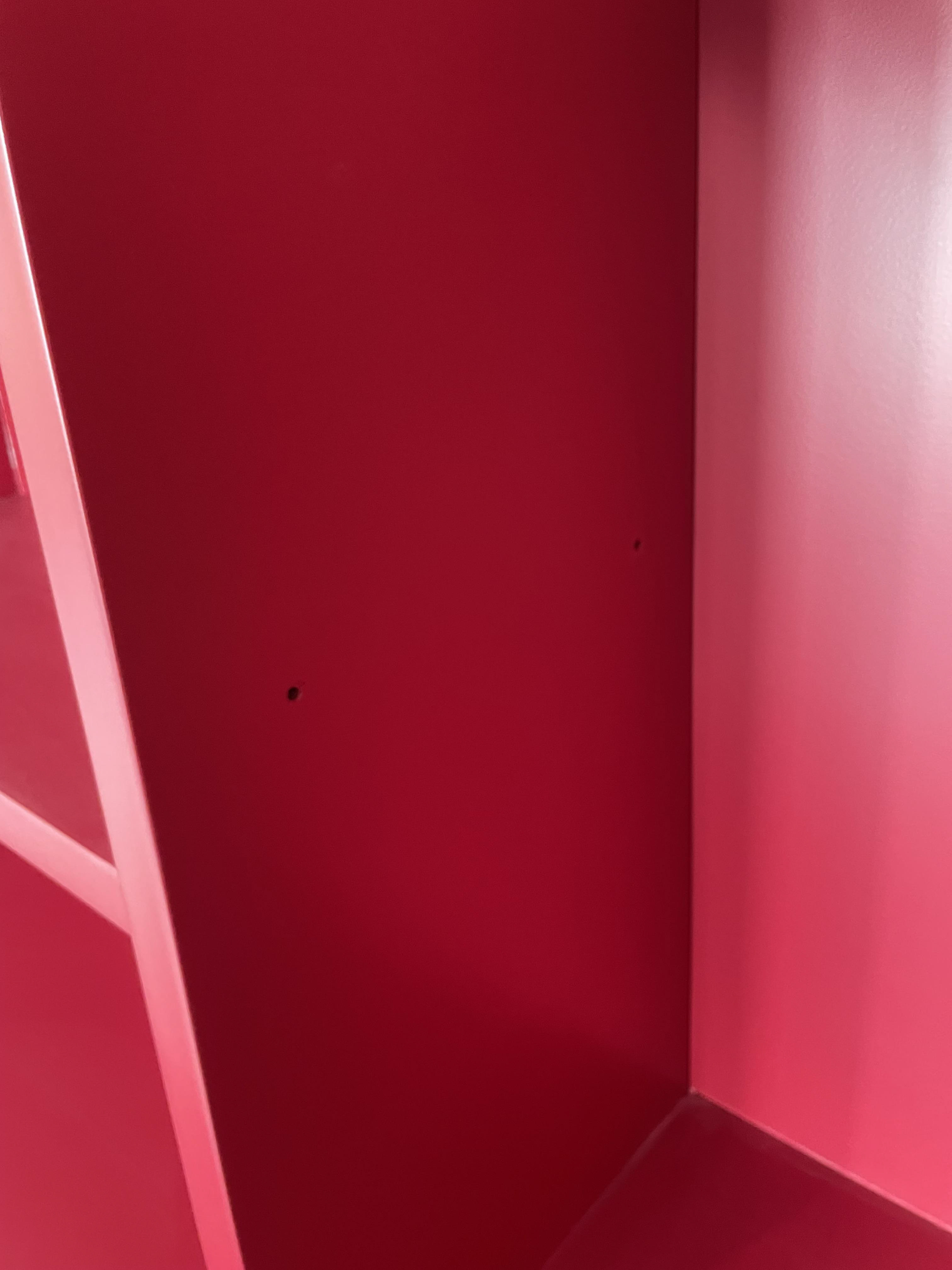

ponto que necessita reparos

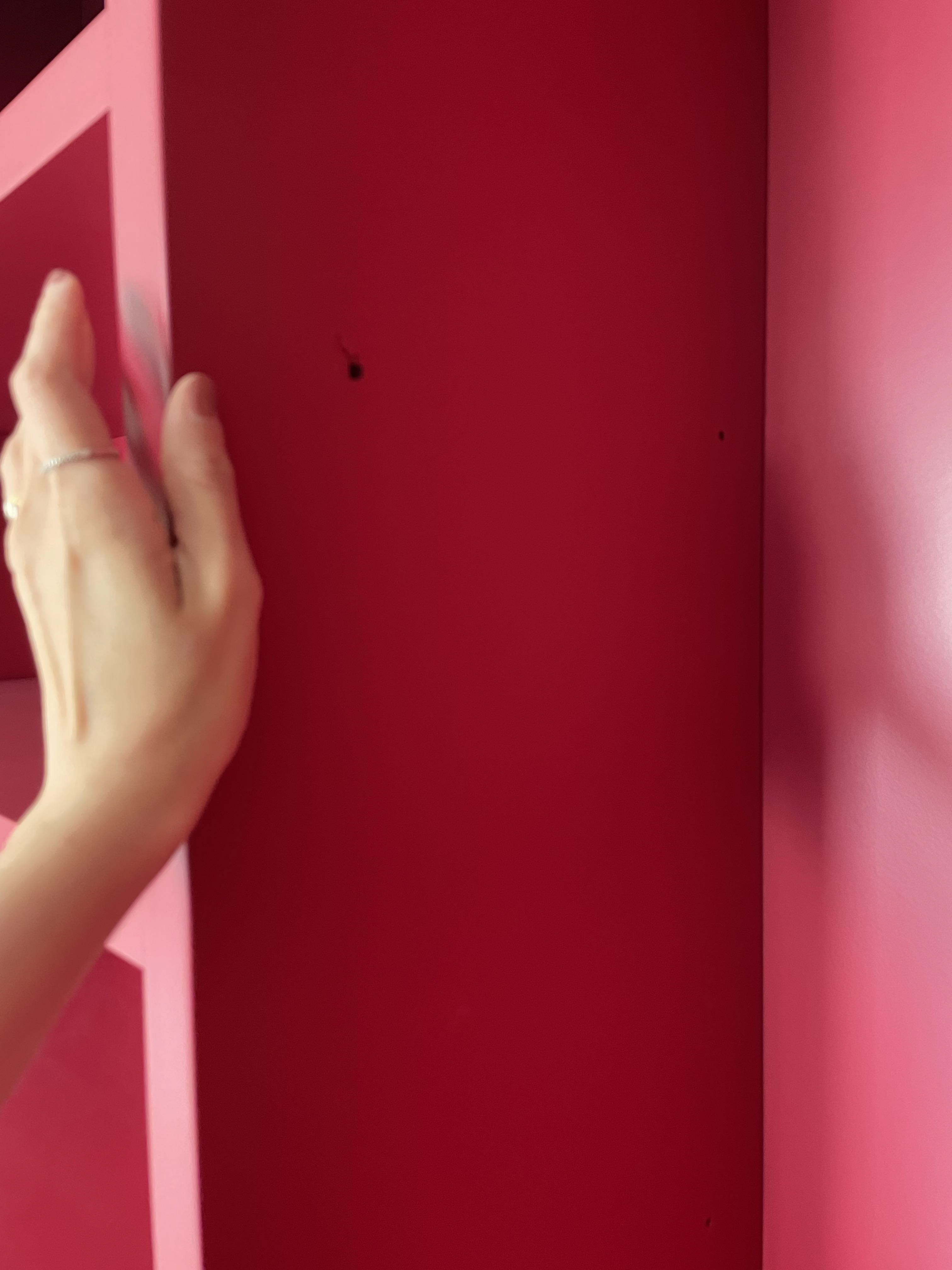

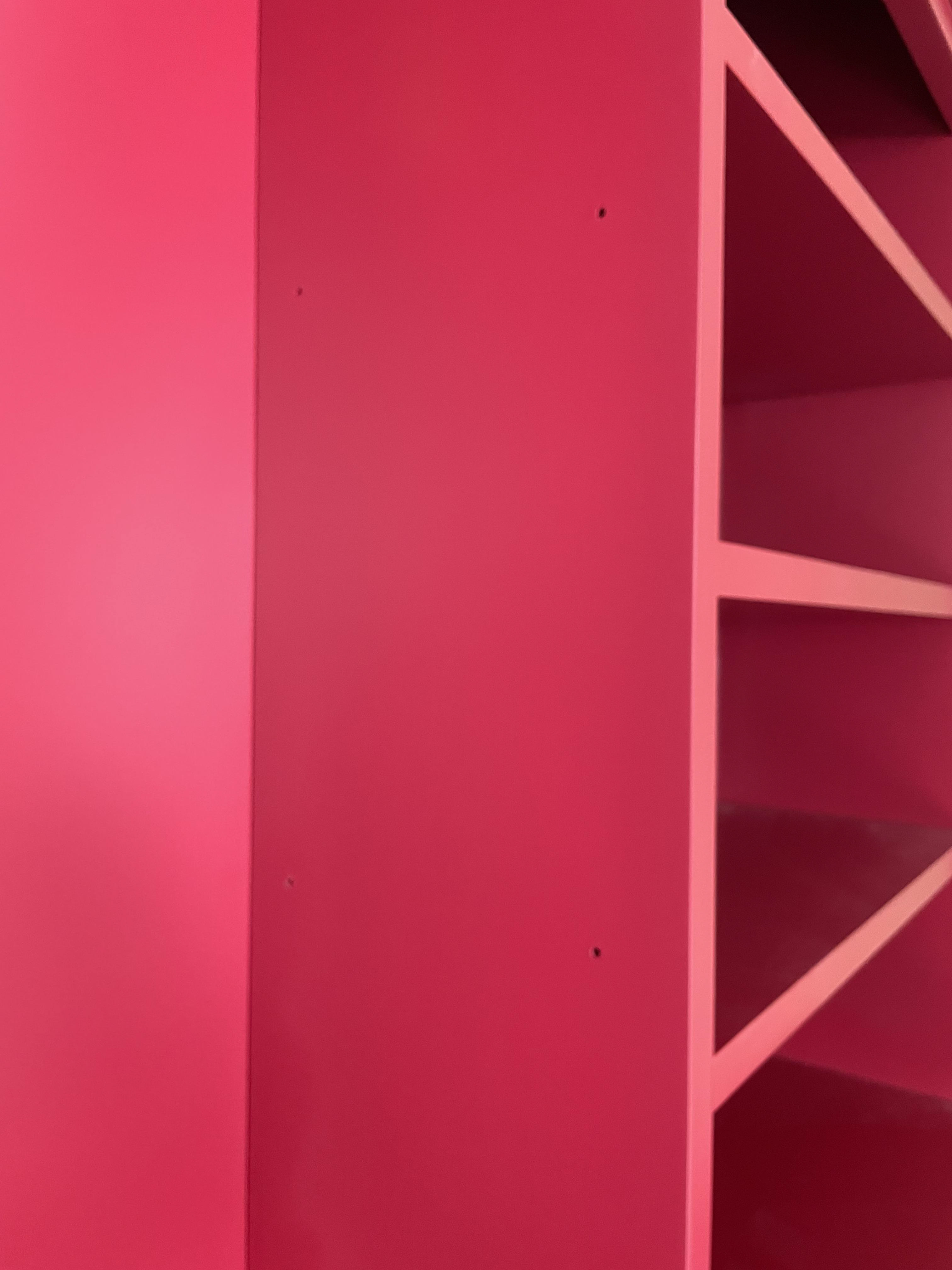

precisam calafetar os furos

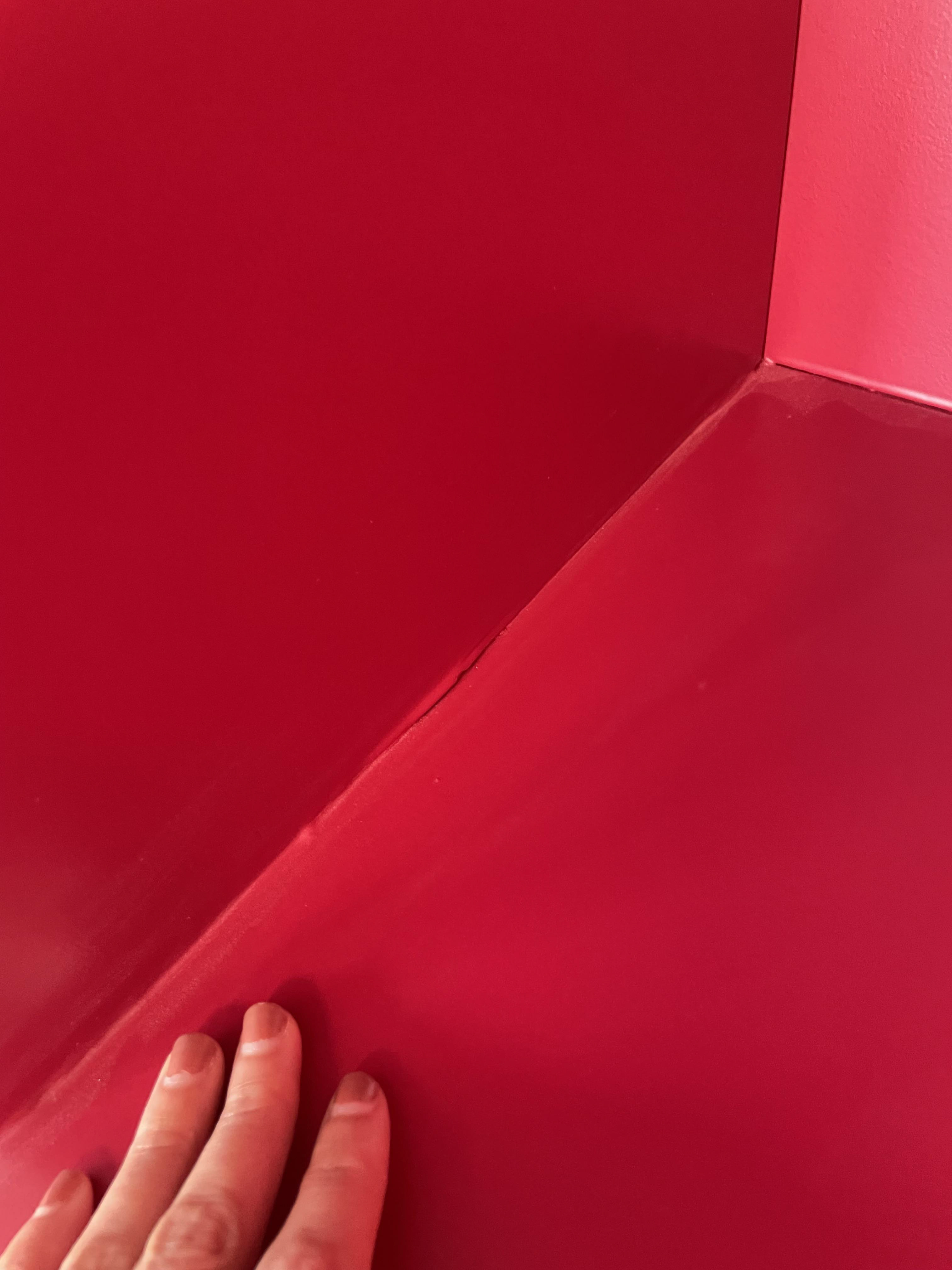

ponto que necessita reparos
precisam calafetar os furos
ponto que necessita reparos

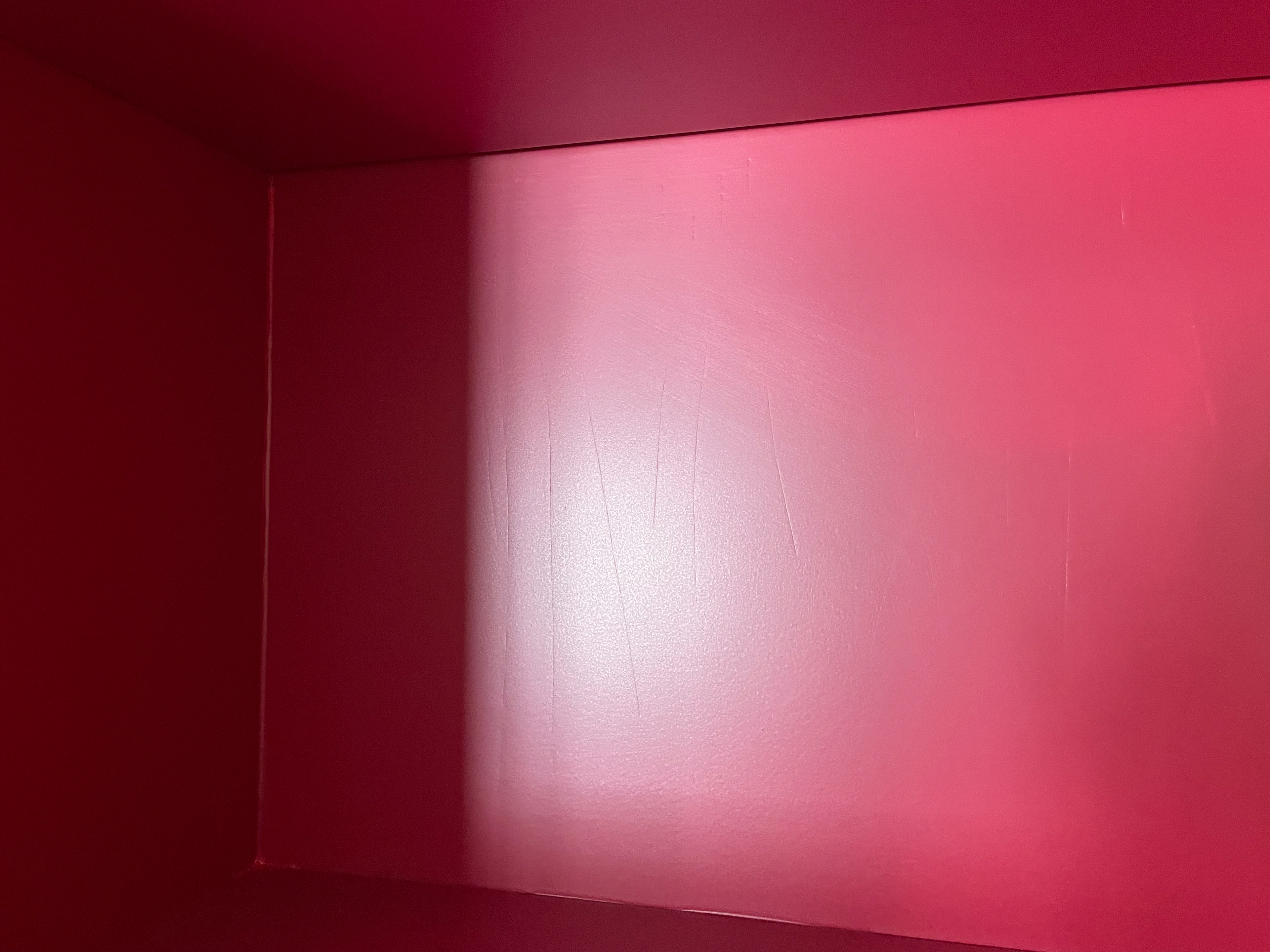

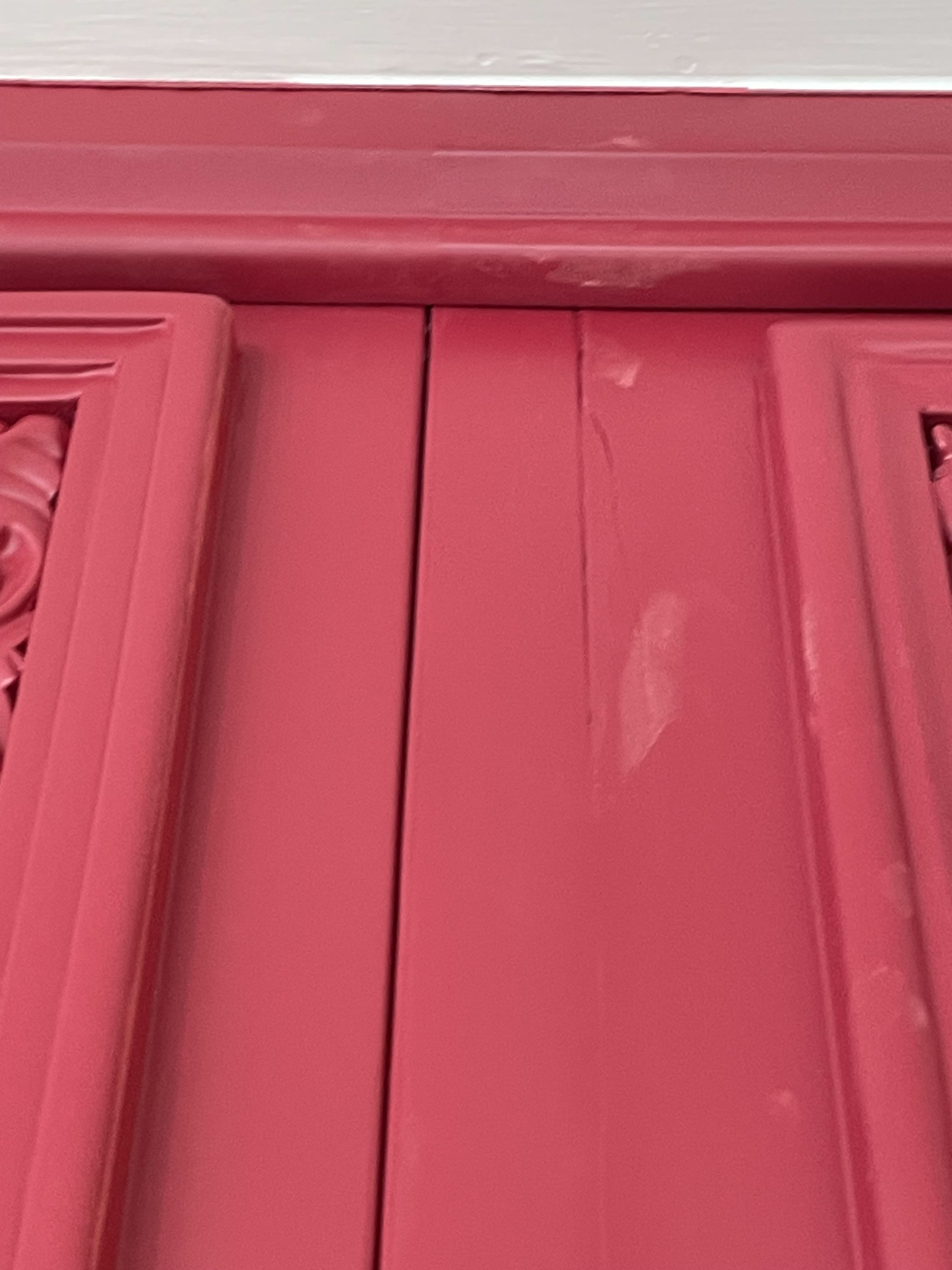

ponto que necessita mais uma demão

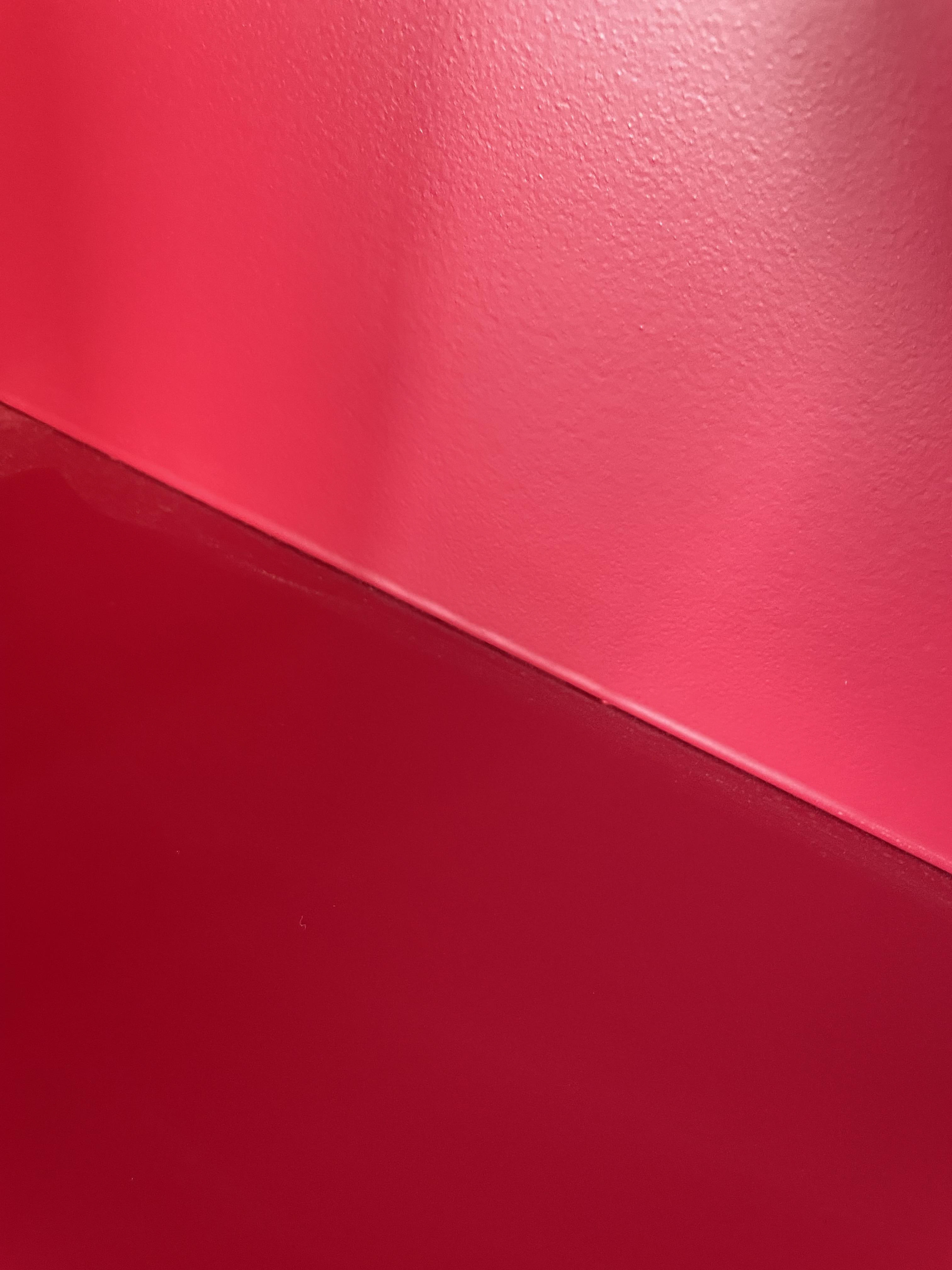

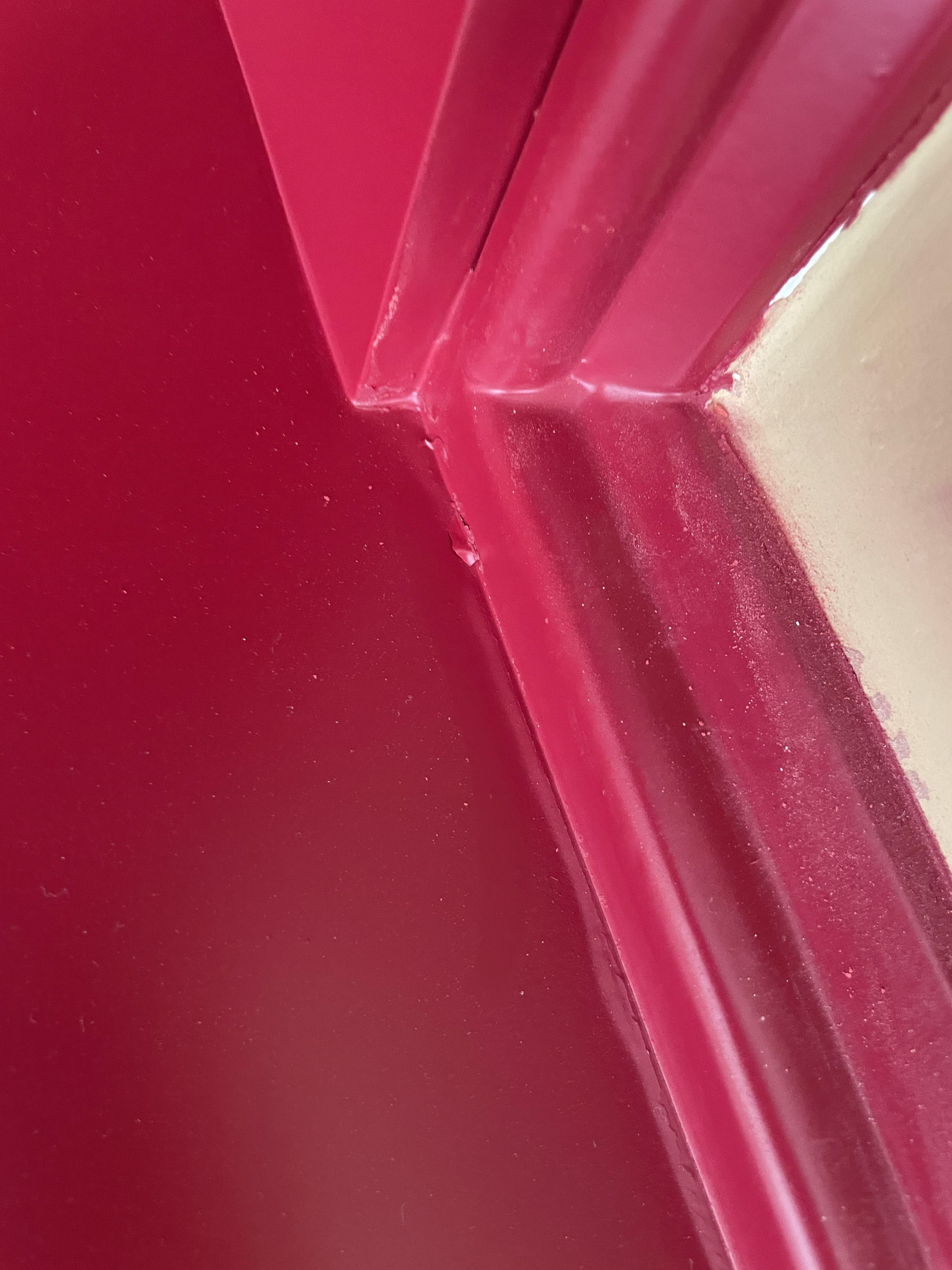

ponto que necessita reparos/calafetação

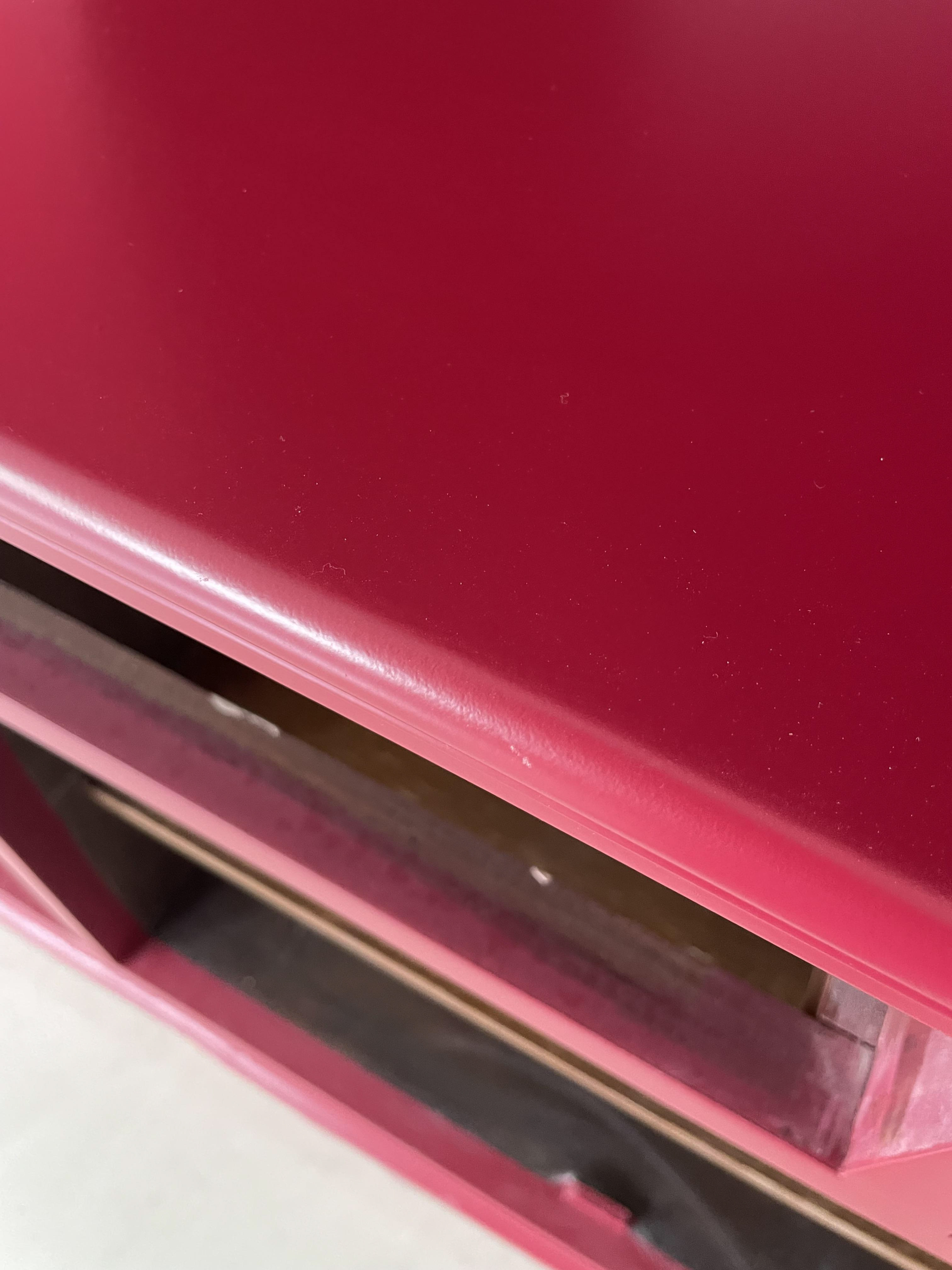

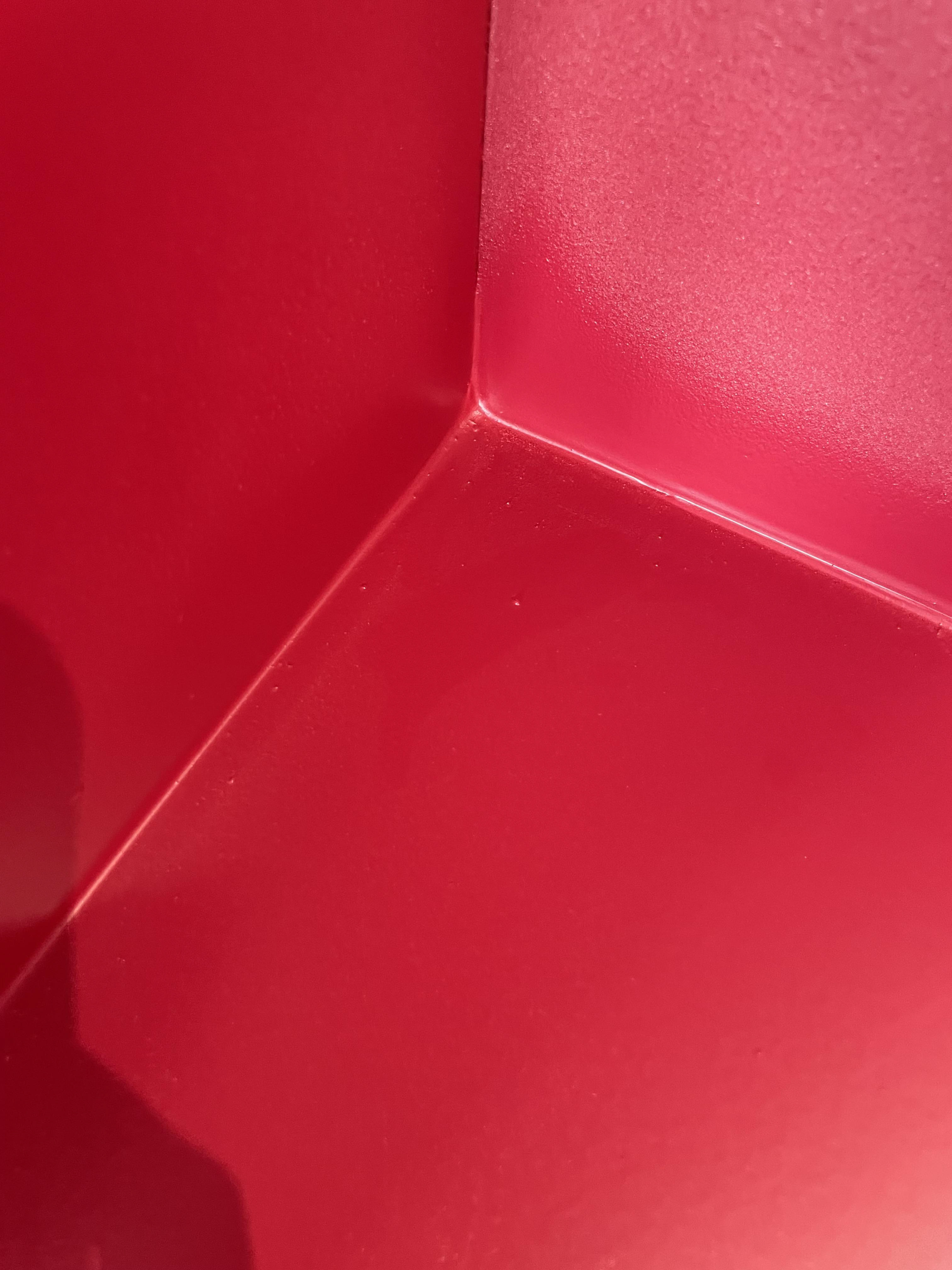

ponto que necessita reparos
ponto que necessita reparos

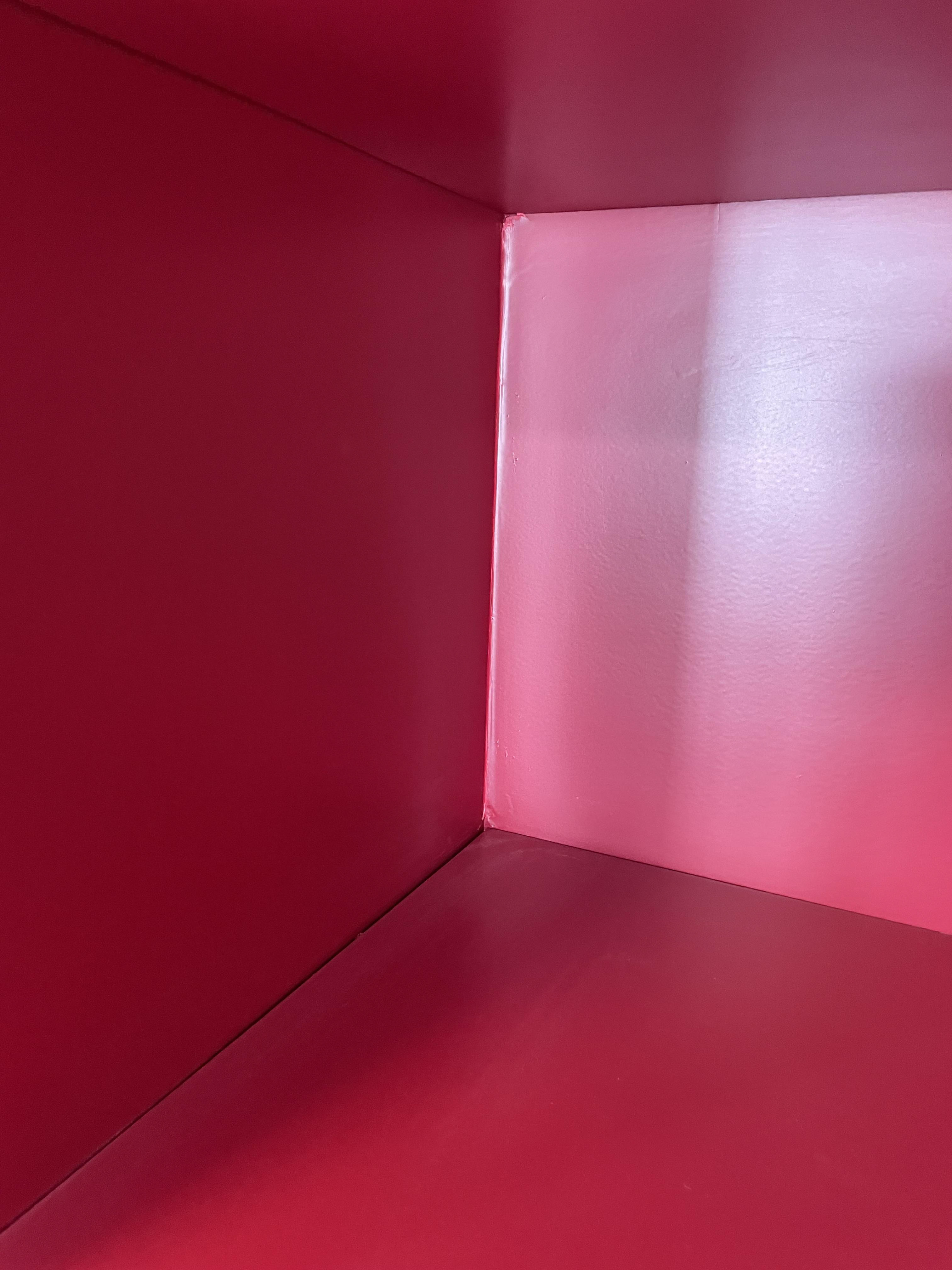

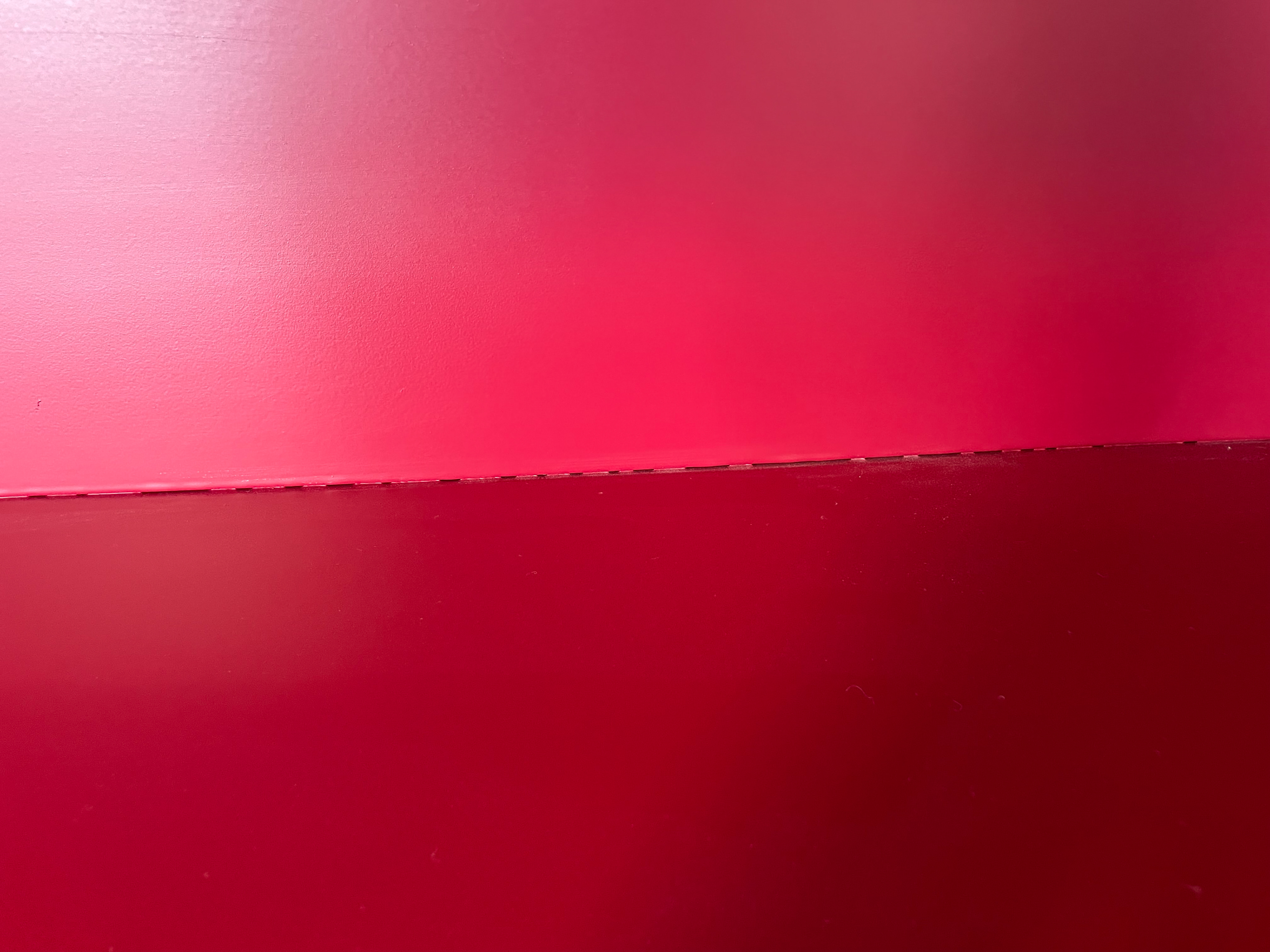

ponto que necessita reparos/calafetação
ponto que necessita reparos/calafetação
VISITA 28/08
ACOMPANHAMENTO DE EXECUÇÃO

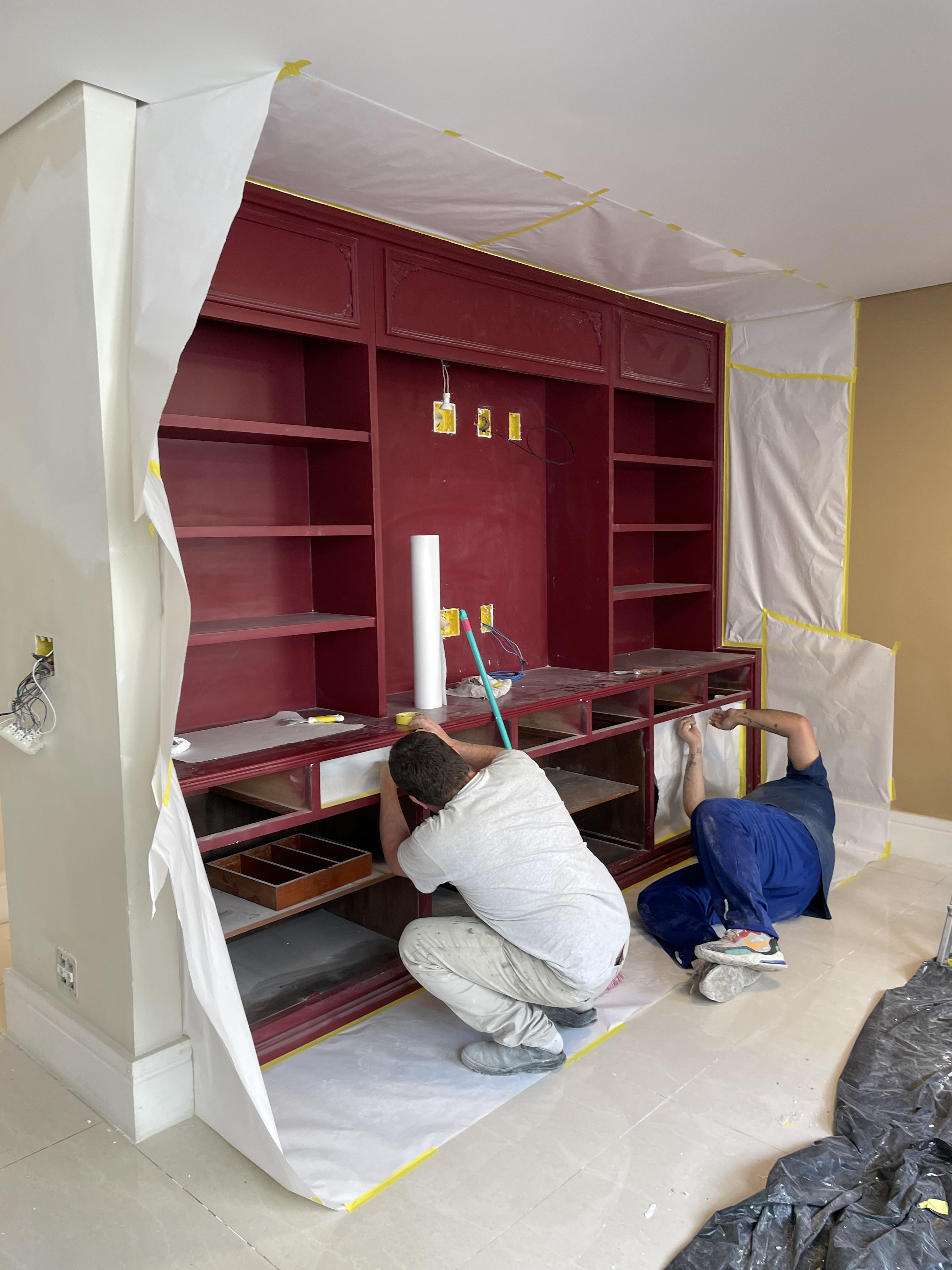

Início da pintura da estante existente (fizeram todo o forro do entorno da estante em papel para iniciar a pintura, sem danificar a pintura existente, ou pisos.

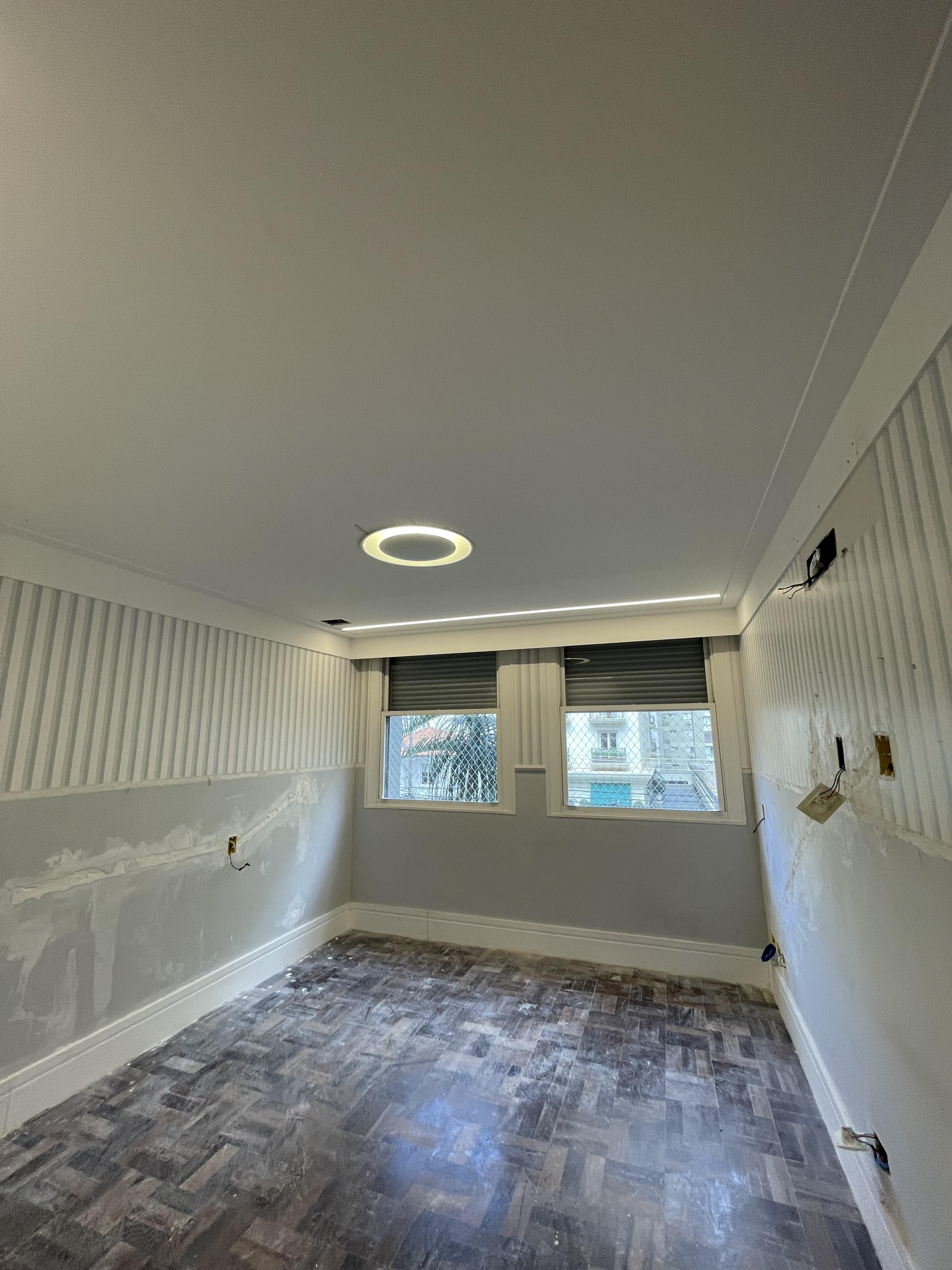

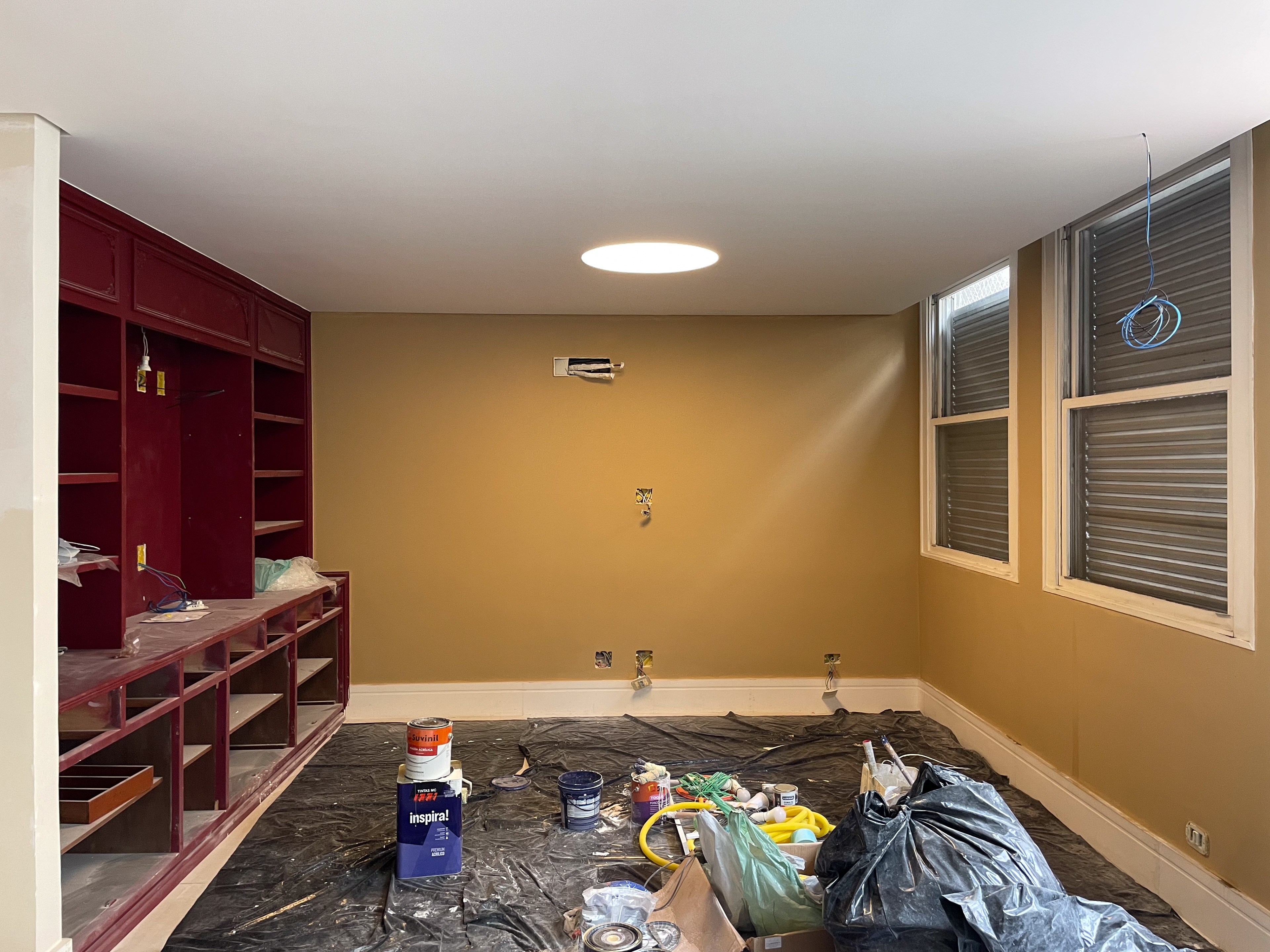

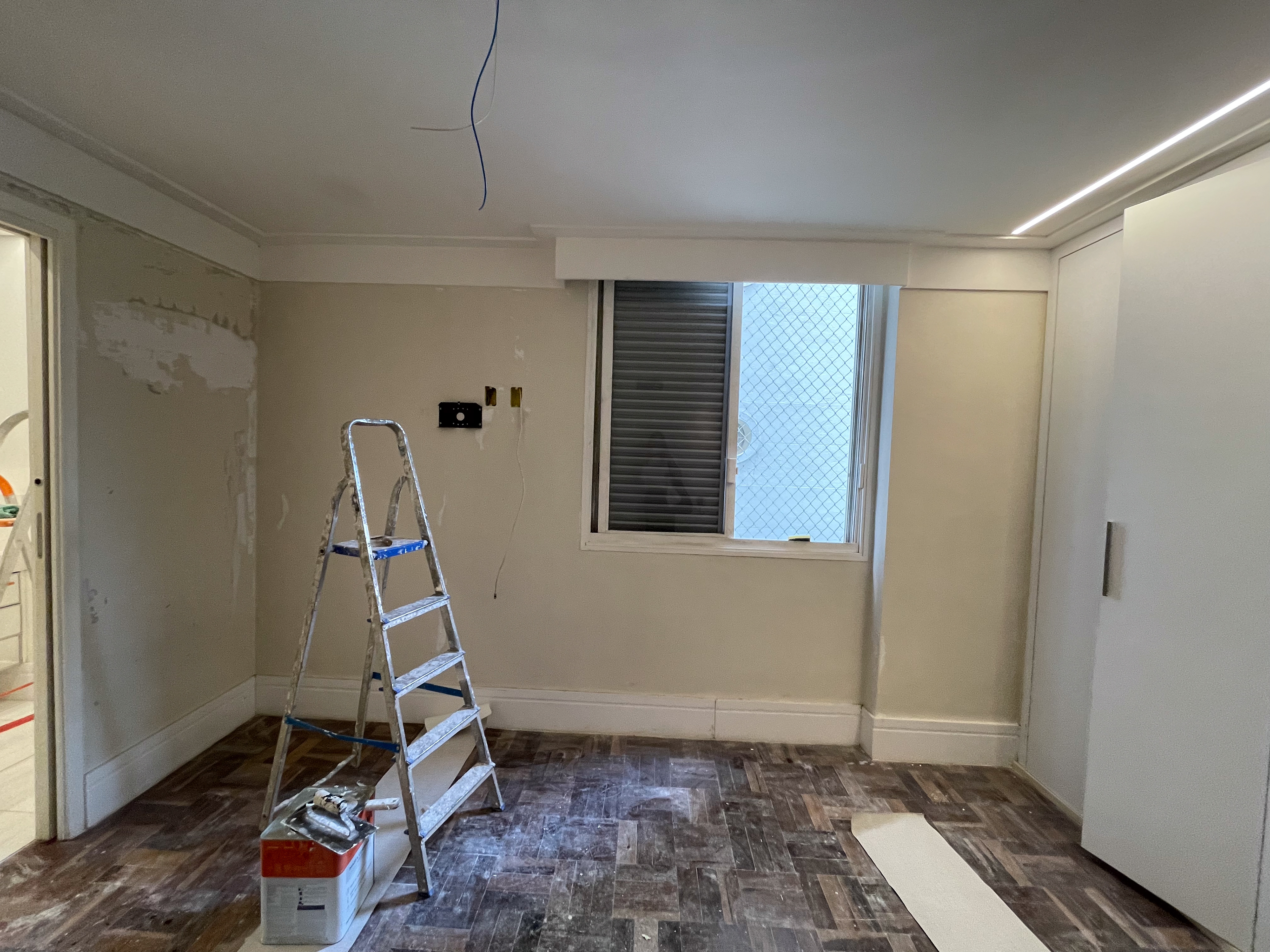

Preparo das paredes dos quartos para pintura.
Liberada o agendamento da pintura do quarto principal para as dias 18/09 e 19/09.
VISITA 27/08
ACOMPANHAMENTO DE EXECUÇÃO / TOMADA DE DECISÕES
Os trabalhos estão dentro do prazo estimado.

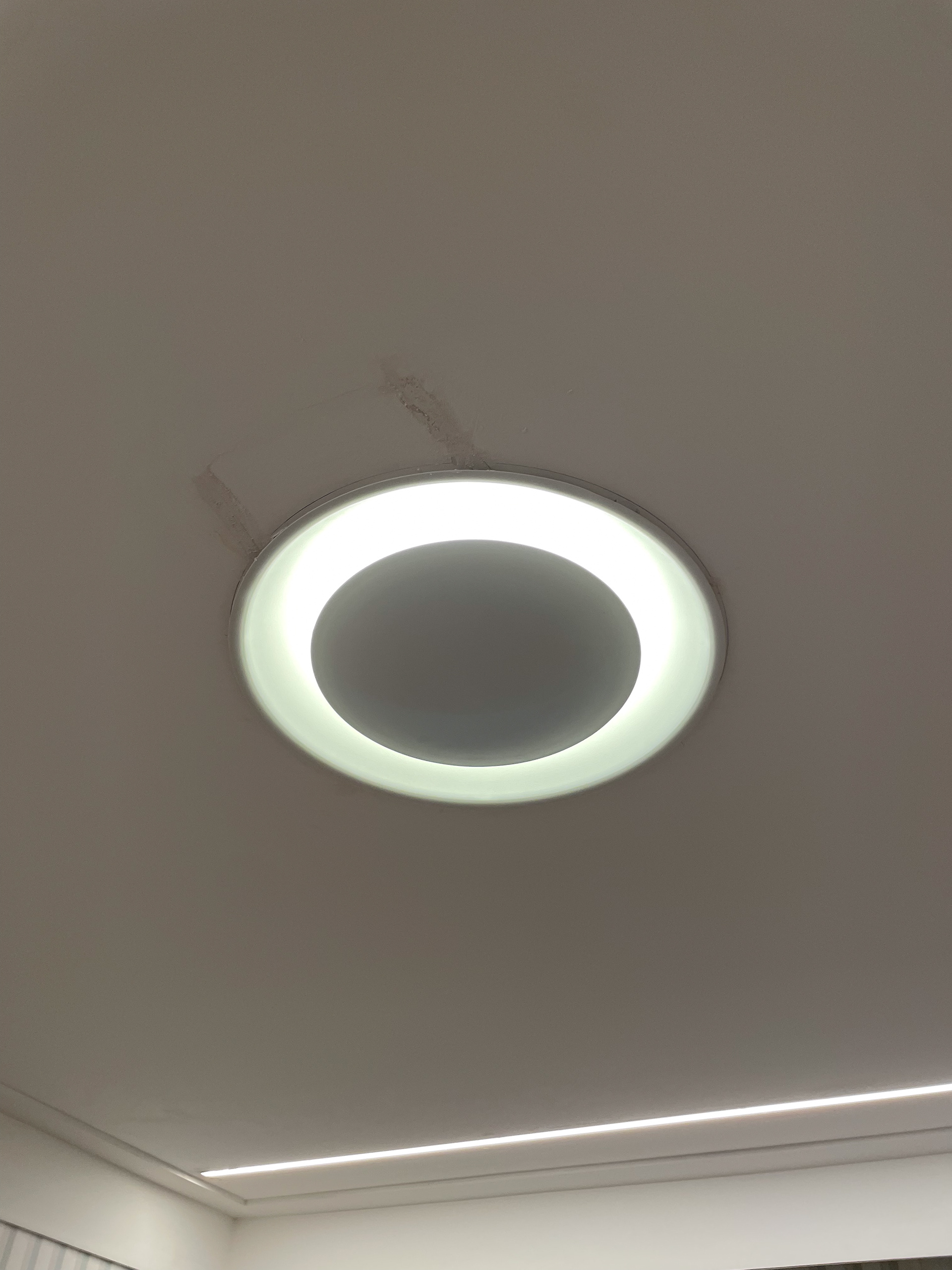

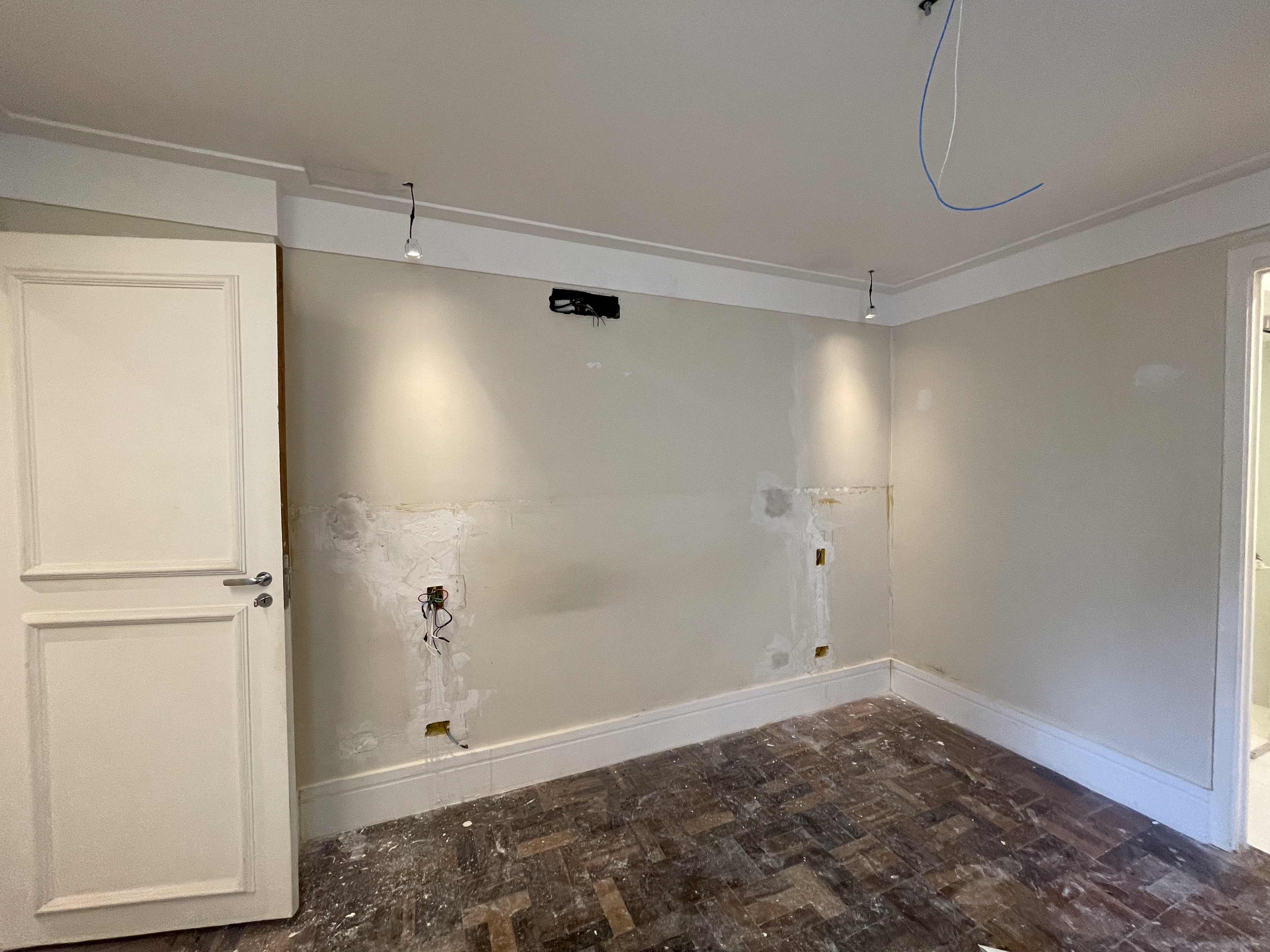

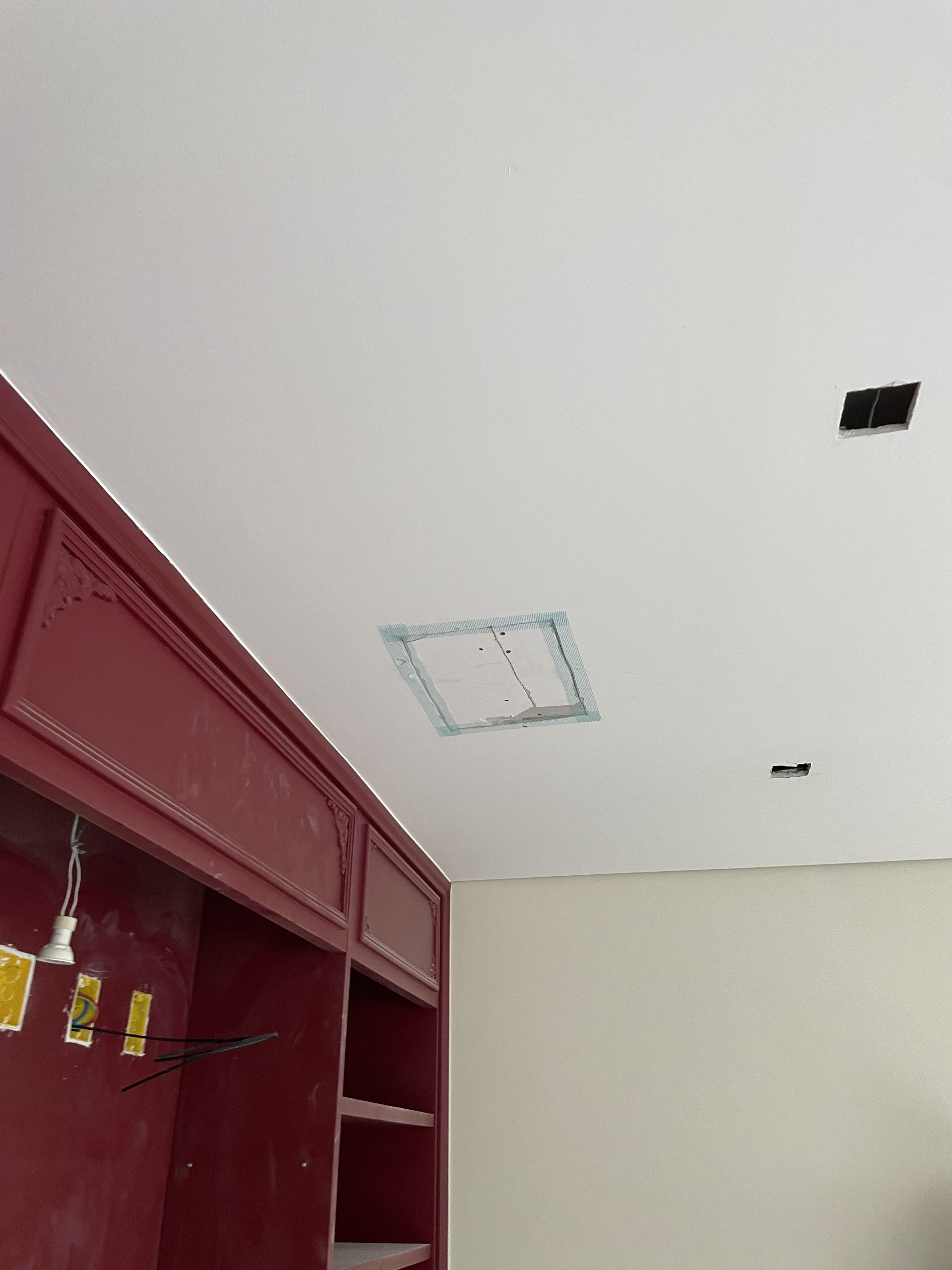

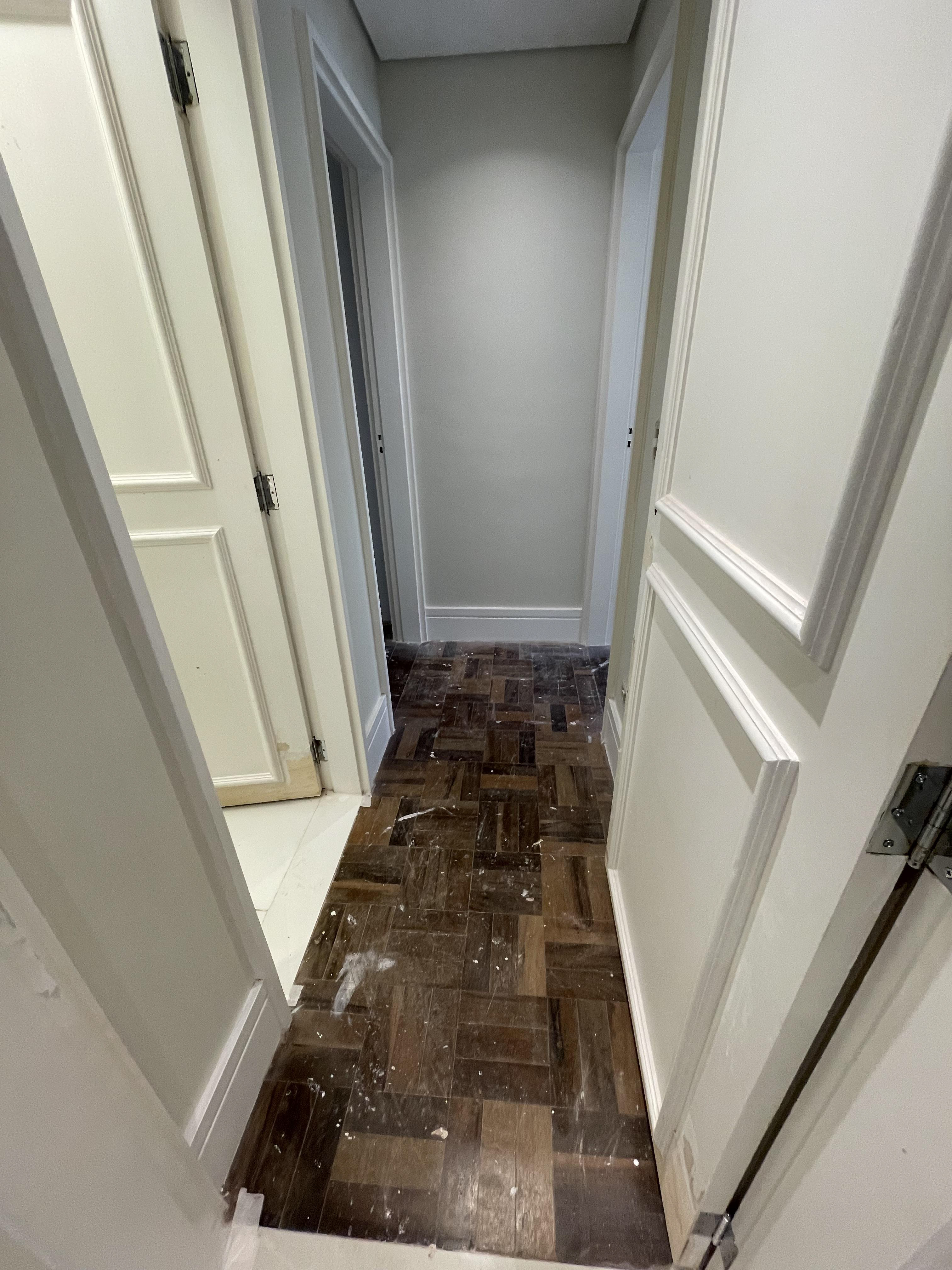

Já foi feita a preparação dos tetos, fechamento dos furos dos antigos pontos de iluminação e pintura das paredes do living para o laqueamento da estante.

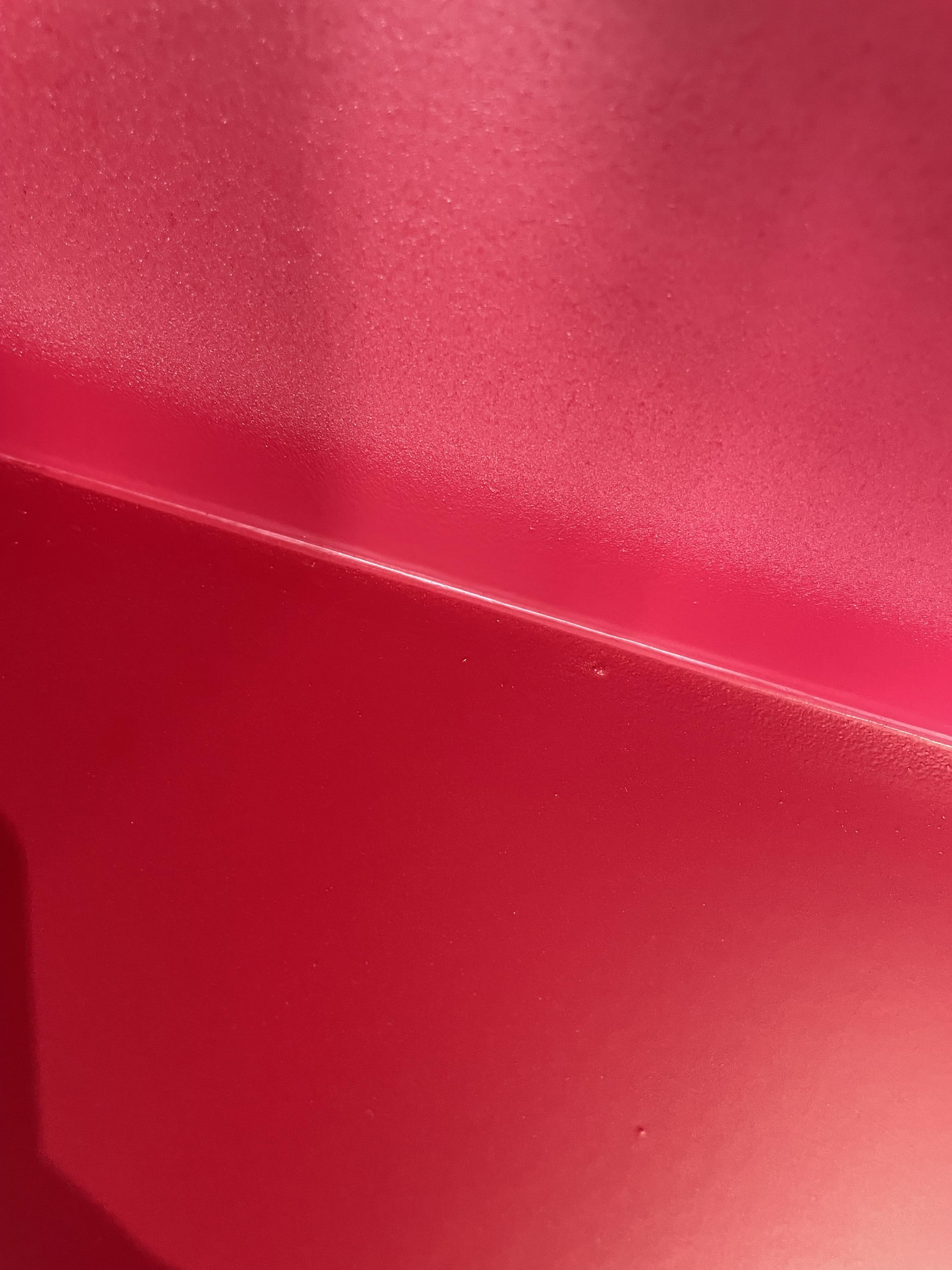

28/08 - Pintura da estante do living
Liberada o agendamento da pintura do quarto principal para as dias 18/09 e 19/09.
Solução escolhida para as camas
Opções de solução para a cama
VISITA 21/08
ACOMPANHAMENTO DE EXECUÇÃO / CONFERÊNCIA DE MEDIDAS E ALINHAMENTOS
Os trabalhos estão adiantados em uma semana.

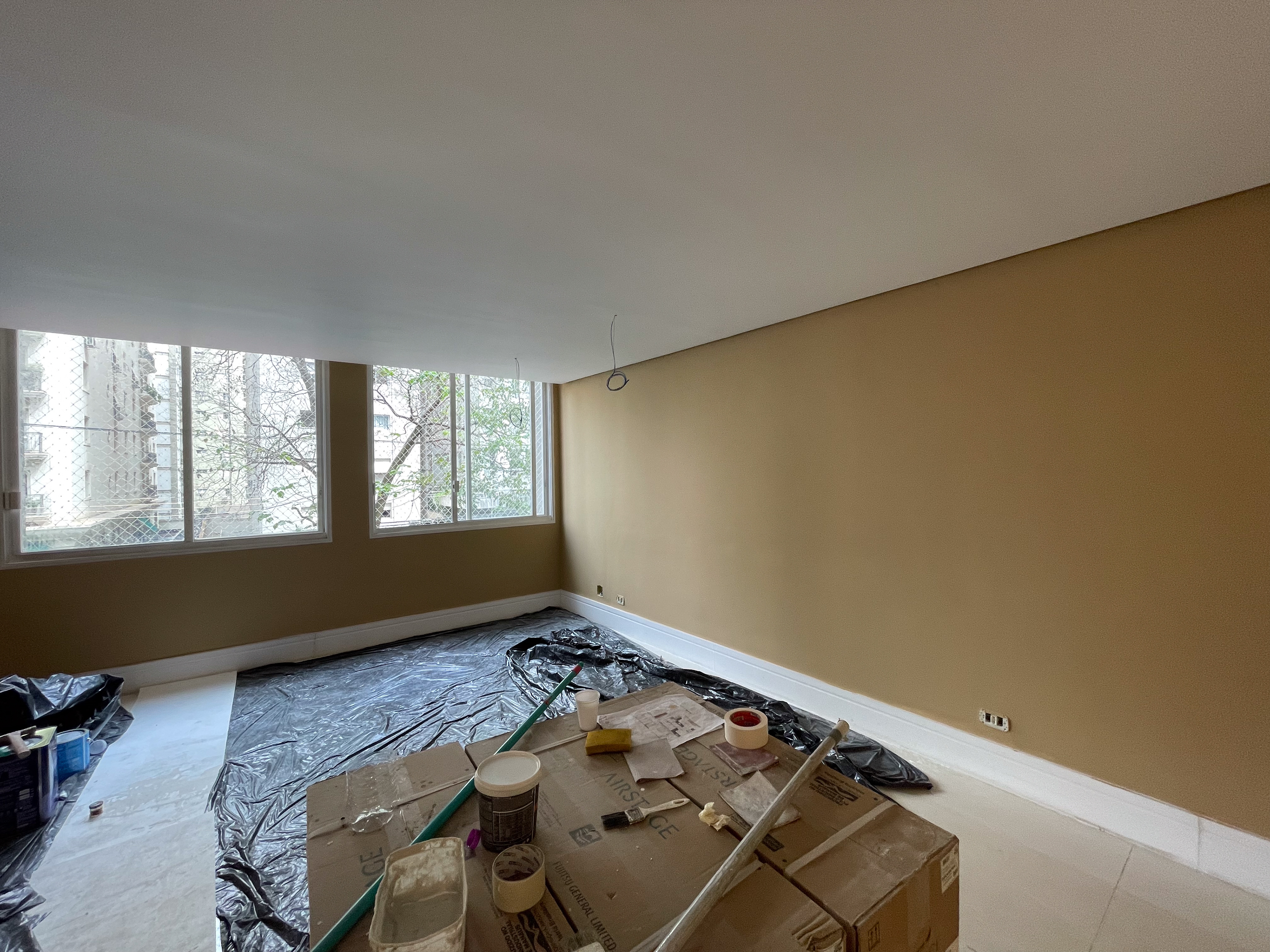

Início dos serviços de pintura. Hoje estão começando a preparar as paredes para emassar e lixar - a previsão é finalizar essa etapa até a quinta-feira e iniciar a pintura geral após a pintura da estante (a laca da estante pode manchar as paredes).
- Precisamos definir se a pintura do quarto de hospedes será feita na cor Fendi (como previsto em projeto), ou se haverá pintura artística, para podermos quantificar as tintas.
- Os eletricistas querem confirmar se os acabamentos de tomada e interruptores novos serão mesmo somente os que foram alterados (enviei o orçamento considerando dessa forma para o e-mail). Caso esteja aprovado vou avisar a Santil para fechar (só serão necessários após a pintura).
27/08 - Visita com o Gabriel (marceneiro) para avaliar os protótipos de marcenaria e definir a solução para a cama
28/08 - Pintura da estante do living
Liberada o agendamento da pintura do quarto principal para as dias 18/09 e 19/09.

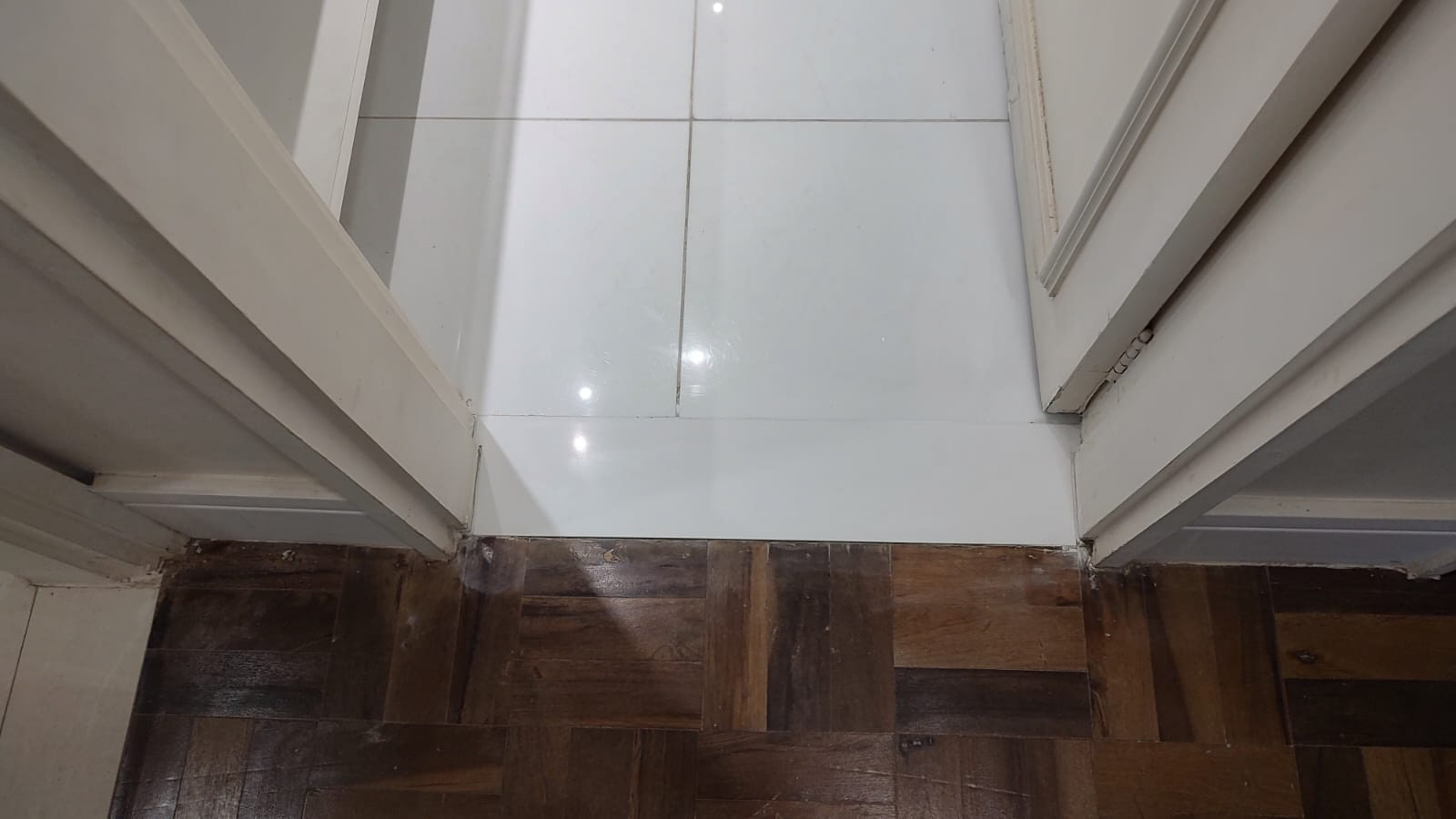

Estamos avaliando com o Gabriel se é possível colar uma folha de madeira para restaurar os pés dessa porta.

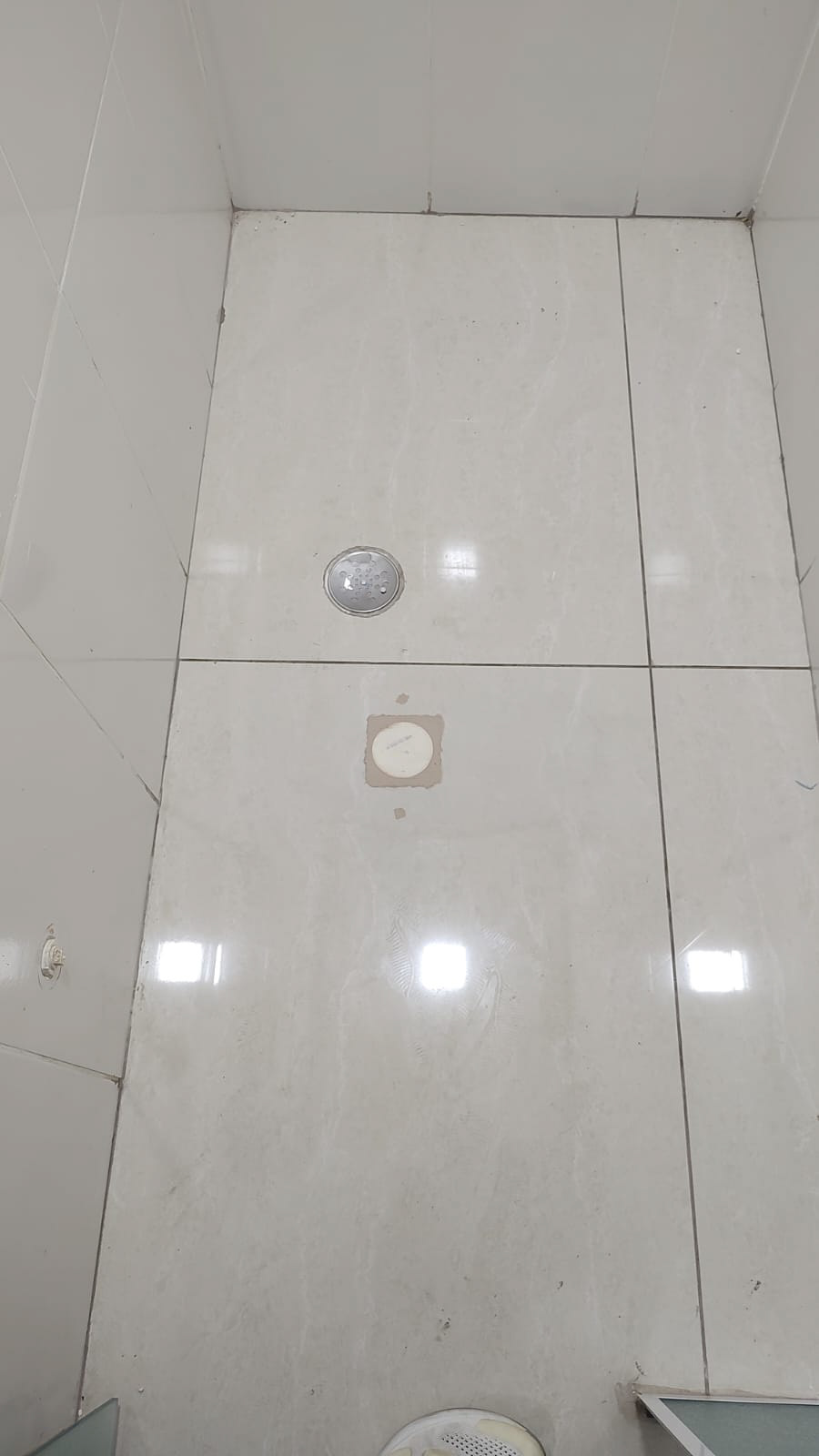

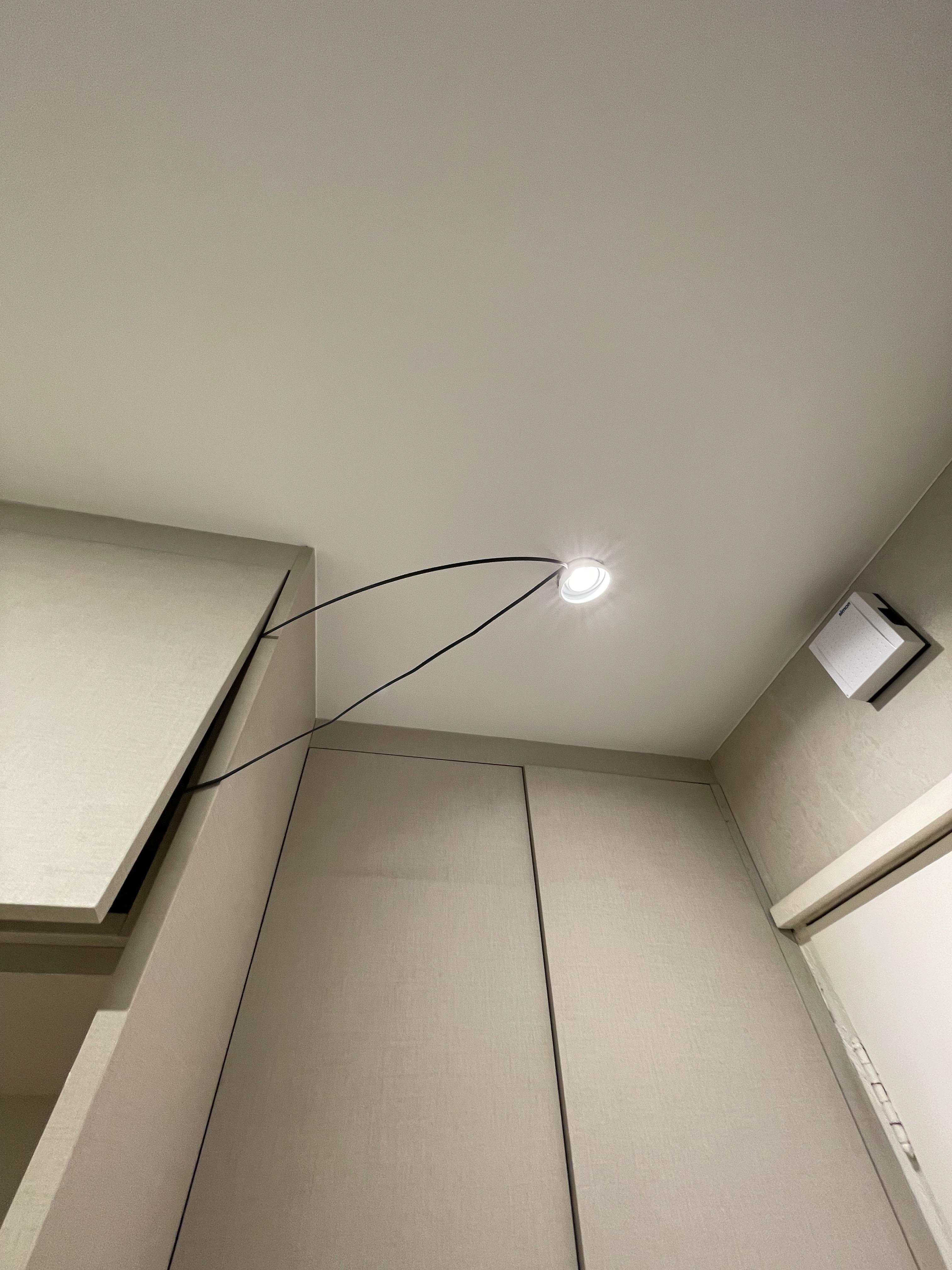

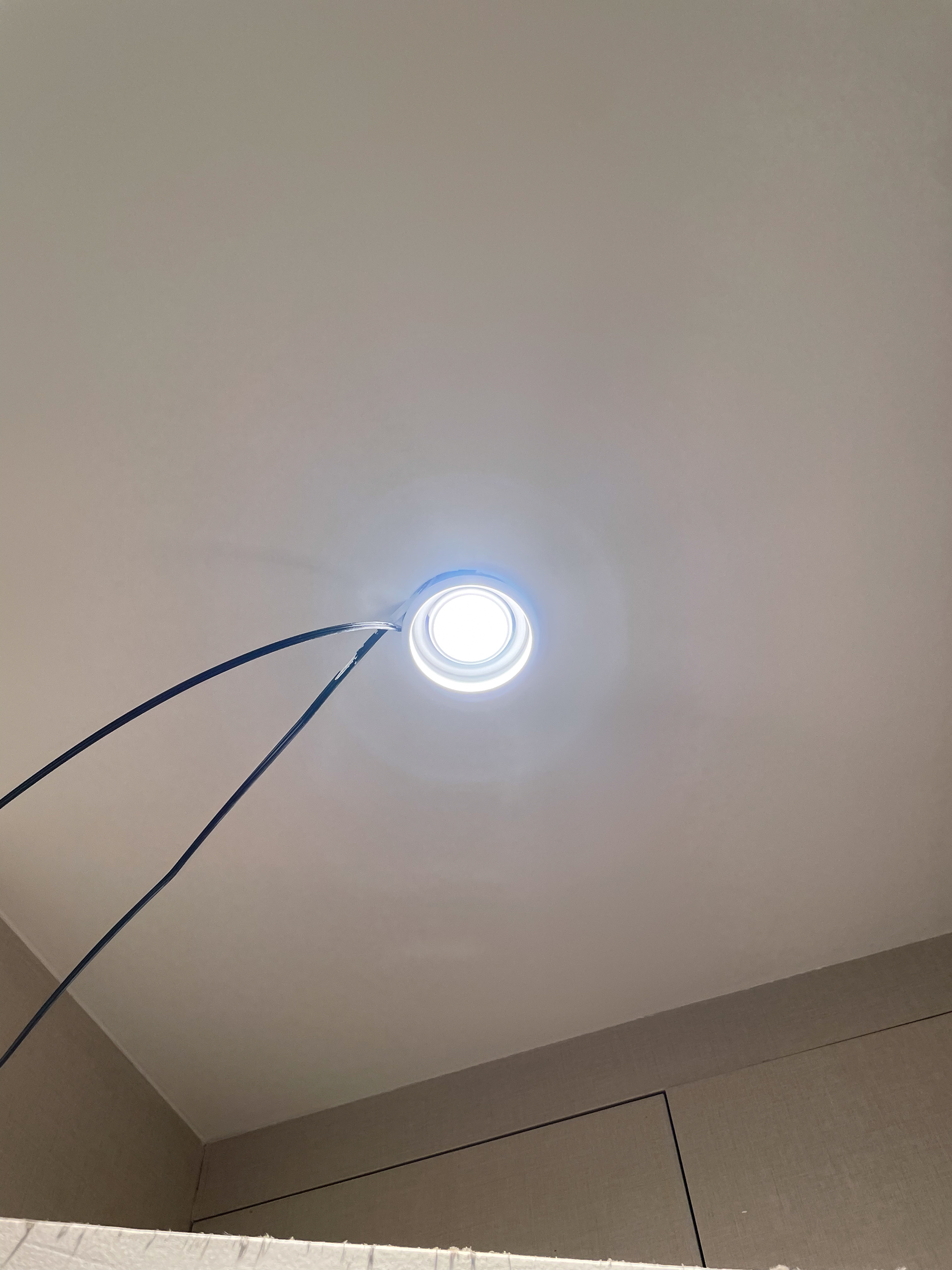

Ponto de acesso à fibra pelo spot da porta de serviço do apartamento.

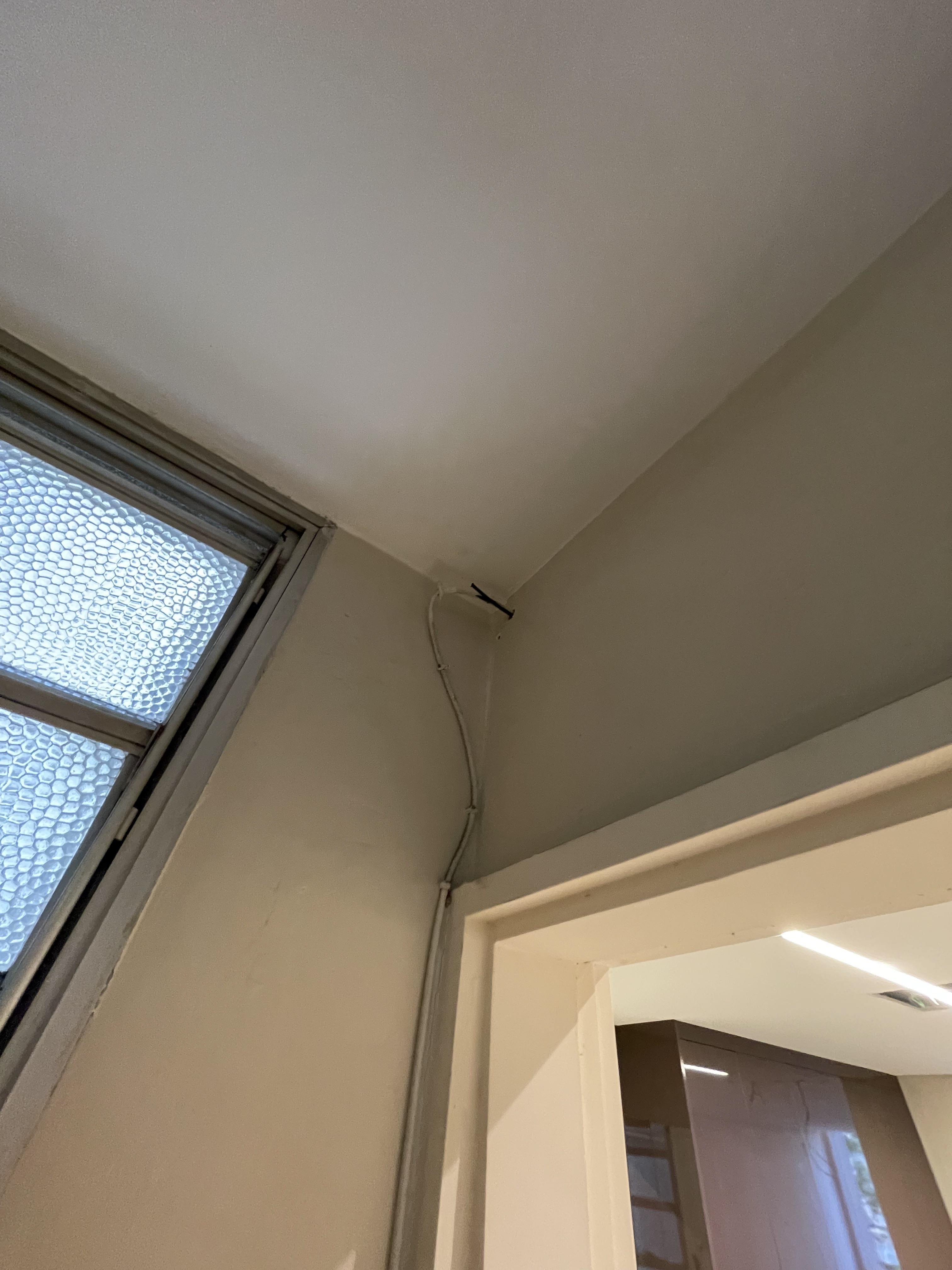

Ponto de acesso à fibra do lado de fora, onde já existia a saída do ponto dos antigos donos

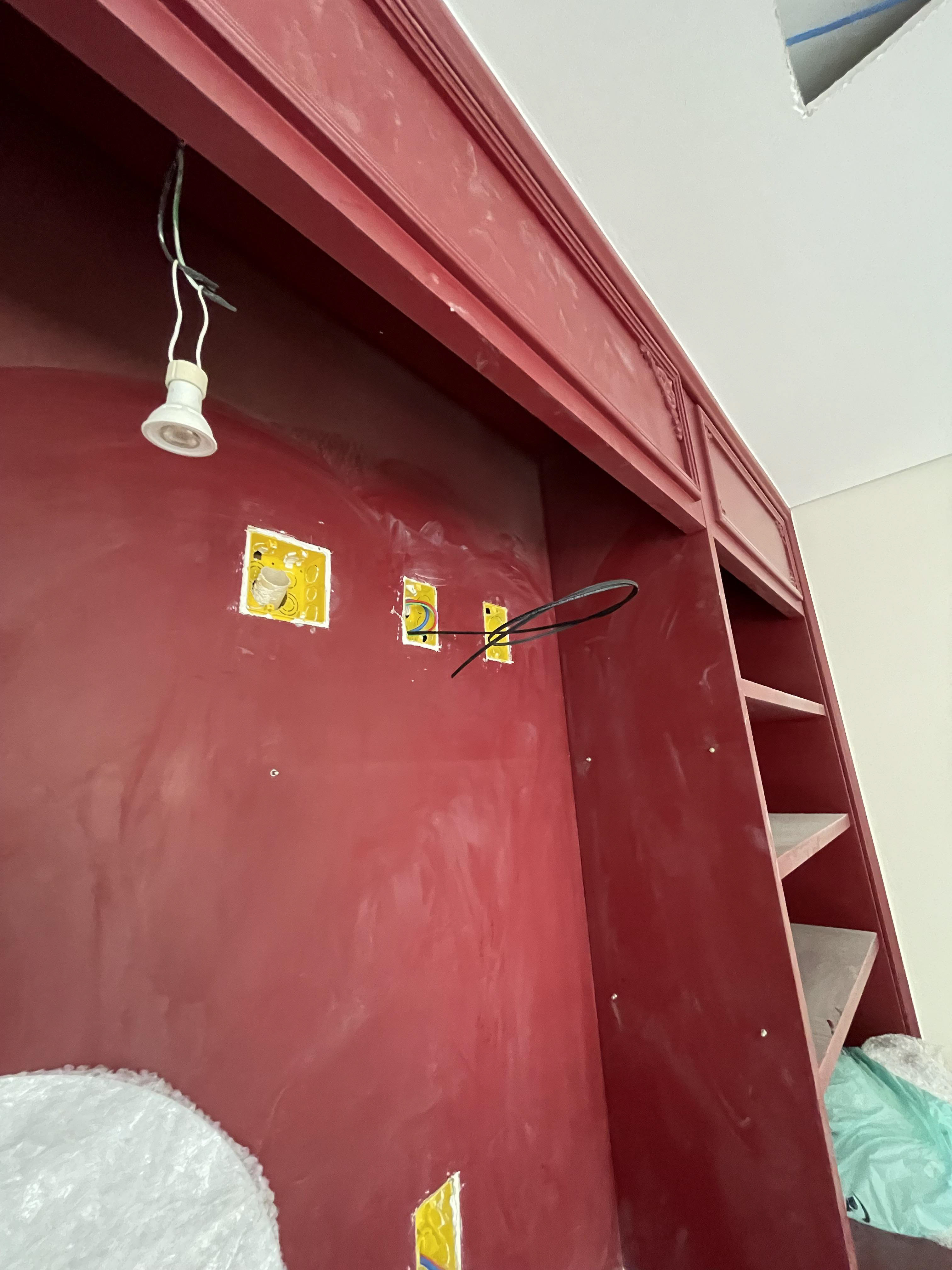

Ponto da fibra na estante
VISITA 13/08
ACOMPANHAMENTO DE EXECUÇÃO / CONFERÊNCIA DE MEDIDAS E ALINHAMENTOS
Os trabalhos estão dentro do prazo estipulado.

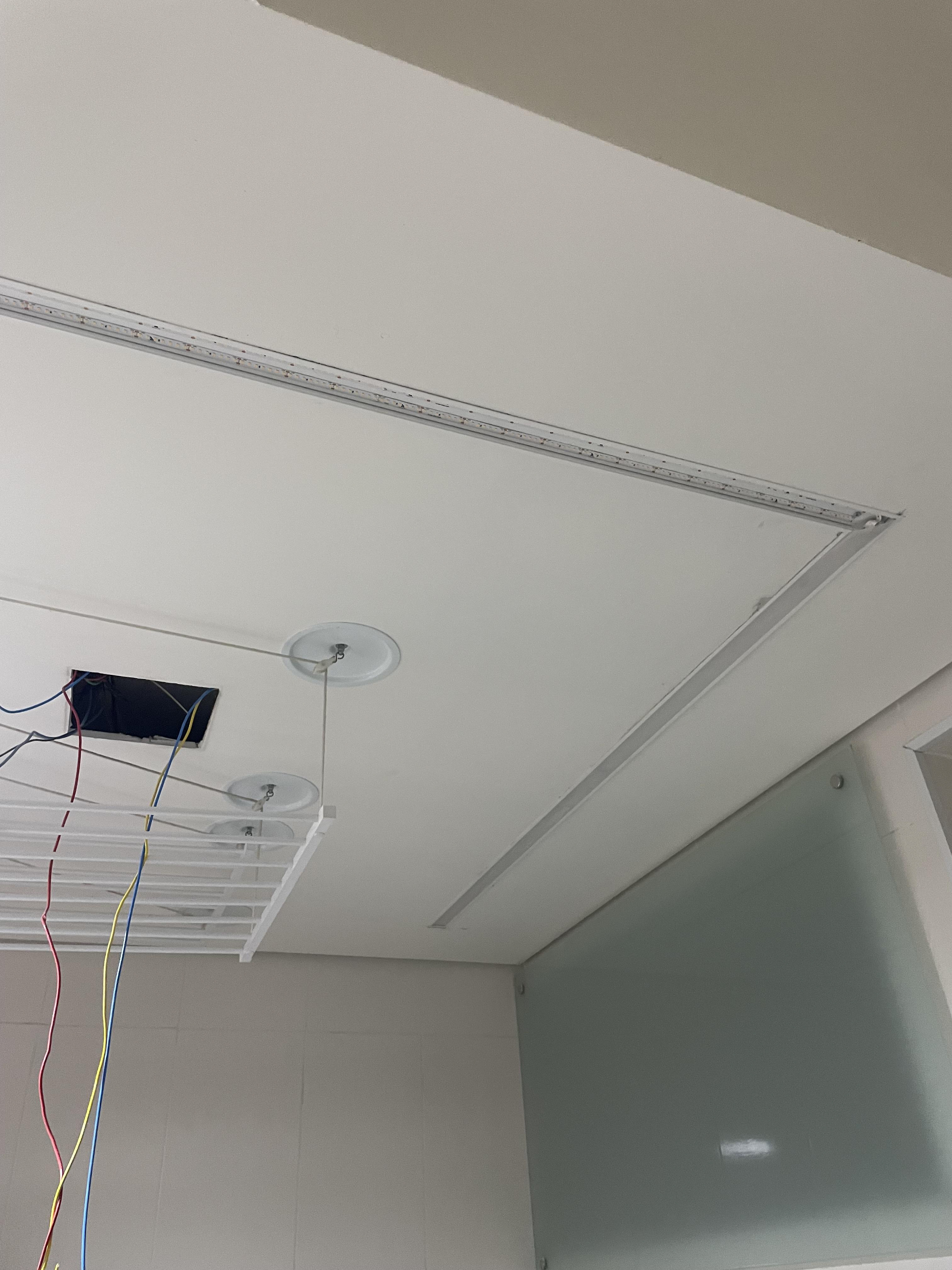

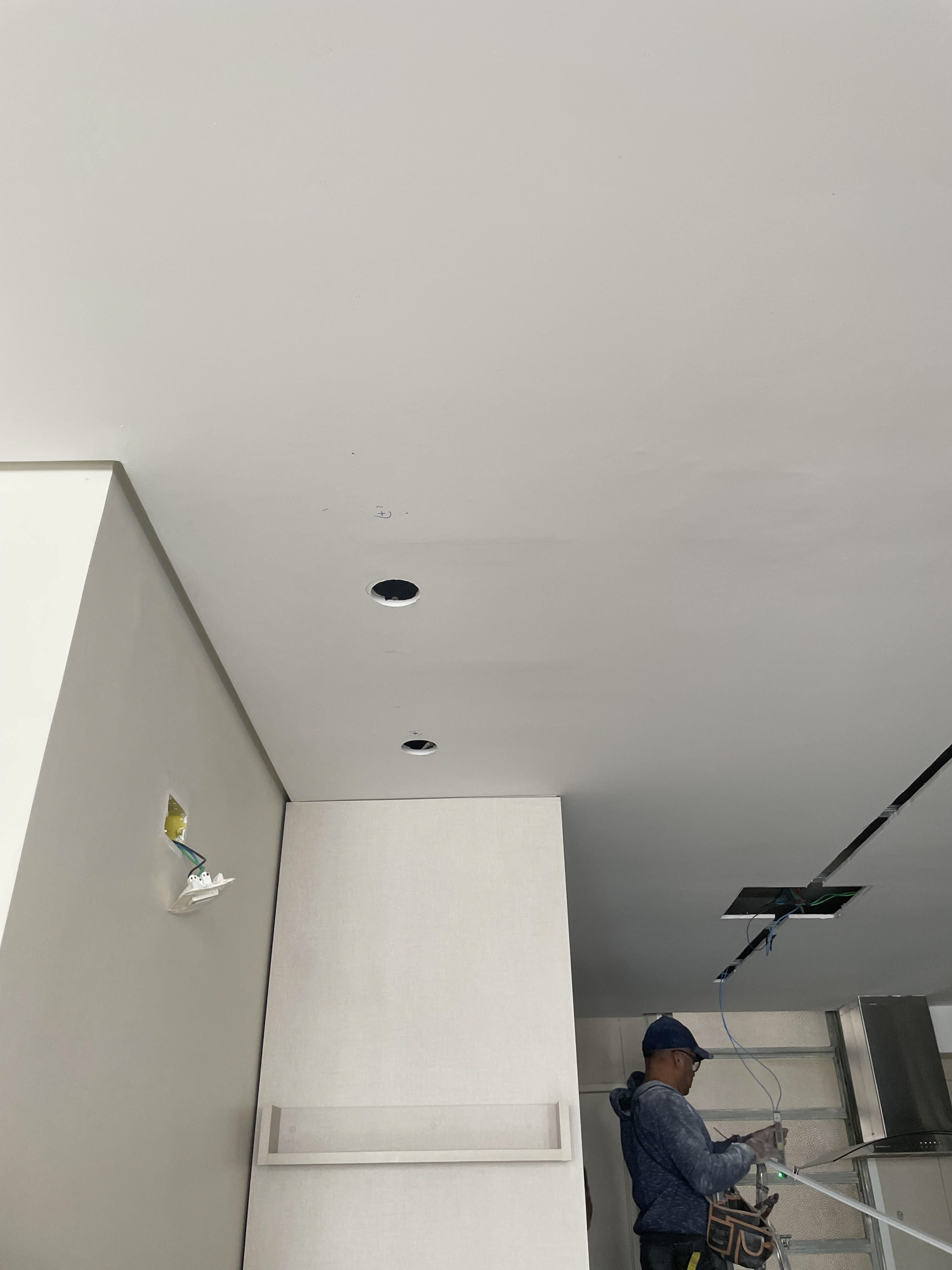

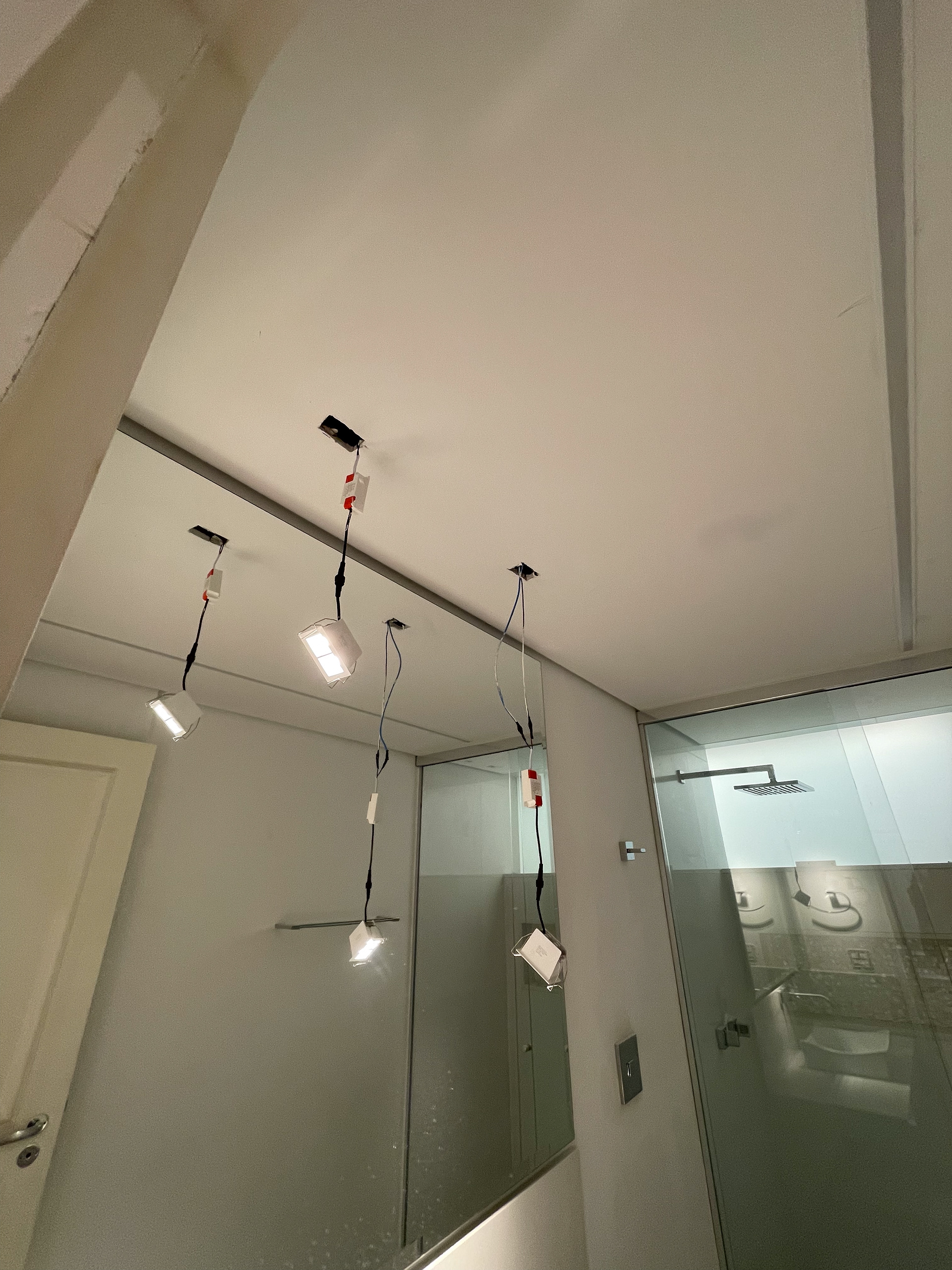

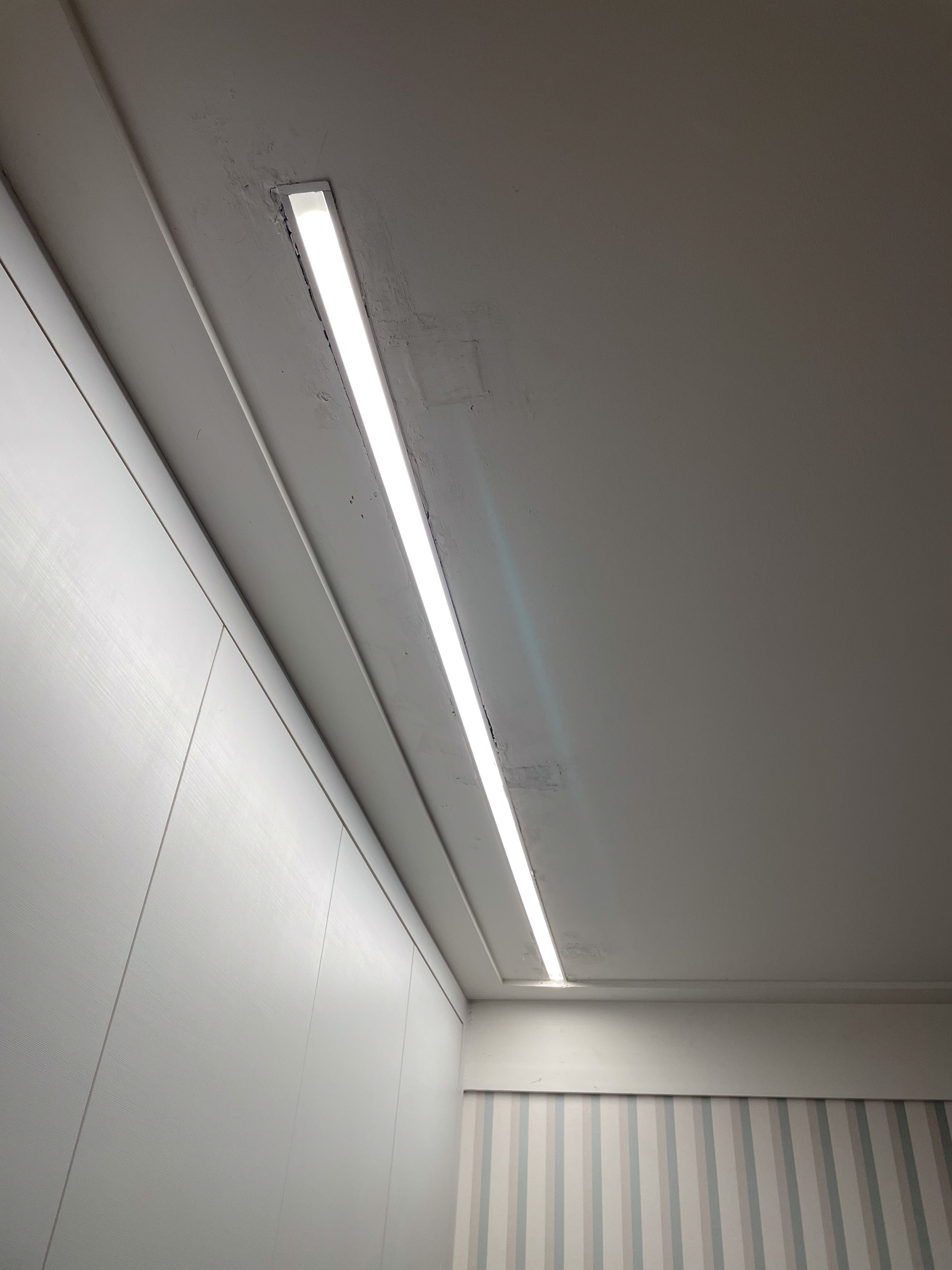

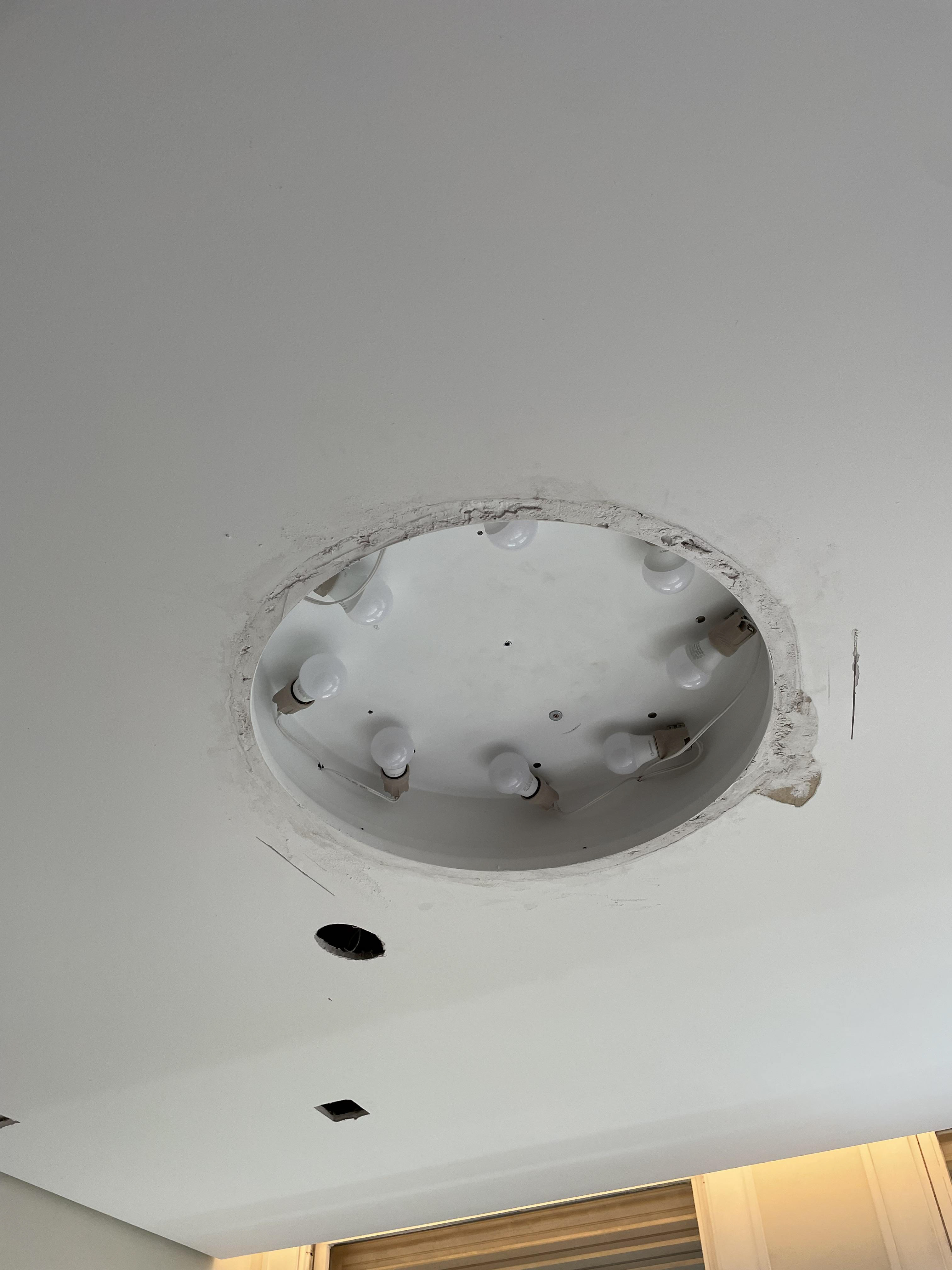

Instalação das luminárias que chegaram essa semana e passagem de cabos (A partir da semana que vem, a obra já estará liberada para inicio da pintura).
VISITA 28/07
ACOMPANHAMENTO DE EXECUÇÃO / CONFERÊNCIA DE MEDIDAS E ALINHAMENTOS

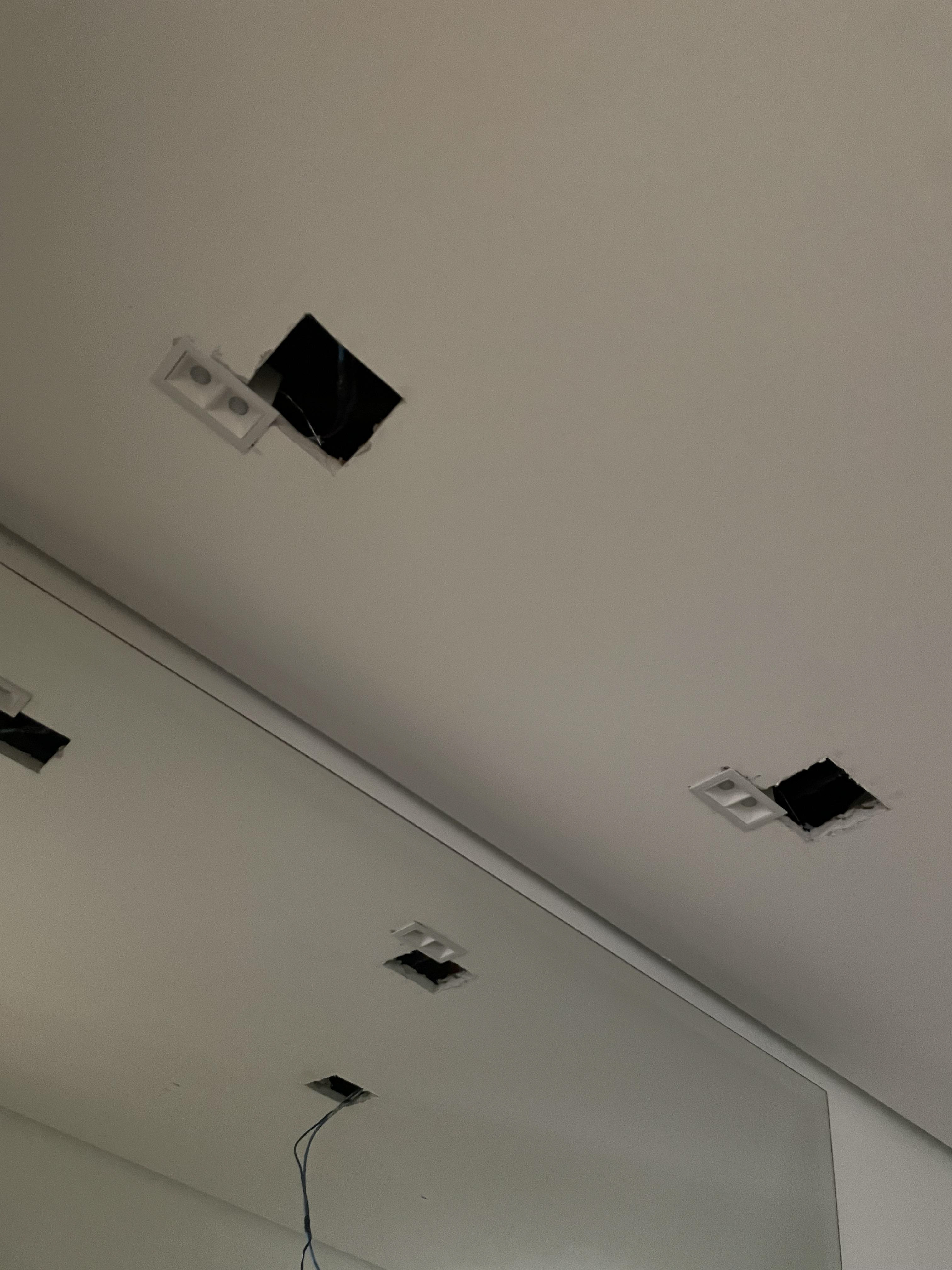

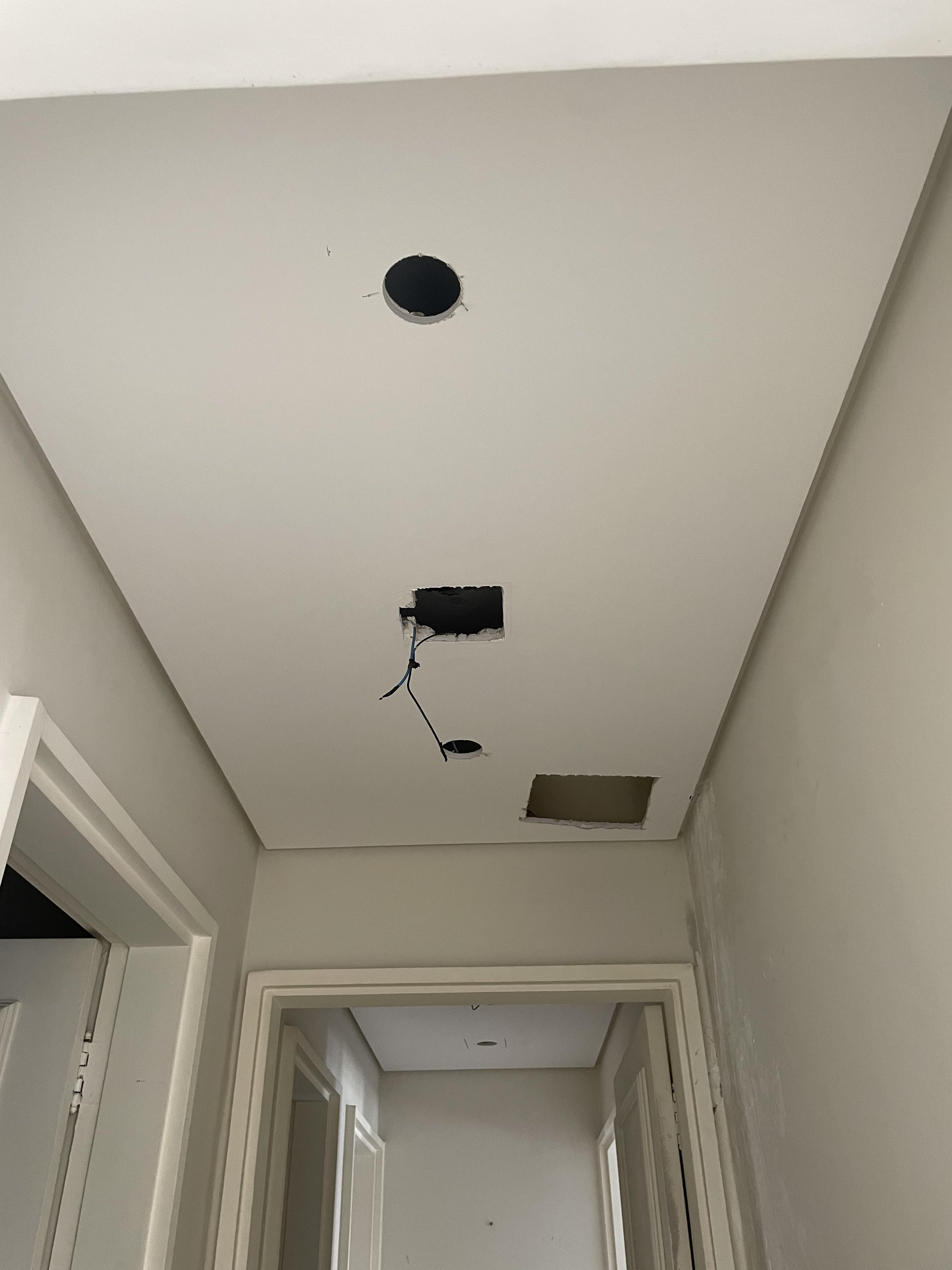

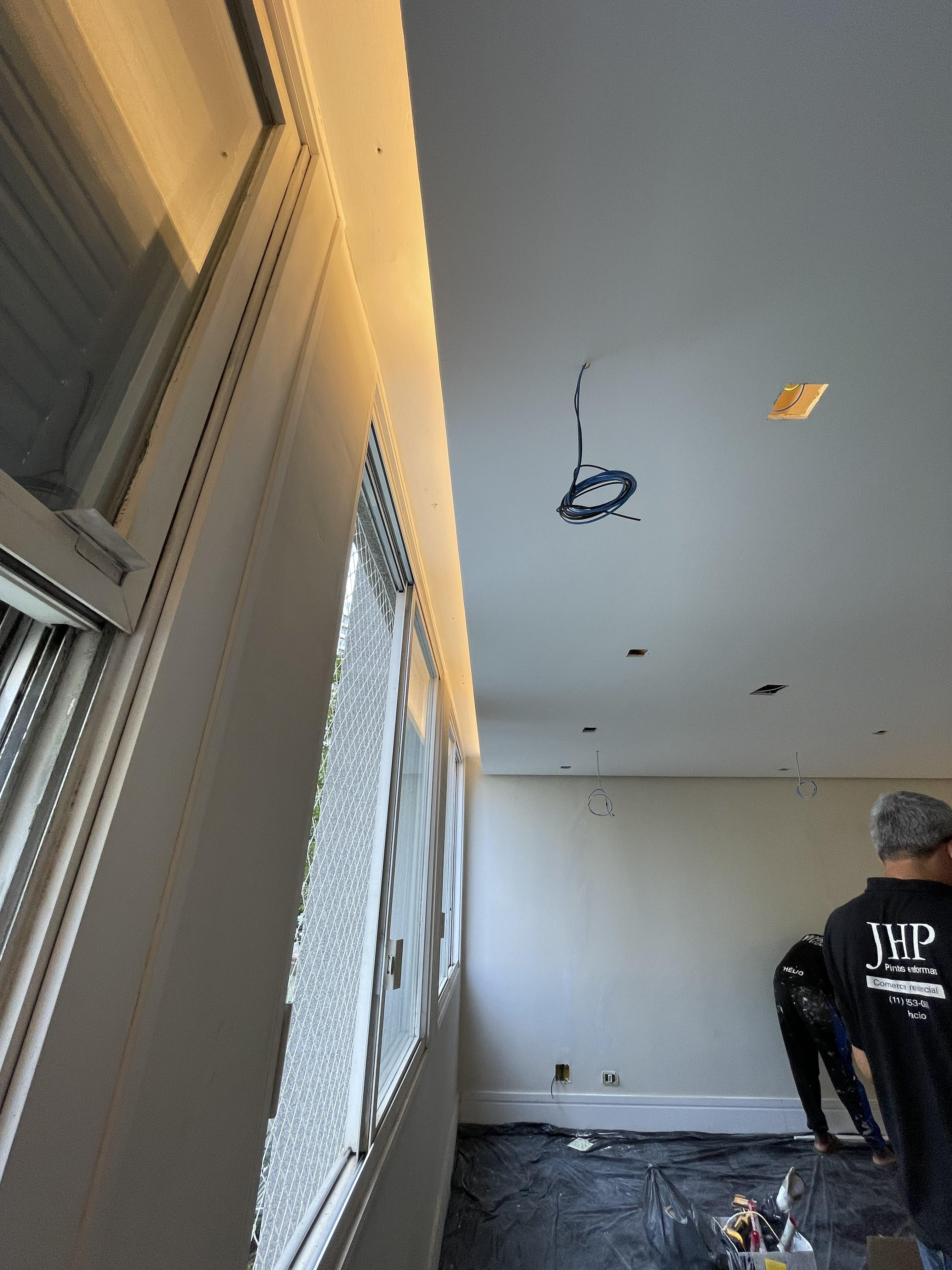

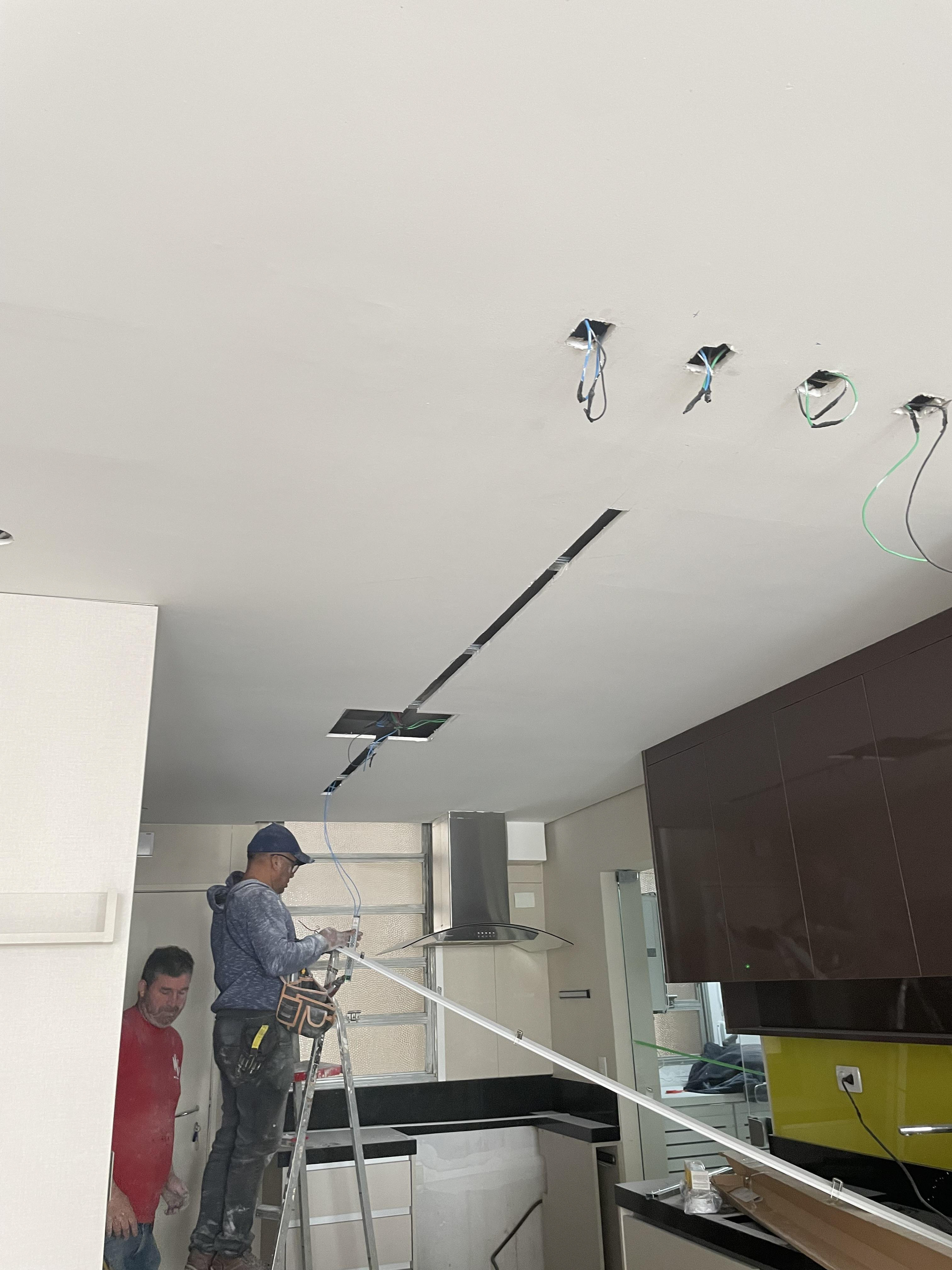

Início dos serviços relacionados a elétrica (cortes nas paredes e adequação dos pontos de tomada)
Pendências / providências necessárias: será passada uma lista de materiais para compra de elétrica, além de nota para reembolso dos serviços iniciados hoje

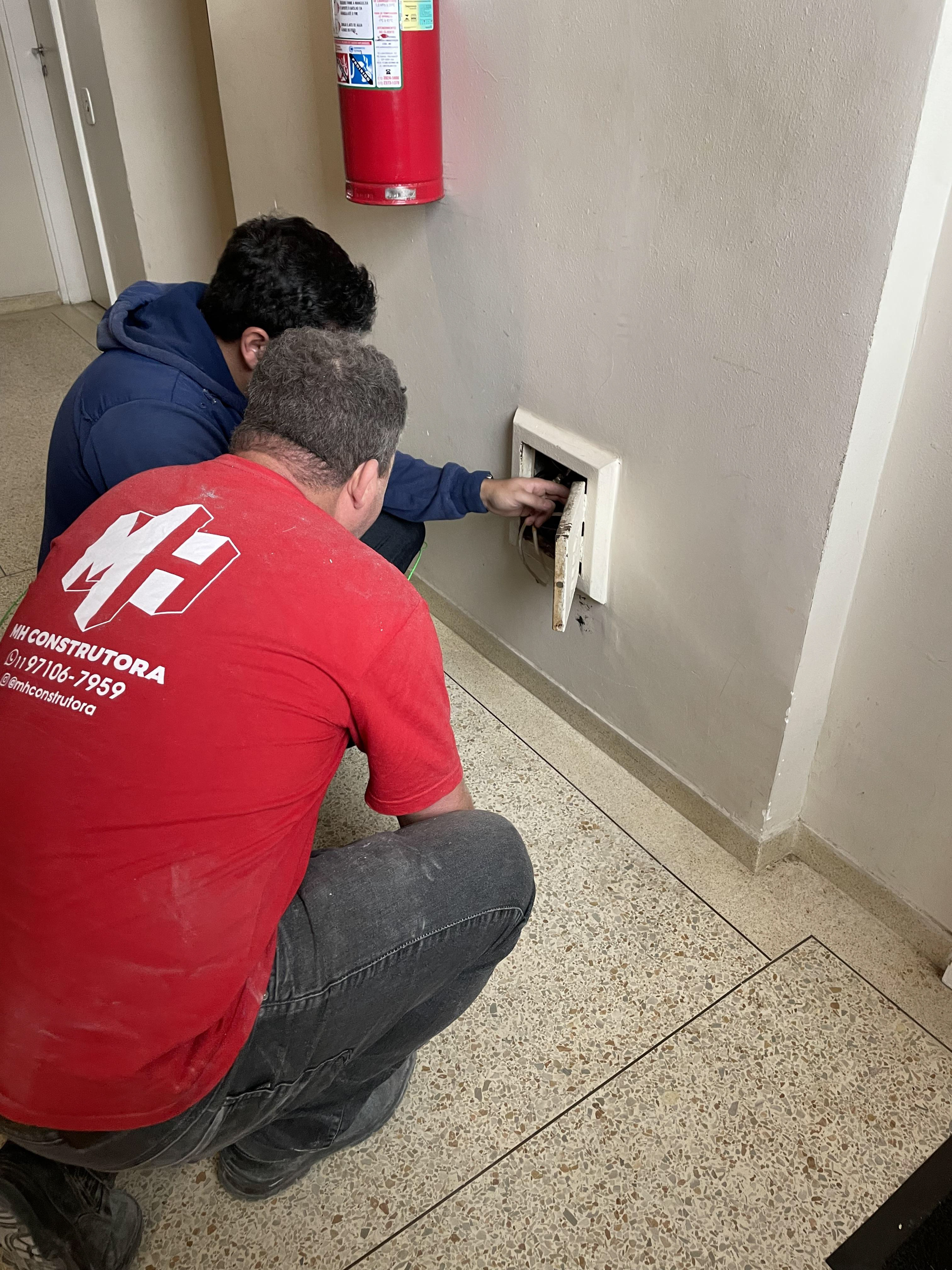

É importante chamar a operadora para instalação de fibra antes do serviço de pintura, pois não existe infraestrutura para passagem dentro da parede, está tudo no forro.

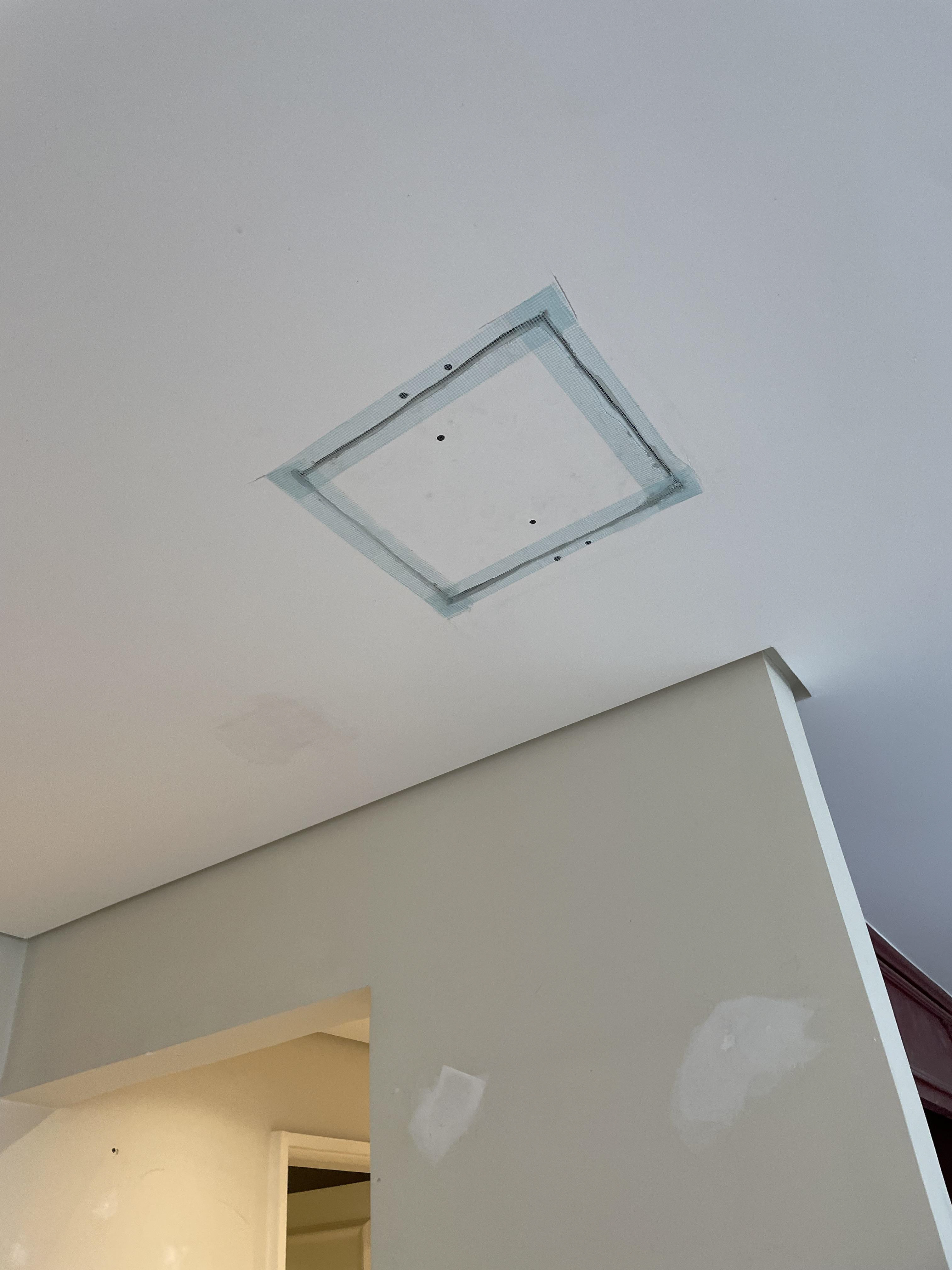

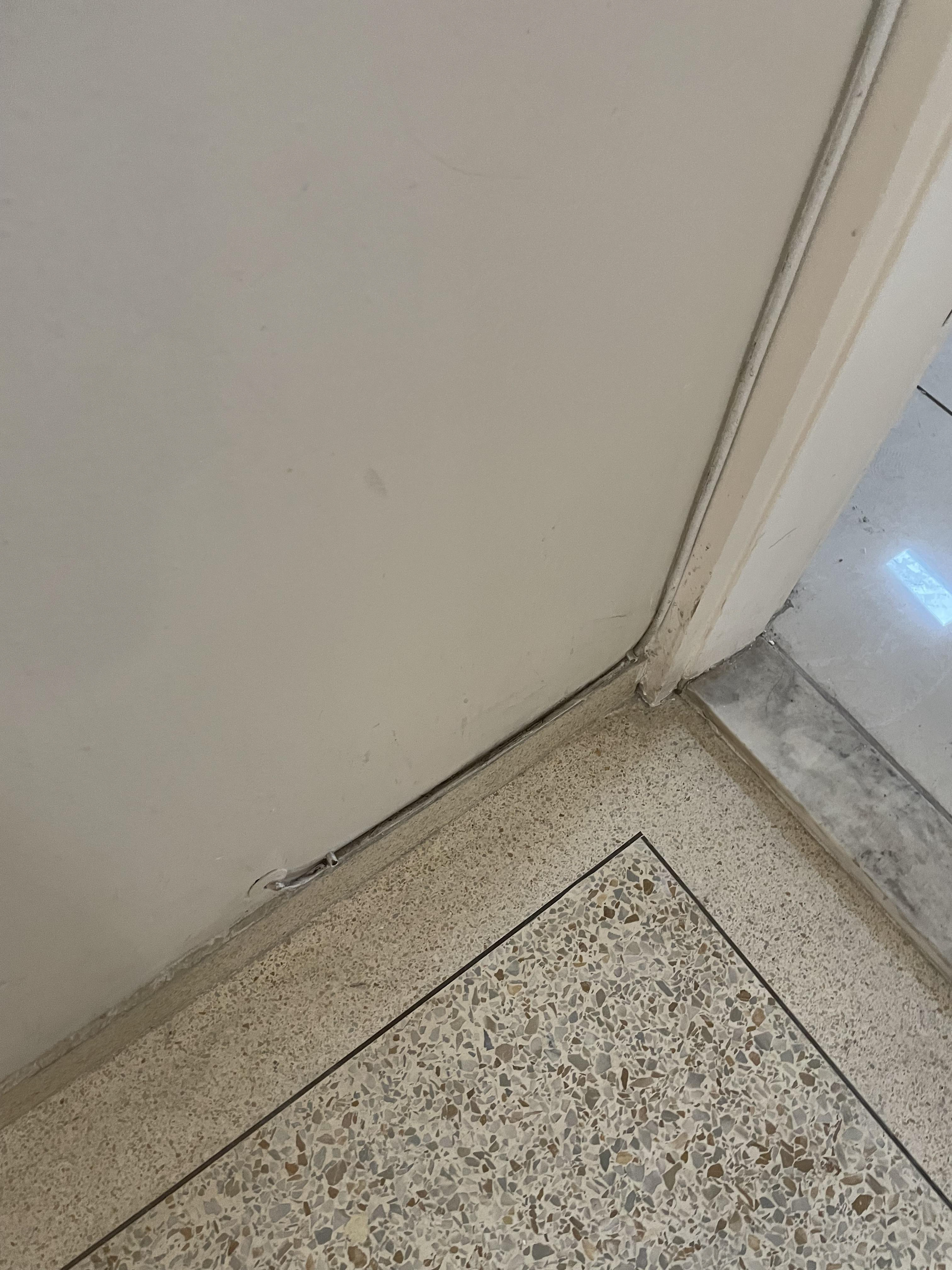

Entrada da internet
Entrada da internet
VISITA 23/07
INÍCIO DA REFORMA /ACOMPANHAMENTO DE EXECUÇÃO
Início da parte civil da reforma - instalação da nova soleira para o banheiro de hospedes; adequação do ponto de tomada do fogão e adequação dos pontos de água do banheiro.
Medição da marcenaria e ajustes das ferragens na área de serviço.
